本日天氣 : 上午陰、下午雨
本日施作項目
1. 住三A3坵塊土方搬運至住三A34坵塊堆置。
2. 住三A20坵塊地下結構敲除。
3. 住三A51坵塊土方整理。
4. 貴子路臨時滯洪池排水路開挖。
5. 新北大道四段臨時施工便道行車路徑、中港南路改道線型放樣。
6. 新北大道四段臨時施工便道行車路徑開挖。

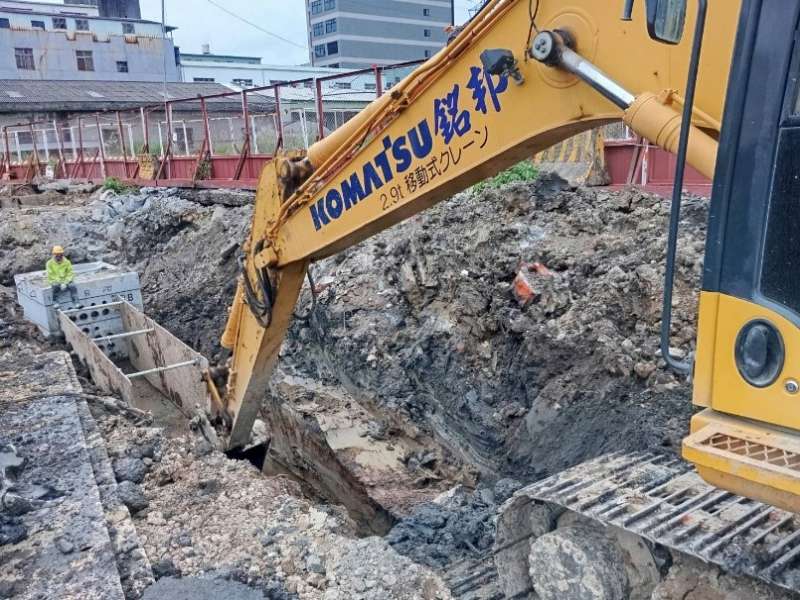

7. 貴子路重建臨時水路箱涵試挖及復原。
8. 新北大道五段道安缺失改善(標誌牌面調整)。

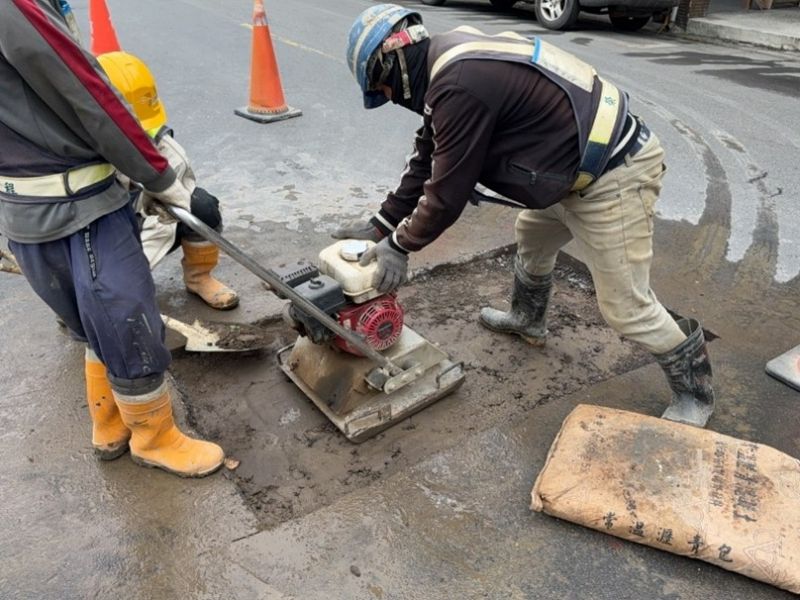

9. 文程路改道標線刨除。
10.RD4-3-2共同管道抽水。
11.工區防塵網及安全欄杆施作。
12.工區灑水。
13.路基級配料進場。
排水工程
1. RD8-13 U658(0K+40~60)側溝模板及環境整理,U675(0+30~50)側溝底版及牆身模板組立、澆置。
2. RD7-9-2 Bb205(0K+340~360)底版模板整理。
3. RD7-9-2 Bb204(0K+120~140)腹頂版模板拆除。
4. RD15M側溝施作前整地。
5. RD10M-32 Ba005(0K+60~80)腹頂版模板組立,Ba005(0K+0~20)底版鋼線網綁紮。
6. RD7-11 Bc102(0K+539~558)腹頂版模板組立。
共同管道工程

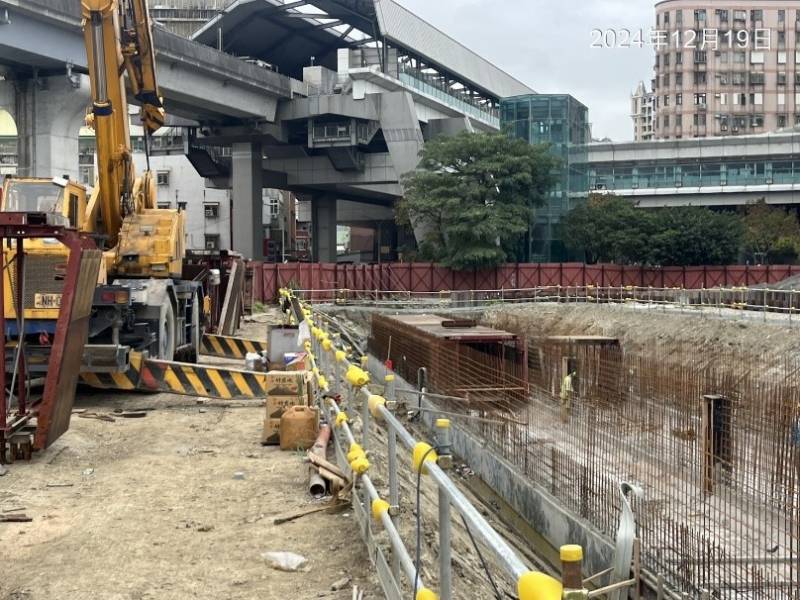

1. RD7-13共同管道開挖。
2. RD10M-10(E_10M-10_16~E_10M-10_20)TYPE E鋼筋綁紮、排管、模板組立。
3. RD10M-5(E_10-5-1_02~E_10-5-1_10)TYPE L、(E_10-5-1_02~E_10-5-1_10)TYPE L(西側)排管、模板組立,(E_10-5-1_06)TYPE F1鋼筋綁紮。
4. RD10M-6共同管道開挖及地坪整理。
5. RD15M-1共同管道開挖。
6. 預鑄分歧部材料進場。
10M-32 Ba005(0K+60~80)腹頂版模板組立

文程路改道標線刨除

貴子路臨時滯洪池排水路開挖

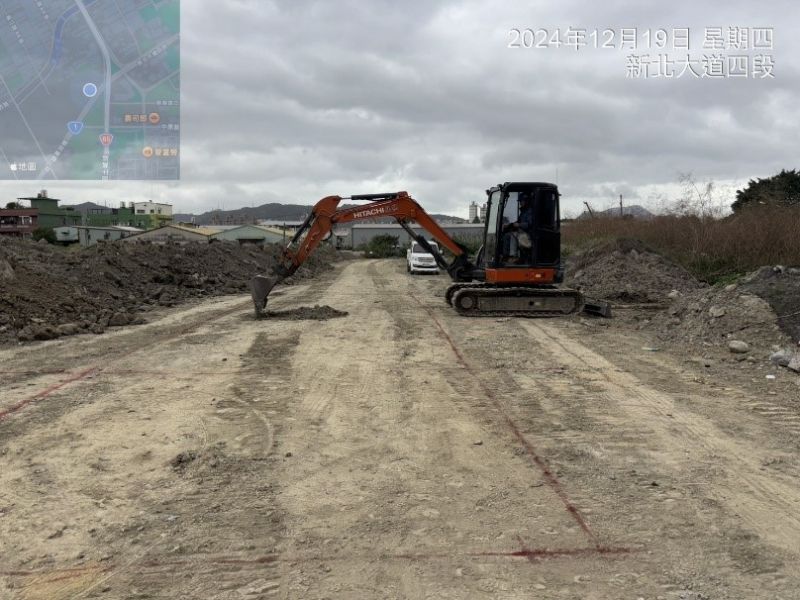

新北大道四段臨時施工便道行車路徑開挖
7-13共同管道開挖
貴子路重建臨時水路箱涵試挖
