本日天氣 : 上午陰、下午陰
本日施作項目

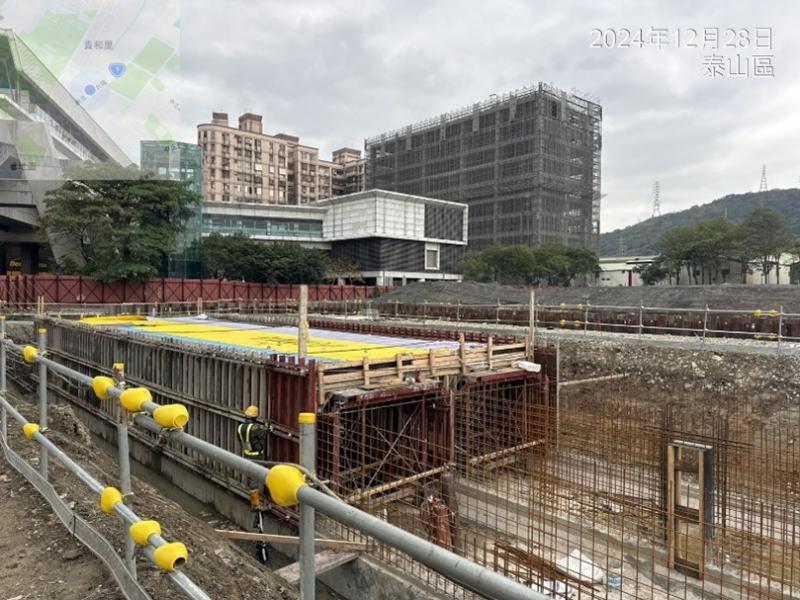

1. 四孔箱涵樑柱結構開挖及細部修整。
2. 貴子路箱涵滯洪池水路開挖。

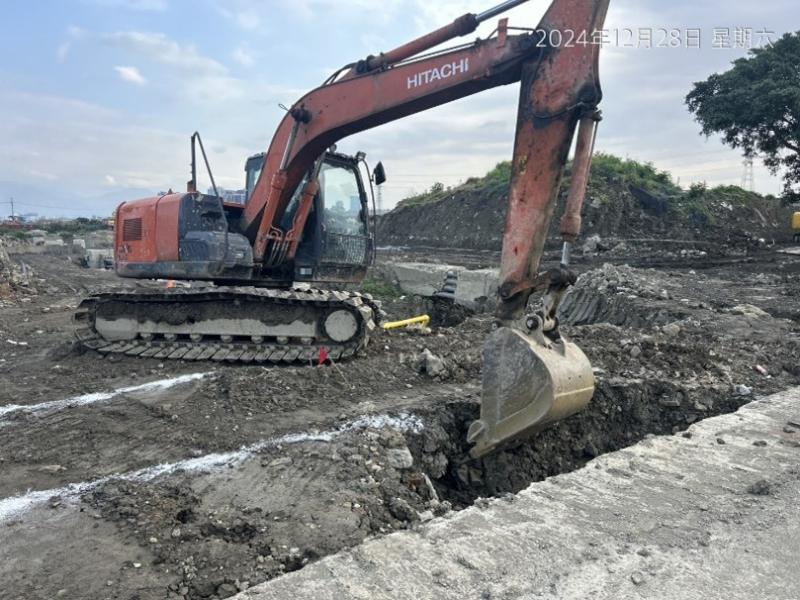

3. RD7-2土方整理。
4. 文程路6-1-20M臨時施工便道行車路徑鋼線網鋪設及澆置。
5. RD7-7 U168、RD7-4-3 U190側溝開挖。
6. RD10M-10水溝清理。
7. RD4-3-2共同管道抽水。
8. 工區防塵網及安全欄杆施作。
9. 工區灑水。

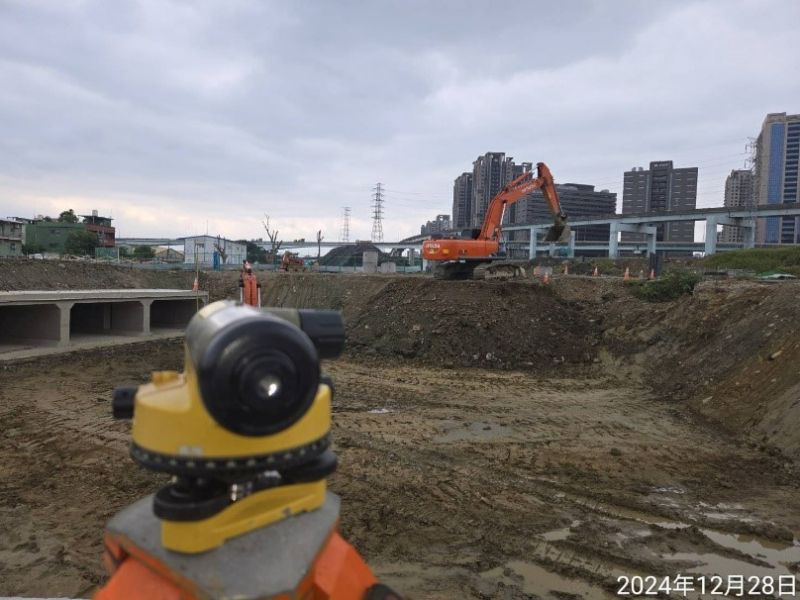

10.RD10M-10(E04、E08、E10)分歧部PC高程放樣,RD7-4-3(U188、U189、U190、U191)側溝中心及PC高程放樣。
排水工程

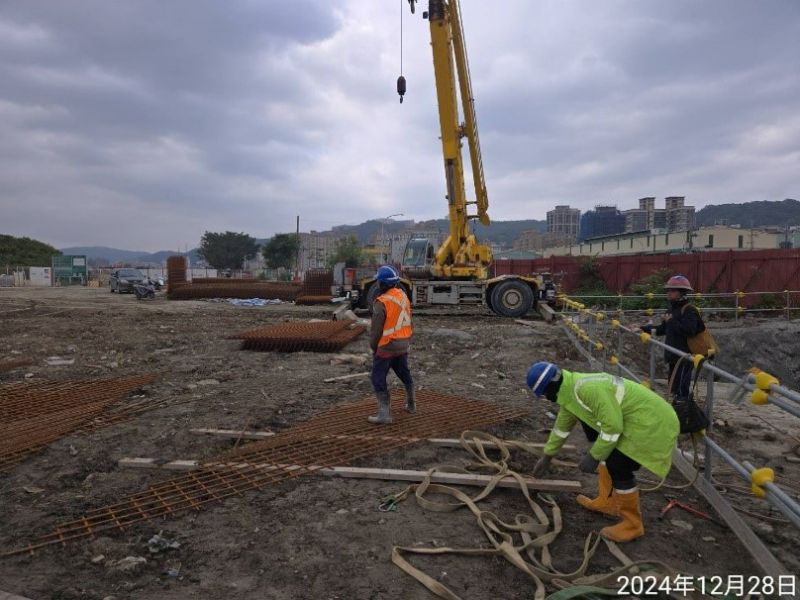

1. RD8-1 Bb1100(0K+10~25)底版鋼線網綁紮。

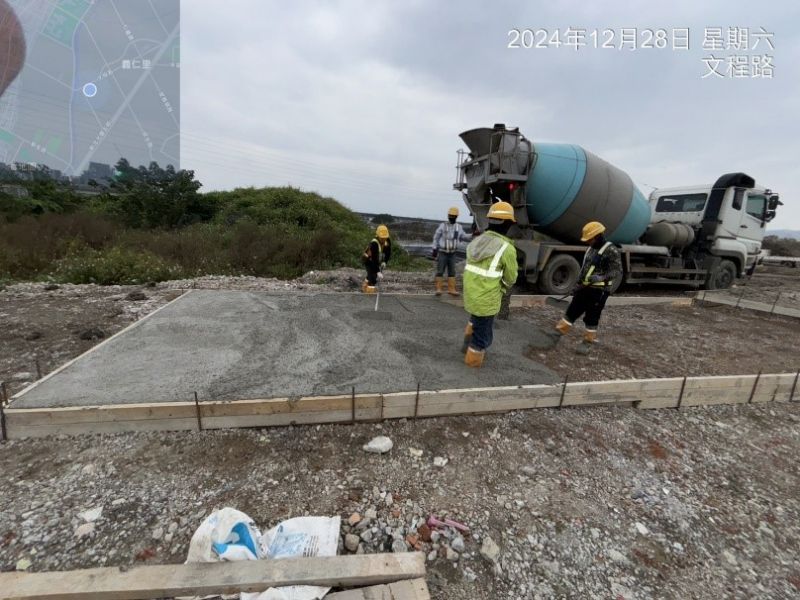

2. RD10M-32 Ba005(0K+60~80)腹頂版混凝土養護,Ba004(0K+120~140)底版模板組立。
3. RD8-13 U674(0K+40~60)、U675(0K+50~60)側溝底版及牆身模板組立、澆置。
共同管道工程

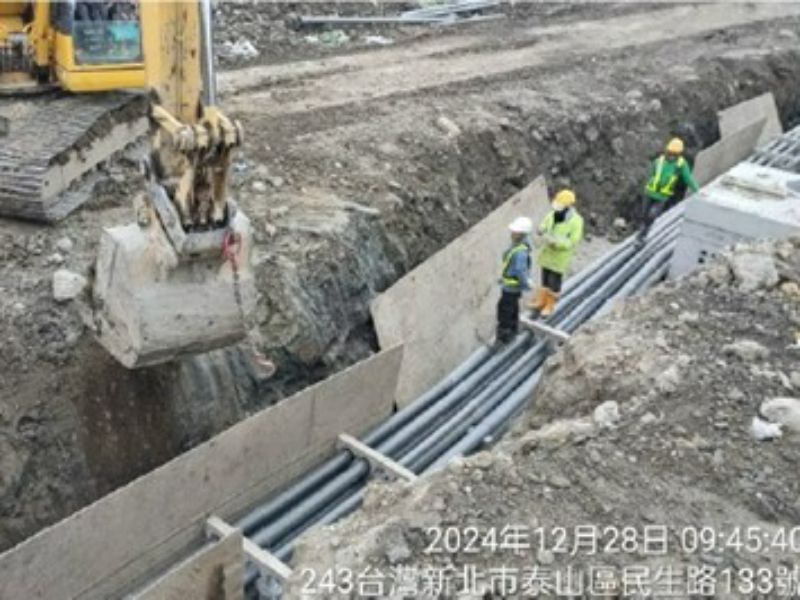

1. RD7-13(E_7-13_15~T_7-13_15)TYPE G、(E_7-13_18~T_7-13_18)TYPE J、(E_7-13_17~T_7-13_17)TYPE H開挖及PC澆置,(T_7-13_16~E_7-13_18)TYPE J排管、模板組立及澆置,(E_7-13_18~T_7-13_18)TYPE I、(E_7-13_17~T_7-13_17)TYPE E排管、模板組立。
2. RD7-9-2共同管道開挖。
3. RD10M-10(E_10M-10_12~E_10M-10_20)TYPE I及TYPE L(南、北側)排管、模板組立。
4. RD6-1-20M(E_6-1-20M_05~E_6-1-20M_09)TYPE F鋼筋綁紮、排管施作。
5. RD10M-65(E_10M-65_01~E_10M-65_07)通管測試。
