本日天氣 : 上午晴、下午晴
本日施作項目

1. 泰林路便道入口CLSM澆置。
2. 仁義路至全興路臨時便道邊坡擋土施作、路基整理。
3. 泰林路便道路面清掃。
4. 仁義路臨時便道抽水。
5. 新北大道沿線圍籬面板油漆粉刷。
6. 公兒三第二次驗收缺失改善。
7. 四孔箱涵休息室整理。
8. 全興路與中港西路口、全興路與新北大道口交通維持。
9. 工區灑水。

排水工程
1. RD10M-32 Ba004(0K+7.491~20)腹頂版模板組立,Ba003(0K+110~180)土方整理,貴子坑溪明渠加蓋雙孔箱涵臨時改水路(4K+370~430)渠底噴凝土施作。
2. RD8-1 Bb1100四孔箱涵樑柱結構側牆模版加固及環境整理。
3. RD15M-1 U475(0K+0~55)、U476(0K+55~94.9)側溝蓋版及路緣石澆置。
4. RD15M U562(0K+0~65)側溝底版及牆身鋼筋綁紮。

共同管道工程
1. RD7-9-2(T_7-9-2_10~E_7-9-2_12)TYPE H鋼筋綁紮、排管、模板組立及澆置,(E_7-9-2_14~T_7-9-2_14)TYPE H開挖及PC澆置。
2. RD15M共同管道修復。
3. RD10M-6(E_10M-6_02~E_10M-6_04)TYPE E鋼筋綁紮、排管、模板組立,(T_10M-6_02~T_10M-6_08)TYPE D2、TYPE N及分歧部開挖、PC澆置。
4. RD10M-10(T_10M-10_01~T_10M-10_10)分歧部開挖及PC澆置。
5. RD10M-10(T_10M-10_11~T_10M-10_19)TYPE K鋼筋綁紮、排管、模板組立。
6. RD8-1(E_8-1_06~E_8-1_08)TYPE E鋼筋綁紮。
7. RD10M-9土方整理。
8. RD6-1-20M共同管道施作。
9. RD5-25M(E_5-2_15~T_5-2_16)管道開挖、環境整理。

1140322工程現況貴子坑溪雙孔箱涵臨時改水路(4K+370~430)渠底噴凝土施作

1140322工程現況15M U562(0K+0~65)側溝底版及牆身鋼筋綁紮

1140322工程現況仁義路至全興路臨時便道路基整理

1140322工程現況泰林路便道入口CLSM澆置

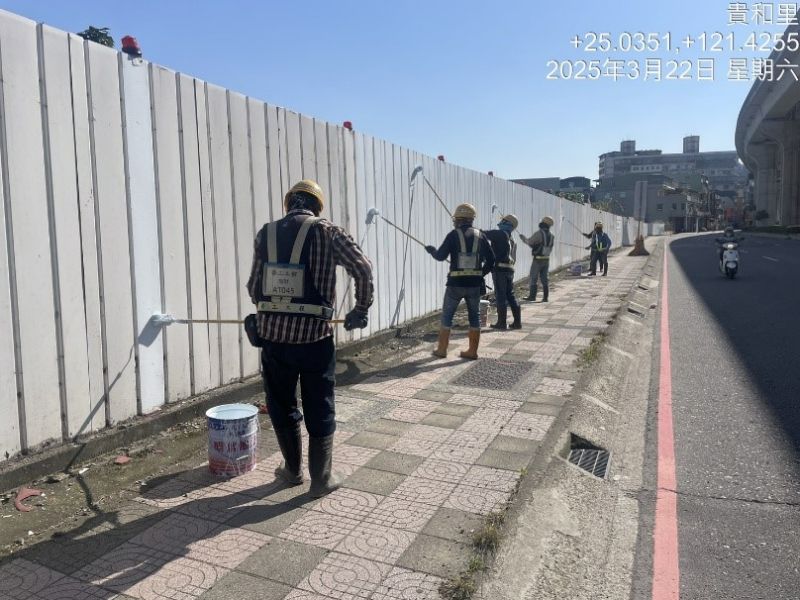

1140322工程現況新北大道沿線圍籬面板油漆粉刷

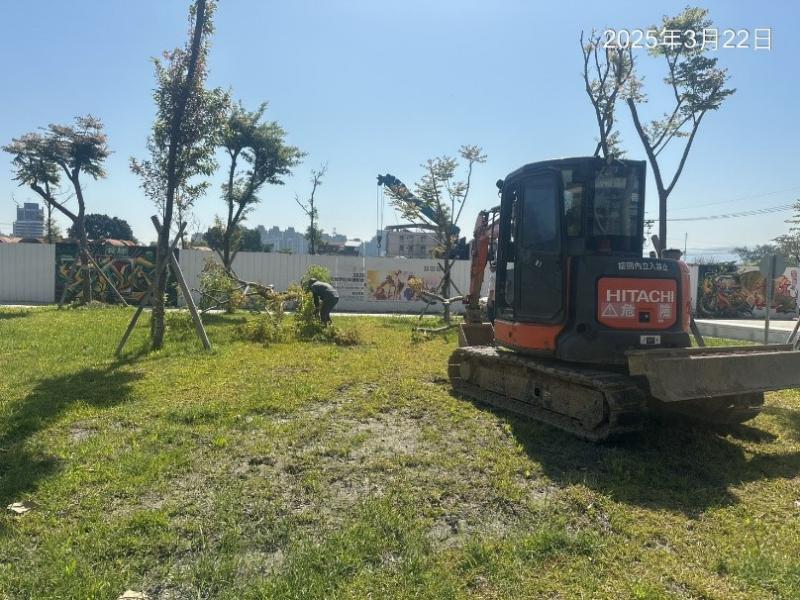

1140322工程現況公兒三第二次驗收缺失改善
