本日施作項目

1. 住三A55坵塊地下停車場敲除。
2. RD5-15M施工便道回填整地。
3. RD7-1箱涵、四孔箱涵樑柱結構抽水。
4. RD15M產專道路箱涵抽水。
5. 明志路三段145巷圍籬上方電線拆除。
6. 泰林路便道機車停車場地坪拋光。
7. 新生路道安缺失改善(標誌牌面高度調整),泰林路便道防撞桿安裝。
8. 全興路與中港西路口、全興路與新北大道口交通維持。
9. 工區防塵網及安全欄杆施作。
10.工區灑水。

排水工程
1. RD10M-32 Ba005(0K+80~91.4)腹頂版鋼線網綁紮。
2. RD30M-1 Ba003(0K+20~40)腹頂版、(0K+55~75)底版模板組立。
3. RD8-1 Bb1100四孔箱涵樑柱結構缺失改善。
4. RD7-7側溝蓋版鋼筋綁紮。
5. RD7-7 G143集水井及RCP管位置開挖。
6. RD7-4-3 U189(0K+0~20)側溝底版及牆身澆置,U188(0K+40~51.9)側溝牆身澆置。
7. RD15M U570(0K+60~79.8)側溝底版及牆身鋼筋綁紮,U562(0K+0~60)側溝蓋版及路緣石模板組立、澆置。
8. RD7-10 U670(0K+0~70)側溝底版及牆身鋼筋綁紮,U657(0K+30~50)側溝底版及牆身澆置,U657(0K+0~3.8)側溝PC澆置。

共同管道工程
1. RD10M-6(T_10M-6_01)~RD10M-65(T_10M-65_06)TYPE D2及TYPE N鋼筋綁紮,(T_10M-6_01、T_10M-6_02)分歧部接地系統施作。
2. RD15M-1(T_15M-1_03~E_15M-1_07、E_15M-1_08~T_15M-1_08)TYPE I及TYPE J鋼筋綁紮、排管施作。
3. RD10M-10(T_10M-10_01~T_10M-10_03)TYPE D2模板組立。
4. RD8-1共同管道抽水及回填。
5. RD10M-9(E_10M-9_16~E_10M-9_18)TYPE E排管、模板組立,(E_10M-9_18~E_10M-9_20)管道開挖。
6. RD6-1-20M(T_6-1_07~T_6-1_09)共同管道回填。
7. 預鑄分歧部材料進場。

交通維持工程
1. 中港南路便道全阻隔式圍籬立柱。
2. 泰林路便道標線劃設。

161KV

1. 161KV ES-06推進井開挖。

1140415工程現況7-10 U657(0K+30~50)側溝底版及牆身澆置

1140415工程現況30M-1 Ba003(0K+20~40)腹頂版模板組立

1140415工程現況住三A55坵塊地下停車場敲除

1140415工程現況中港南路便道全阻隔式圍籬立柱

1140415工程現況15M-1(T_15M-1_03~E_15M-1_07)TYPE I及TYPE J鋼筋綁紮

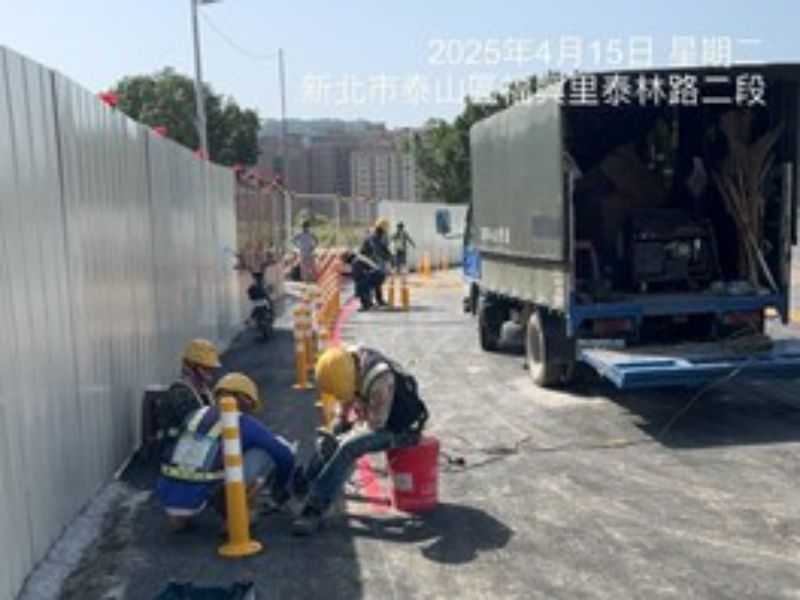

1140415工程現況泰林路便道防撞桿安裝
