本日天氣 : 上午晴、下午晴
本日施作項目

1. 泰林路改道與泰林路二段銜接處第二層AC鋪設,文程路與新北大道口AC鋪設。

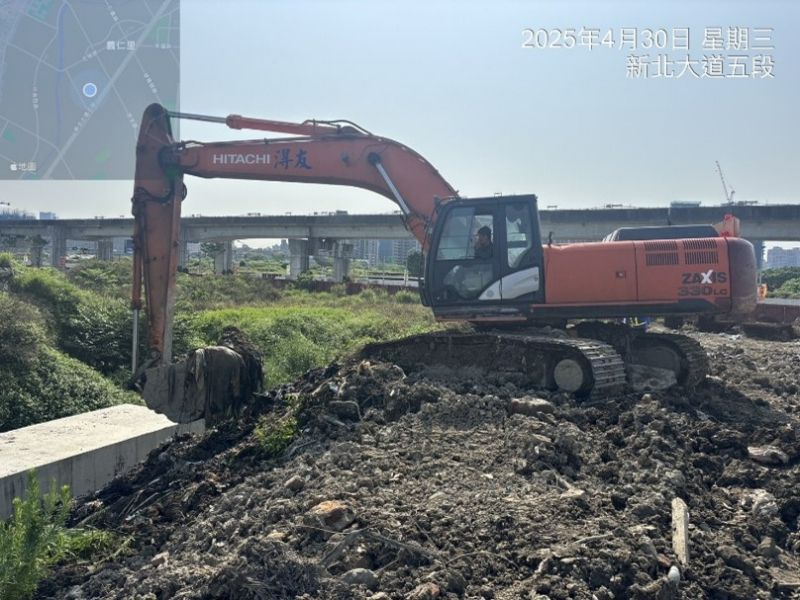

2. RD6-1營建廢棄物調運。
3. RD10M-25既有排水路徑修改。
4. RD15M產專道路澆置動線整地。
5. 泰林路鋼便橋覆工版澆置。
6. RD7-7路燈基礎座澆置。
7. RD10M-5箱涵抽水。
8. RD7-12臨時排水線形放樣。

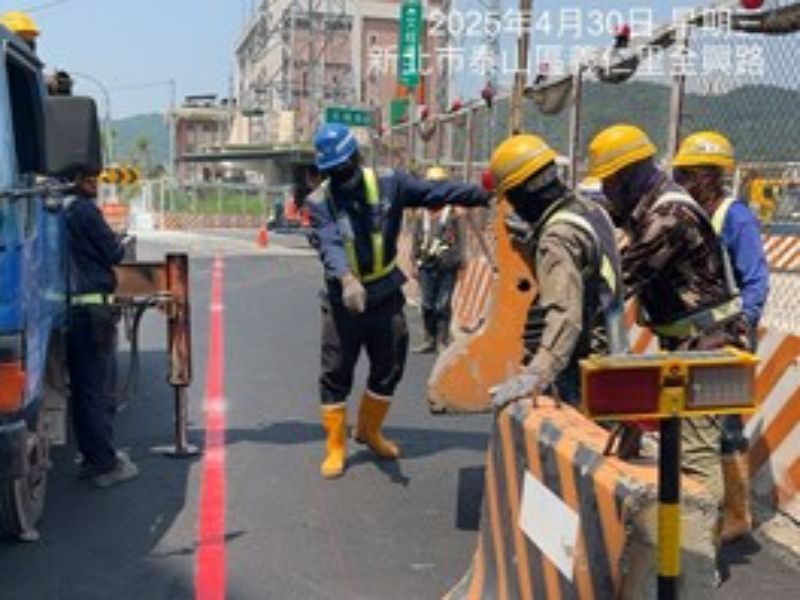

9. 新北大道五段與文程路便道路口人行道交通錐及連桿設置、紐澤西護欄擺設,泰林路二段及A5泰山站機車停車場封閉告示張貼,泰林路二段封閉相關告示牌面安裝。
10.中正路544巷圍籬面板復舊(配合遠雄建設鑑界)。
11.泰林路改道型鋼式護欄設置。

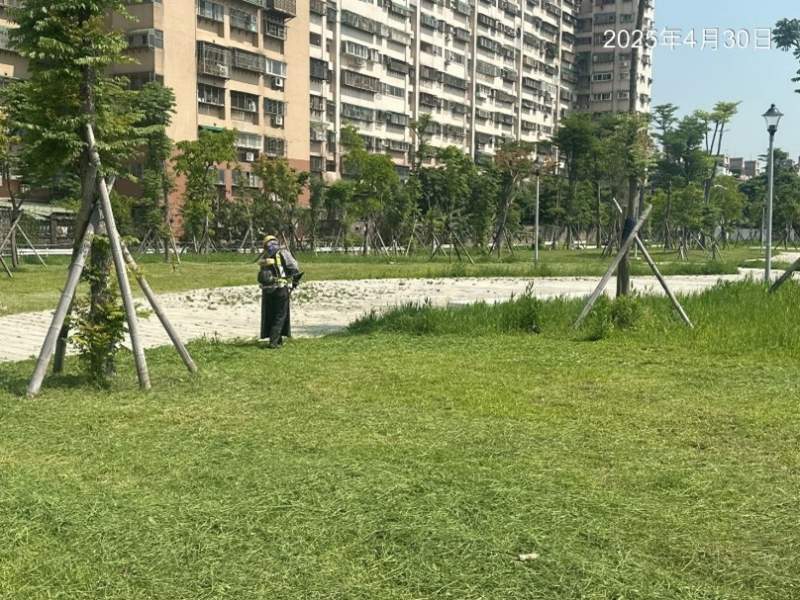

12.公兒三雜草清除。
13.工區防塵網及安全欄杆施作。
14.工區灑水。

排水工程
1. RD30M-1 Ba003(0K+40~55)腹頂版混凝土養護,(0K+55~75)腹頂版模板組立,(0K+95~115)底版鋼線網綁紮。

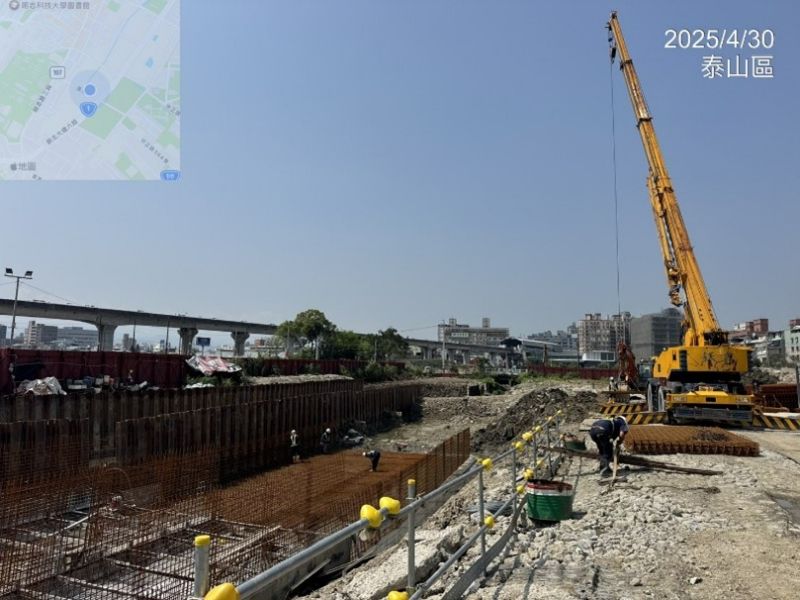

2. RD8-1 Bb1100四孔箱涵樑柱結構模板拆除、環境整理。
3. RD7-7 G229集水井鋼筋綁紮,U165(0K+0~5)側溝底版及牆身鋼筋綁紮。

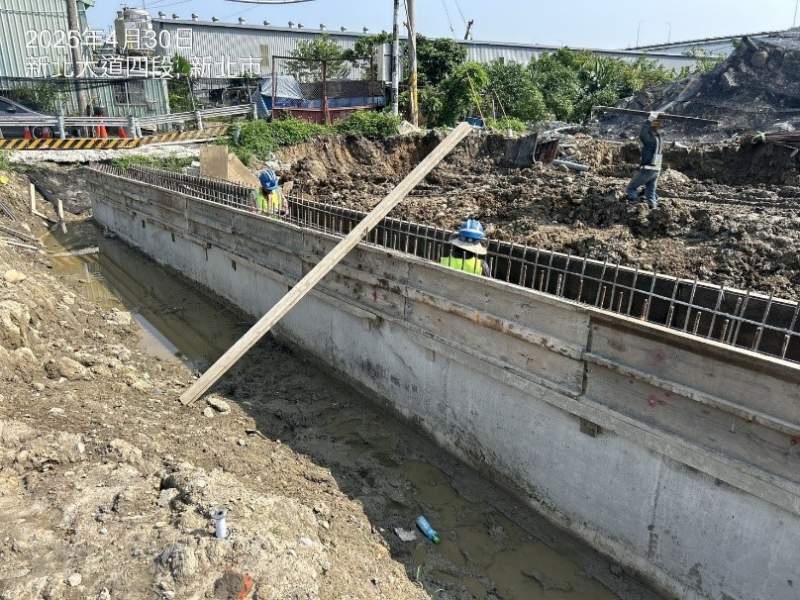

4. RD15M U561(0K+60~70)側溝牆身模板整理,U570(0K+5~25)側溝牆身第二次模板組立,U561側溝填縫施作,U569側溝細部修整。
5. RD7-10 U570(0K+0~45)側溝底版及牆身鋼筋綁紮,U656(0K+3.8~30)、U657(0K+5.7~30)側溝蓋版鋼筋綁紮,U670側溝PC面抽水及放樣。
6. RD5-25M Bb804(0K+395~430)PC澆置。

共同管道工程
1. RD15M-1共同管道材料搬運。

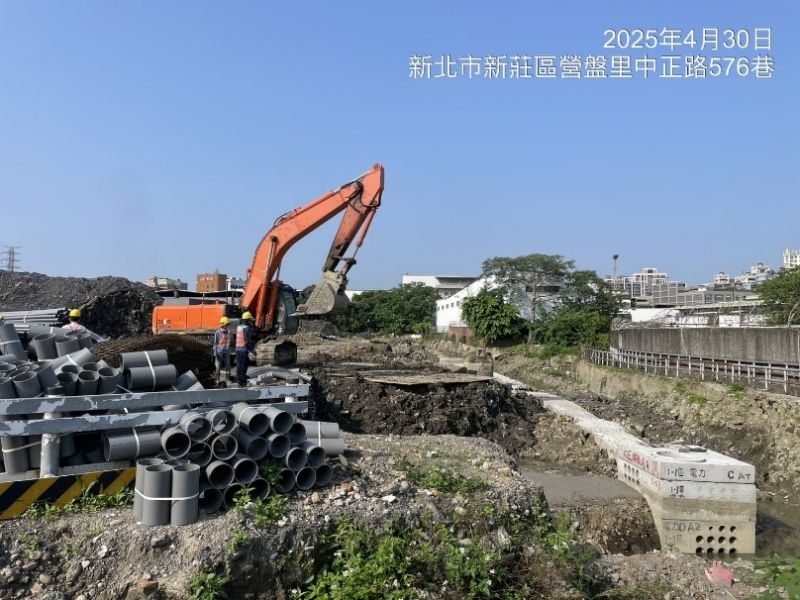

2. RD10M-33(E_10M-33_11~E_10M-33_12)TYPE L及TYPE I鋼筋綁紮、排管、模板組立及澆置。
3. RD8-1(T_8-1_03~T_8-1_07)TYPE K排管、模板組立及澆置。
4. RD7-2(E_7-2_09~T_7-2_11)TYPE L開挖。
5. 預鑄分歧部材料進場。

交通維持工程
1. 泰林路二段標線復舊。
2. 新北大道五段與文程路便道路口標線劃設。

161KV
1. 161KV推進井行車路徑施作。

外部廠商進場
1. 北翰營造A1215-A1216人孔移交前CCTV檢視作業。

1140430工程現況15M U570(0K+5~25)側溝牆身第二次模板組立
1140430工程現況30M-1 Ba003(0K+95~115)底版鋼線網綁紮
1140430工程現況6-1營建廢棄物調運
1140430工程現況公兒三雜草清除
1140430工程現況10M-33(E_10M-33_11~E_10M-33_12)TYPE L鋼筋綁紮
1140430工程現況新北大道五段與文程路便道路口人行道紐澤西護欄擺設
