本日天氣 : 上午晴、下午晴
本日施作項目

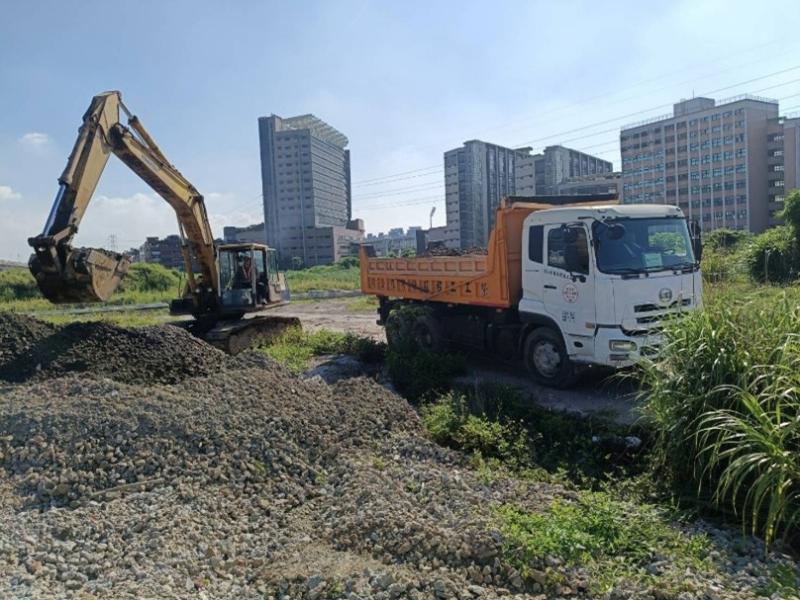

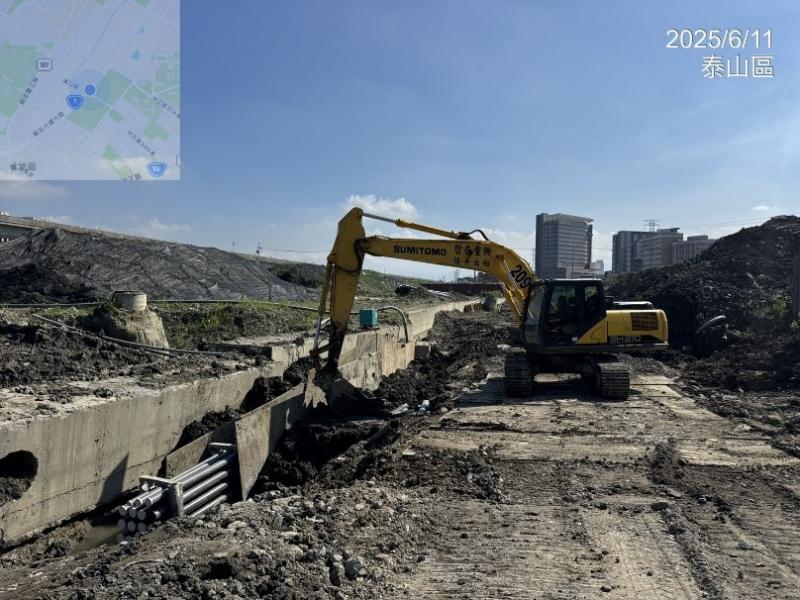

1. 住三A55坵塊地下停車場混凝土塊破除、物料分類堆置。
2. 新北大道六段79巷便道二次改道地坪整理及夯實。
3. RD7-9-2 Bb304箱涵施工動線整地。
4. RD7-4-1 Bc911箱涵抽水。
5. RD15M-5箱涵抽水。

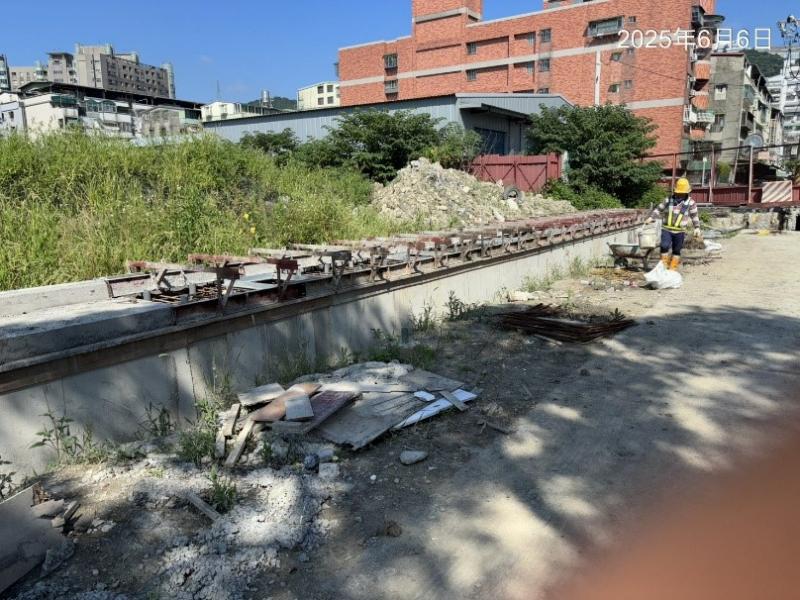

6. 側溝鍍鋅隔柵框蓋吊運。

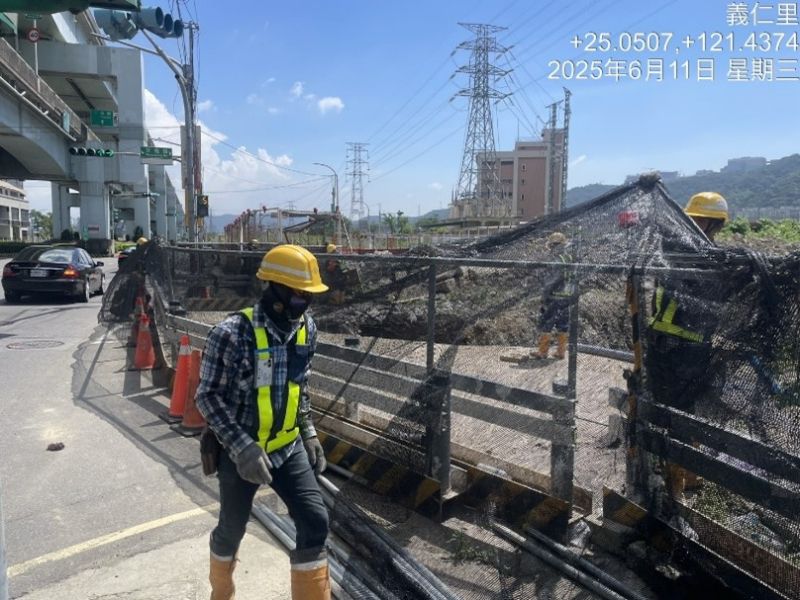

7. 中正路586巷圍籬施作,新北大道與泰林路口圍籬缺口封閉。

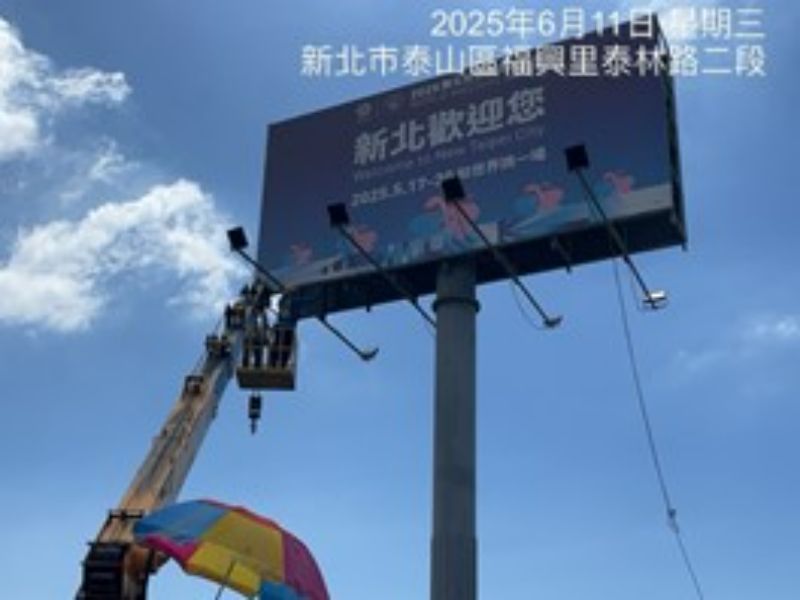

8. 新北大道與文程路口型鋼式護欄防塵網施作,新北大道五段圍籬警示燈更換,新北大道路燈修復,泰林路二段工程宣導看板(T-bar)帆布拆除。
9. 工區防塵網及安全欄杆施作。
10.工區灑水。
排水工程

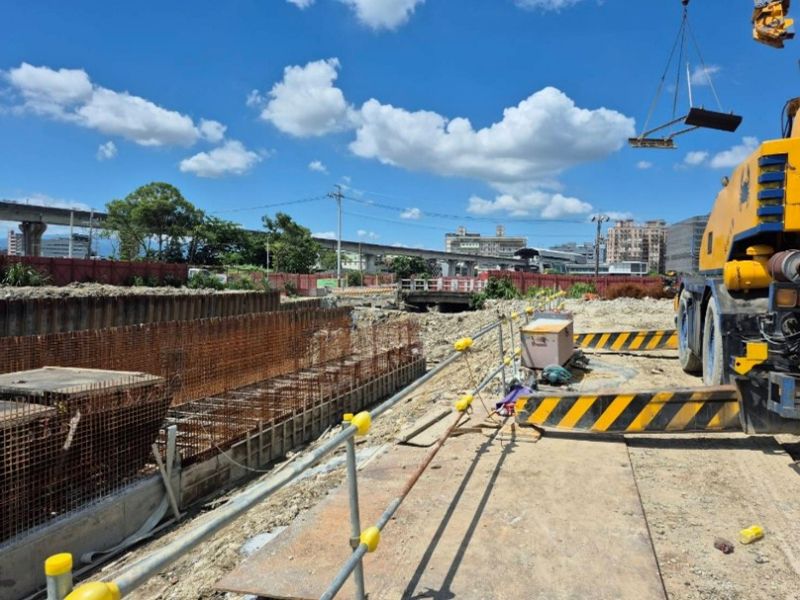

1. RD30M-1 Ba003(0K+135~155)腹頂版、(0K+155~175)底版模板組立。
2. RD7-4-1 Bc911(0K+7.5~23.3)腹頂版模板組立。
3. RD7-7 U165(0K+0~20)側溝蓋版及路緣石模板組立、澆置,(0K+20~40)側溝完成面修飾、環境整理。
4. RD15M U569(0K+50~70)側溝牆身(第二次)模板組立,(0K+30~50)側溝底版及牆身鋼筋綁紮。
5. RD7-13 U633(0K+30~50)側溝底版及牆身模板組立。
6. RD10M-5 Bb1211(0K+94~113)腹頂版、(0K+113~132)底版鋼線網綁紮。
共同管道工程
1. RD10M-33地坪整理。
2. RD8-1(T_8-1_07、T_8-1_08、T_8-1_09)TYPE K澆置,(T_8-1_07~T_8-1_09、T_8-1_08~T_8-1_10)土方回填。
3. RD7-2(E_7-2_01、E_7-2_02、E_7-2_03)TYPE I鋼筋綁紮、排管、模板組立。
4. RD10M-25(T_10M-25_06~T_10M-25_10)TYPE D2鋼筋綁紮、排管、模板組立。
5. RD10M-9(E_10M-9_18~E_10M-9_20)TYPE L橫交管及TYPE I澆置。
6. RD7-14(E_7-14_06~E_7-14_10)TYPE L橫交管及TYPE I排管、模板組立、澆置。
7. RD12M-1-2(E_12M-1_06~E_12M-1_07)TYPE E排管、模板組立及澆置,(E_12M-1_05~E_12M-1_06)TYPE E開挖及PC澆置。
8. 預鑄分歧部材料進場。
污水工程
1. A1105-06、A1098-X1(預留管)明挖管段開挖、管道埋設、回填砂、警示帶及CLSM澆置回填,A1105-06明挖管段RC陰井埋設。
交通維持工程
1. 漢口街便道全阻隔式圍籬施作。
161KV
1. 全興路161KV傳埋段通管作業。
