本日施作項目

1. 住三A54、A56坵塊排水路開挖。
2. RD10M-33工區內排水路開挖。
3. RD7-1銜接RD8-1箱涵開挖及導水作業。
4. RD15M-7 Bb201箱涵開挖及土方搬運。
5. RD10M-6 U461側溝細部修整及測量。
6. RD8-13人行道回填。
7. 文化遺址保護處理監看作業。
8. 台麗街至中正路514巷105弄圍籬照明安裝。
9. 泰林路二段、貴子路路權轉移公告張貼。
10.台麗街移工宿舍排水溝渠清淤。
11.台麗街、漢口街圍籬損壞修復。
12.新生路出入口大門更換。
13.明志路三段145巷及周邊民宅、明志路二段273巷水溝消毒作業,文程路轉中港西路路樹修剪。
14.明志路三段145巷抽水。
15.RD15M-1箱涵抽水。
16.RD15M-5箱涵抽水。
17.RD15M~四孔箱涵抽水。
18.RD8-1四孔箱涵抽水。
19.161KV洞道抽水。
20.工區防塵網及安全欄杆施作。
21.工區灑水。
22.RD15M陰井位置、RD7-7水溝、RD7-2(U458、U428)側溝中心點及高程放樣。

排水工程
1. RD30M-1 Ba002-2~Ba002-1臨時河道點焊鋼線網鋪設。
2. RD7-9-2 Bb304(0K+5~11)底版鋼線網綁紮、模板組立,(0K+88~91.7)腹頂版模板組立。
3. RD7-4-3 U191(0K+0~20)側溝底版及牆身模板組立,RD7-7 U153-1側溝底版及牆身鋼筋綁紮。
4. RD15M U561、U562與新北大道既有溝銜接段暗溝蓋版及路緣石模板組立,U592(0K+107~113)側溝底版及牆身模板組立。
5. RD15M-5 Bb1121(0K+215~230)腹頂版模板組立。

共同管道工程
1. RD15M共同管道修繕。
2. RD10M-32共同管道回填、土方搬運。
3. RD10M-13(E_10M-13_08~E_10M-13_10)TYPE E開挖。
4. RD7-2(E_7-2_13、T_7-2_13、E_7-2_15、T_7-2_15)分歧部施作。
5. RD4-3-2(E_4-3-2_09~T_4-3-2_12)TYPE E排管、模板組立。

污水工程
1. A1230-01、A1230-02 明挖管段修繕,A1231-01、A1231-02、A1231-03明挖管段開挖。

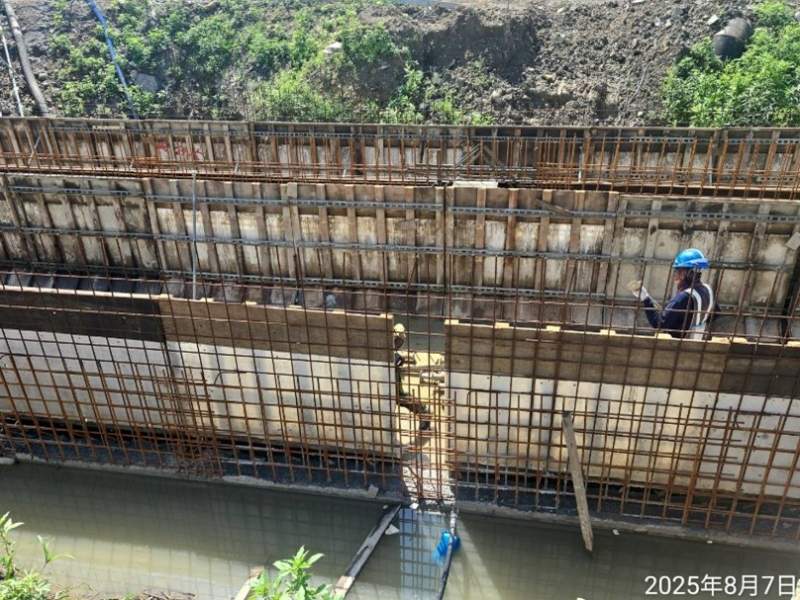

1140807工程現況15M-5 Bb1121 (0K+215~230)腹頂版模板組立

1140807工程現況30M-1 Ba002-2~Ba002-1臨時河道點焊鋼線網鋪設

1140807工程現況15M-7 Bb201箱涵開挖及土方搬運

1140807工程現況文化遺址保護處理監看作業

1140807工程現況4-3-2(E_4-3-2_09~E_4-3-2_11)TYPE E排管、模板組立

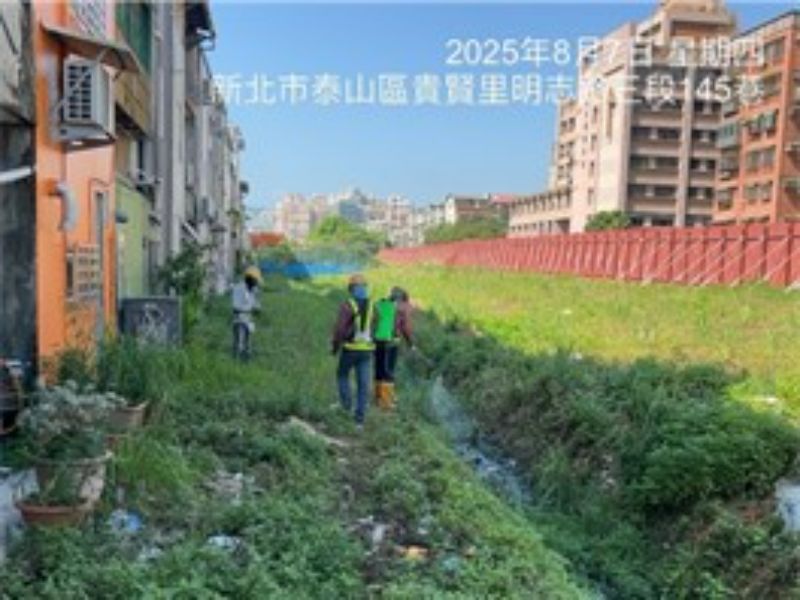

1140807工程現況明志路三段145巷水溝消毒作業
