本日天氣 : 上午晴、下午雨
本日施作項目

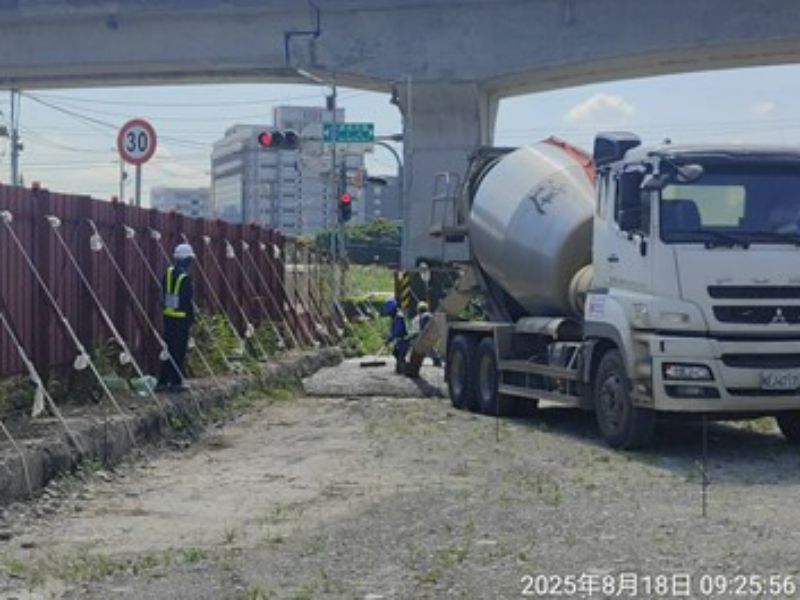

1. 台麗街便道施作、CLSM澆置。

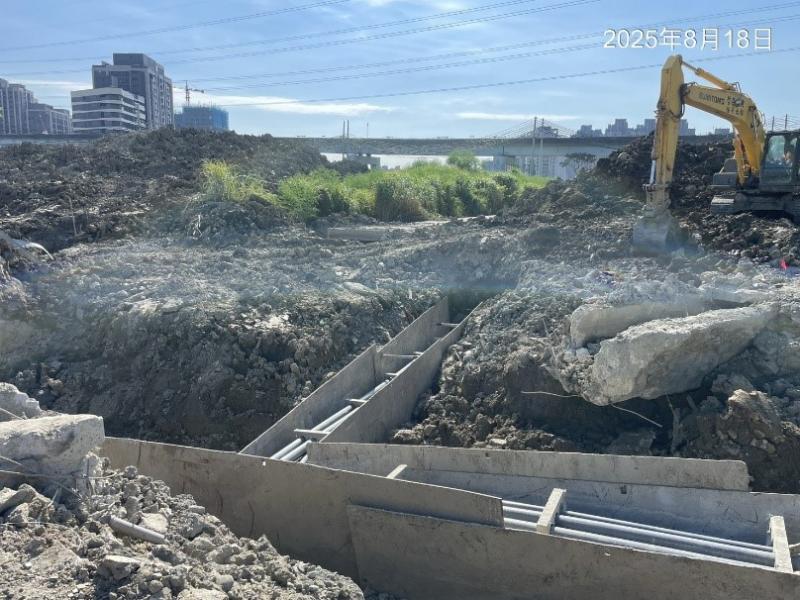

2. 新生路土方搬運。
3. RD15M與新北大道口圍籬拆除。
4. 新北大道六段79巷便道圍籬修復。

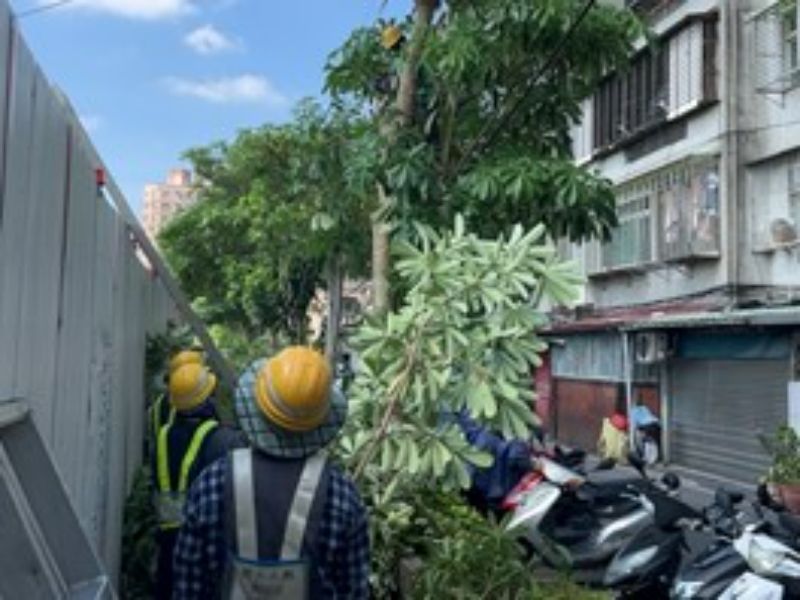

5. 漢口街22巷路樹修剪。

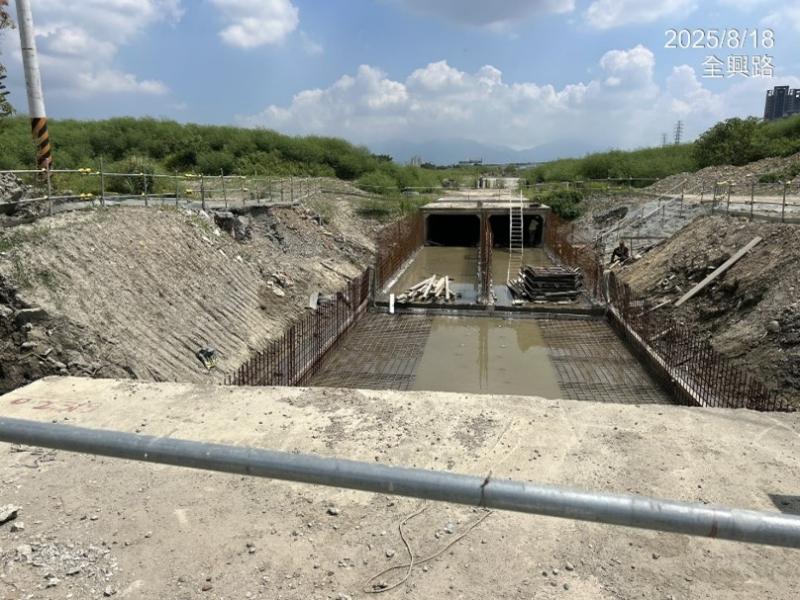

6. 全興路倉庫材料調運、環境整理。
7. RD10M-3箱涵抽水。
8. RD15M-1箱涵抽水。
9. RD15M-5箱涵抽水。
10.RD15M~四孔箱涵抽水。
11.RD8-1四孔箱涵抽水。
12.泰林路滯洪池抽水。
13.工區防塵網及安全欄杆施作。
14.工區灑水。
15.161KV放樣。
排水工程
1. RD6-1 Bb602(0K+325~370)底版鋼線網綁紮。
2. RD7-13 U622-1(0K+10~30)側溝底版及牆身澆置。
3. RD7-9-2 Bb304(0K+5~12)腹頂版模板拆除、箱涵回填。
4. RD7-4-2 U176(0K+50~57)側溝底版及牆身鋼筋,RD7-7 U153-1(0K+0~10)側溝蓋版澆置。
5. RD7-2 U453(0K+0~65)側溝底版及牆身鋼筋綁紮,U428(0K+0~70)側溝高程放樣。
6. RD15M U569(0K+0~5)側溝蓋版及路緣石、U570(0K+0~5)側溝蓋版及路緣石、U591(0K+0~20)側溝蓋版、U592(0K+108~113)側溝蓋版澆置。
7. RD15M-1 Bb1000(0K+470~480)底版鋼線網綁紮。
8. RD15M-5 Bb1121(0K+230~245)腹頂版模板組立。
共同管道工程
1. RD10M-25(E_10M-25_12~E_10M-25_16)共同管道穿線作業。
2. RD10M-13(E_10M-13_10)~RD7-3(E_7-3_12)TYPE E排管、模板組立及澆置,(E_10M-13_08~E_10M-13_10)TYPE I鋼筋綁紮。
3. RD7-7共同管道抽水及通管作業。
4. RD7-2(E_7-2_15~T_7-2_15)TYPE G、(T_7-2_13~E_7-2_15)TYPE H排管、模板組立及澆置,(E_7-2_13~T_7-2_13)TYPE I及TYPE J、RD7-2(E_7-2_13)~RD15M-5(T_15M-5_09)TYPE G鋼筋綁紮。
5. RD7-1(T_7-1_01、E_7-1_01)分歧部開挖。
6. RD4-3-2(E_4-3-2_09~T_4-3-2_10)TYPE I及TYPE J開挖及PC澆置、鋼筋綁紮。
7. 仁義路管道室鋼筋綁紮、排管、模板組立及澆置。
污水工程
1. A1105-01~06、A1104-01~06、A1103-X1~X2、A1102-X1~X2、A1101-X1~X2 TV檢視作業。
2. A1032-R→A1032污水推進施作。
3. A1068-01、A1068-02明挖管段開挖、埋設、回填砂、警示帶、CLSM澆置回填。
161KV
1. 161KV洞道鋼板樁拔除。
