本日天氣 : 上午晴、下午陰雨
本日施作項目

1. RD8-1匯流井開挖及土方搬運。
2. RD7-7人行道回填及夯實。
3. 文程路停車格防撞桿拆除,泰林路雙黃線位置防撞桿安裝。
4. 全興路倉庫(國家防災演練場地)材料調運、環境整理。
5. 魔鬼巷改道圍籬材料吊運。
6. RD15M-1箱涵抽水。
7. RD15M-5箱涵抽水。
8. RD15M~四孔箱涵抽水。
9. 四孔箱涵(中港南路側)抽水。
10.RD8-1四孔箱涵抽水。
11.泰林路滯洪池抽水。
12.工區防塵網及安全欄杆施作。
13.工區灑水。
14.RD7-2(E13)分歧部旁TYPE B基礎台、RD7-2轉RD15M-5轉彎段邊界線、RD4-3-2(E07、T08)分歧部四角點及PC高程、RD7-4-3轉新北大道轉彎邊界放樣,RD15M產專近新北大道水溝收測。

排水工程
1. RD6-1 Bb602(0K+325~345)底版鋼線網綁紮、模板組立。
2. RD7-13 U623、U623-1側溝蓋版及路緣石鋼筋綁紮。
3. RD7-4-3轉RD7-4-2 G148集水井~U176(0K+50~57)側溝底版及牆身澆置。
4. RD15M側溝環境整理,RD7-2側溝底版及牆身模板組立。

共同管道工程
1. RD10M-13(E_10M-13_02~E_10M-13_04)管道開挖,(E_10M-13_02)分歧部接地系統施作及吊放。
2. RD7-2(T_7-2_13~E_7-2_15)TYPE I及TYPE J、(E_7-2_15~T_7-2_15)TYPE H排管、模板組立。
3. RD7-1(T_7-1_01、E_7-1_01、T_7-1_03)分歧部開挖。
4. RD6-1-20M(T_6-1-20M_09)TYPE J排管、模板組立。
5. RD4-3-2(E_4-3-2_09~E_4-3-2_11)TYPE I及TYPE J、(E_4-3-2_11~T_4-3-2_12)TYPE H排管、模板組立,(E_4-3-2_11~T_4-3-2_12)TYPE I及TYPE J鋼筋綁紮。

污水工程
1. A1091-Ra污水人孔導水槽澆置。

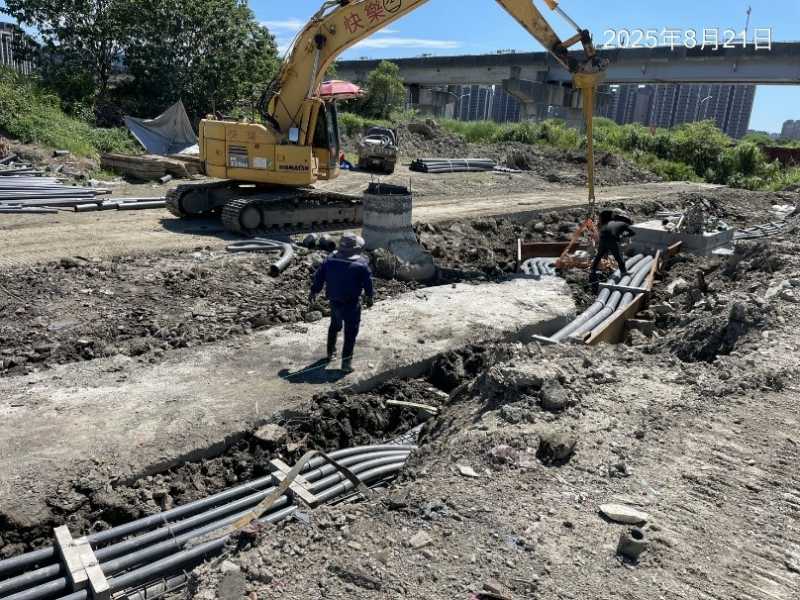

2. A1067-01、A1067-02、A1067-03明挖管段開挖、管道埋設、回填砂、警示帶、CLSM澆置回填。

交通維持工程
1. 綠三文程路便道全阻隔式圍籬施作。

161KV

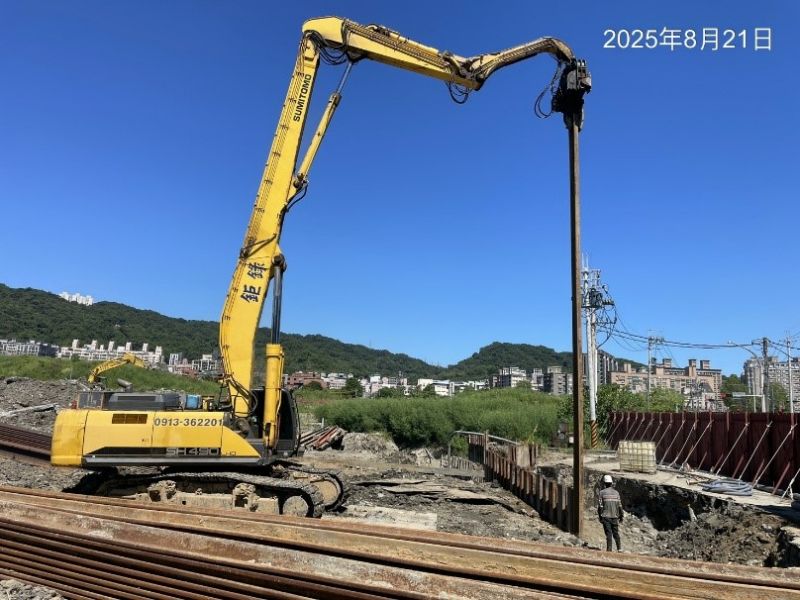

1. 161KV鋼板樁打設。

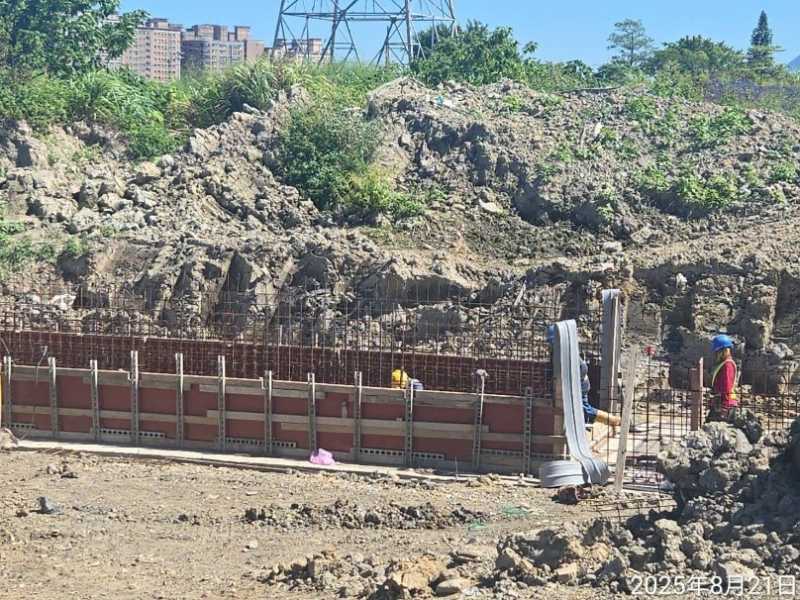

1140821工程現況6-1 Bb602(0K+325~345)底版模板組立

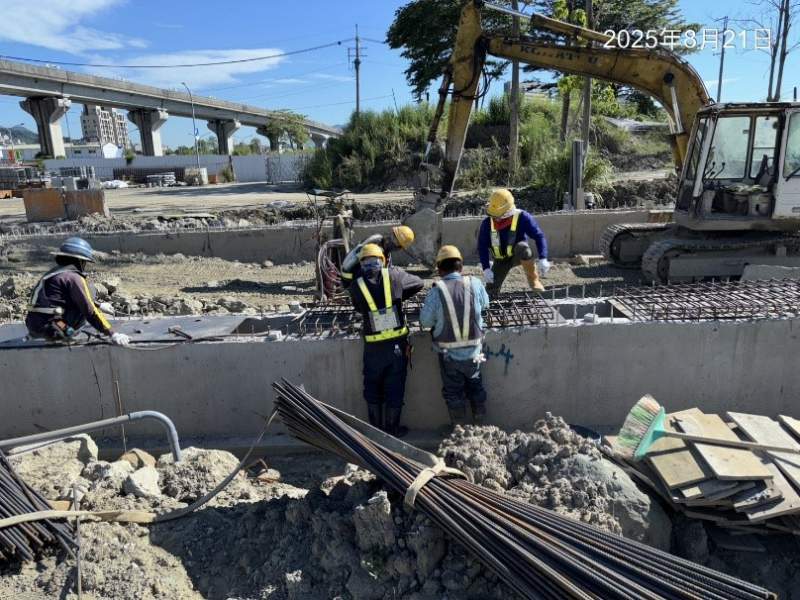

1140821工程現況7-13 U623、U623-1側溝蓋版及路緣石鋼筋綁紮
1140821工程現況161KV鋼板樁打設

1140821工程現況綠三文程路便道全阻隔式圍籬施作
1140821工程現況4-3-2(E_4-3-2_09~E_4-3-2_11)TYPE I及TYPE J模板組立

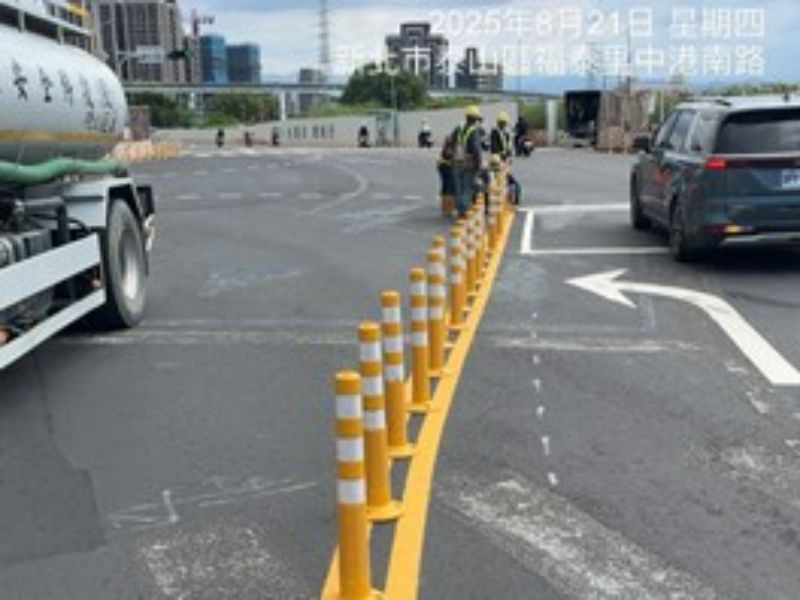

1140821工程現況泰林路雙黃線位置防撞桿安裝
