本日天氣 : 上午晴、下午晴
本日施作項目
1. 台麗街便道鋼便橋焊接及模板拆除。
2. 全興路倉庫(國家防災演練場地)材料調運。
3. 新北大道往貴子坑溪既有排水溝渠清淤。
4. RD8-1箱涵內淤泥清除。
5. RD7-1箱涵清淤。
6. 工區出入口大門修繕。
7. RD7-1鋼線網材料吊運。
8. RD7-9-3箱涵抽水。
9. RD15M-1箱涵抽水。
10.四孔箱涵(中港南路側)抽水。
11.工區防塵網及安全欄杆施作。
12.工區灑水。
13.仁義路管道室、RD10-13箱涵、RD7-4-3 U176及U188溝蓋、RD7-4-3斜坡道位置、RD15M-5(E09、E10)分歧部中心放樣,RD15-7 Bb201(0K+25~115)PC面位置及高程檢測。
排水工程

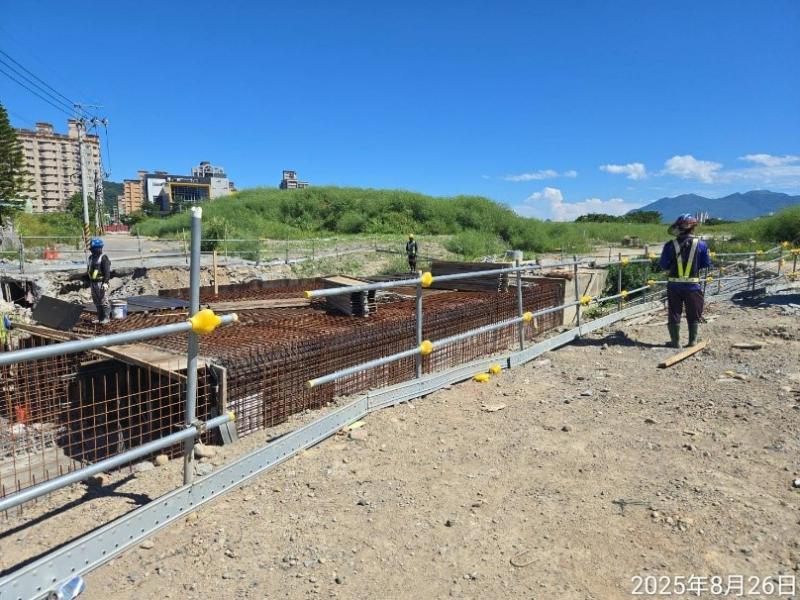

1. RD6-1 Bb602(0K+325~345)腹頂版模板組立。
2. RD7-13 U623(0K+10~30)側溝底版及牆身模板組立。

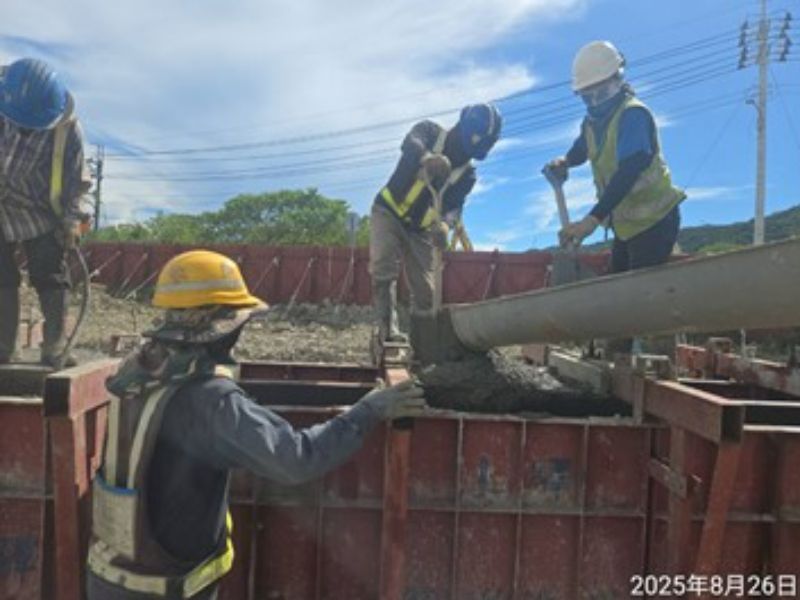

3. RD7-4-3 U189(0K+20~40)側溝底版及牆身澆置,U191(0K+0~15)蓋版及路緣石澆置。
4. RD7-2 U428(0K+0~20、0K+40~60)側溝底版及牆身澆置。
5 RD15M-1 Bb1000(0K+450~470)腹頂版模板組立。
共同管道工程
1. RD10M-13(E_10M-13_02~E_10M-13_04)TYPE E排管、模板組立。
2. RD7-10(T_7-10_04~E_7-10_06)TYPE C、RD7-10(E_7-10_05)~RD30-1(T_20M-1_12)TYPE C開挖。
3. RD7-4-3(T_7-4-3_07)~九號橋、RD7-4-3(T_7-4-3_08)~九號橋TYPE H(第二次)排管、模板組立。
4. RD7-2(E_7-2_09、E_7-2_10、E_7-2_11、E_7-2_12)TYPE L橫交管PC澆置、鋼筋綁紮。
5. RD7-2(E_7-2_13~T_7-2_15)環境及地坪整理。

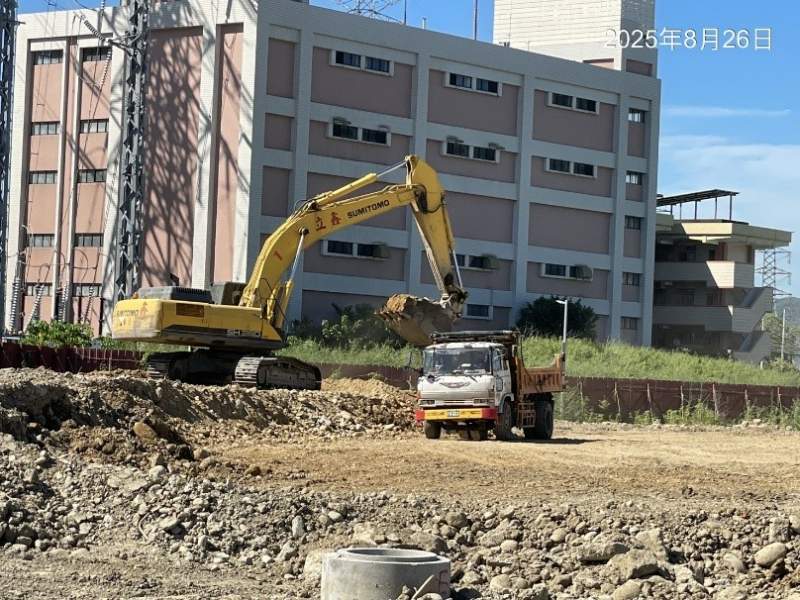

6. RD7-2土方搬運。
7. RD7-1(T_7-1_01)~RD15M-1(E_15M-1_02)TYPE G開挖。

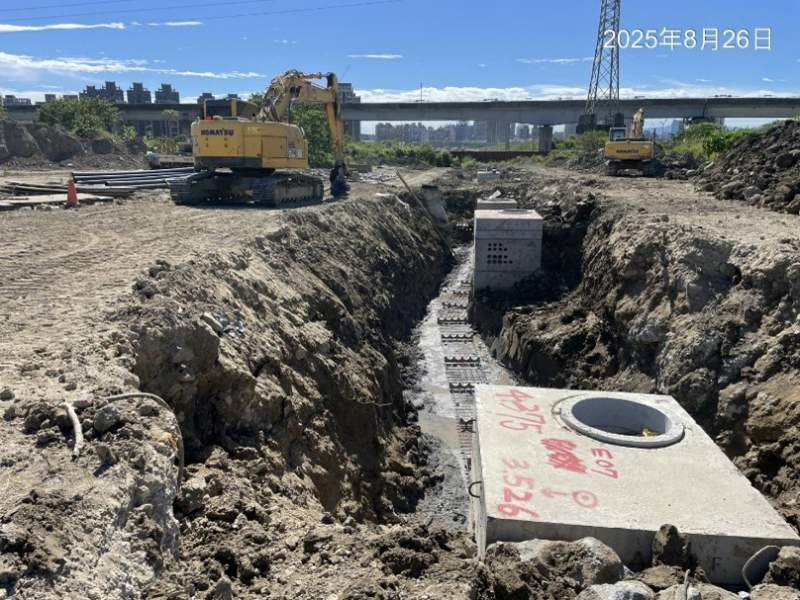

8. RD4-3-2 (E_4-3-2_07~E_4-3-2_09)TYPE E鋼筋綁紮、排管、模板組立。
9. RD4-1(T_4-1_01~T_4-1_03)TYPE A開挖及PC澆置。

10.預鑄分歧部材料進場。
污水工程

1. A1079-01、A1079-02、A1079-03明挖管段開挖、管道埋設路徑遭遇舊有地基敲除。
