本日天氣 : 上午雨、下午雨
本日施作項目

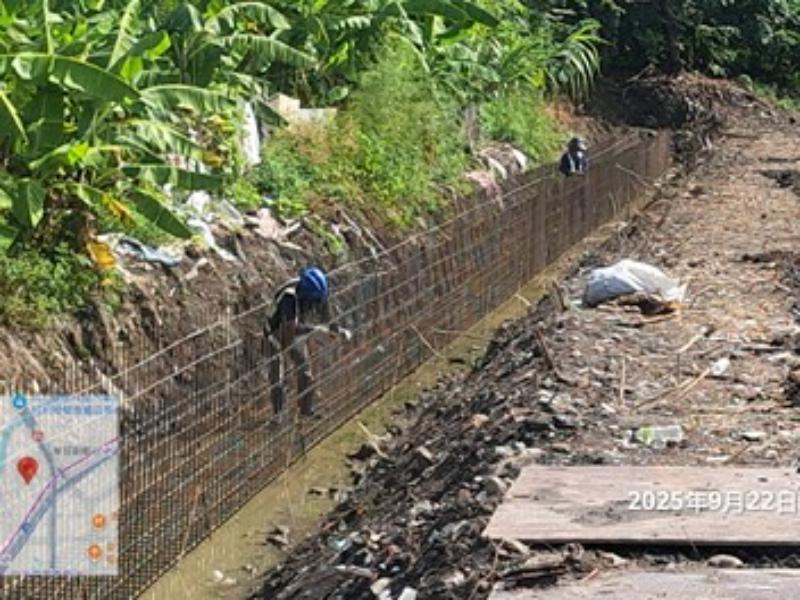

1. 貴子坑溪九號橋位置水路改道基地及路幅開挖、餘方土清運至兒五A42坵塊堆置,兒五A42坵塊餘方土調運堆置。
2. RD7-2共同管道回填、地坪整理。
3. RD7-9-3 Bb107箱涵回填。

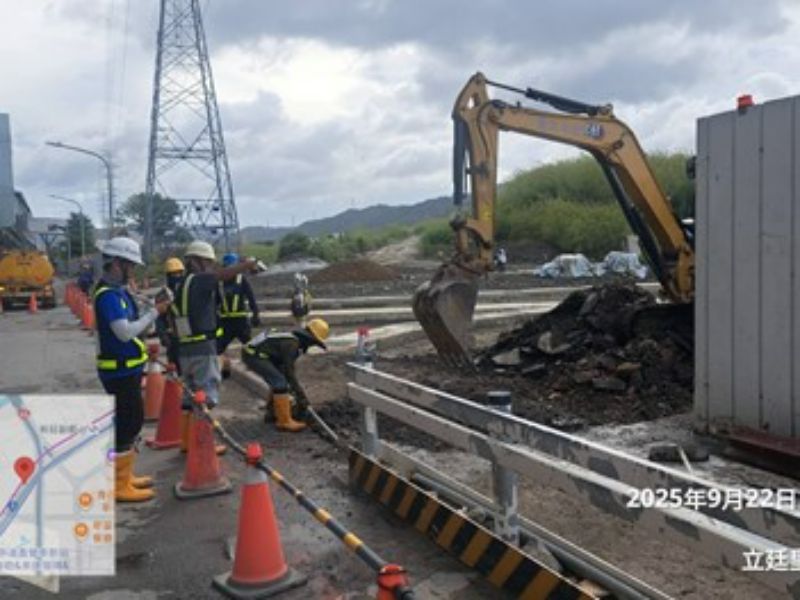

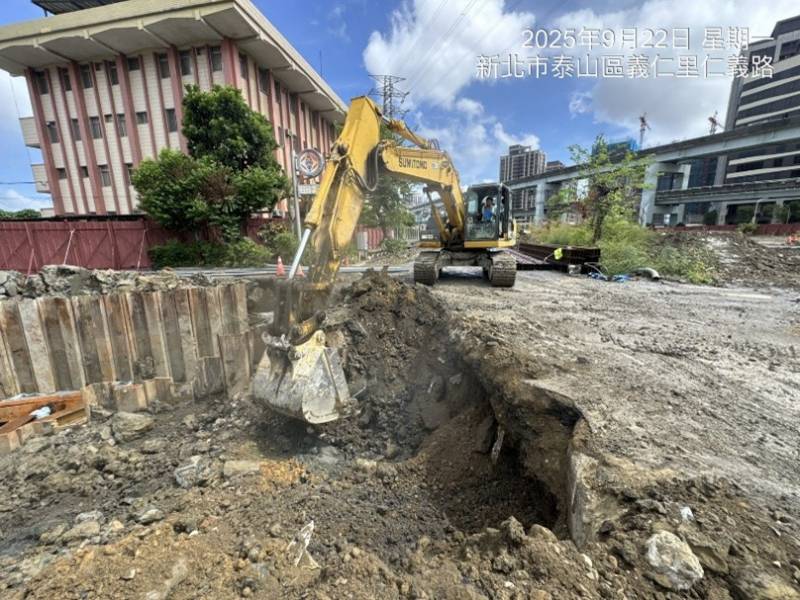

4. RD7-3 Bb702~Bb703箱涵位置清除掘除。

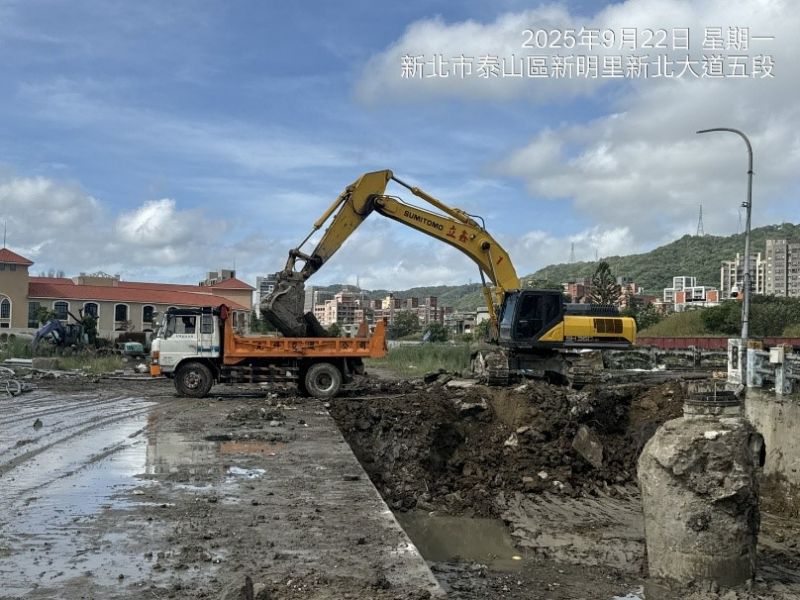

5. RD15M產專道路路基整理,RD15M產專道路與新北大道路口銜接作業。
6. RD10M-5路燈穿線作業,(0K+10)路燈過路管道埋設。

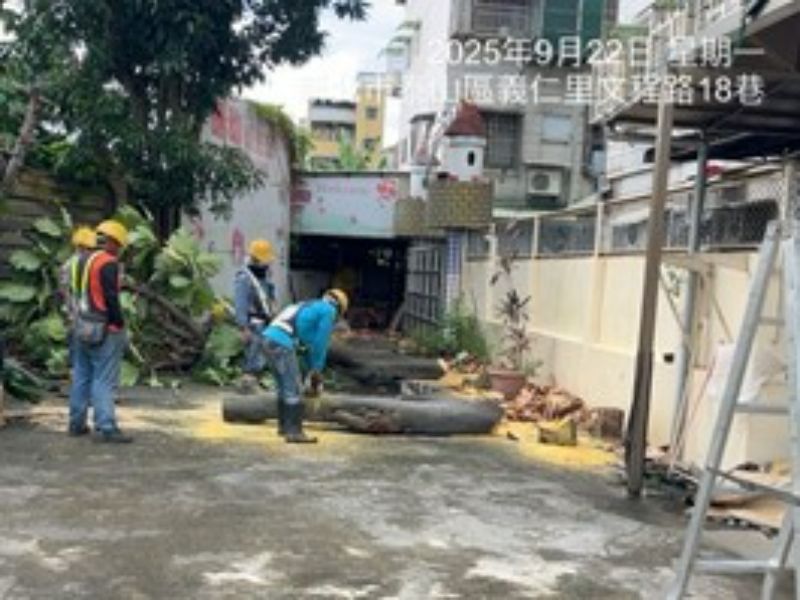

7. 晴幼幼兒園樹木鋸除。
8. 台麗街便道圍籬警示燈安裝。
9. RD15M-1箱涵抽水。
10.RD7-9-3箱涵抽水。
11.四孔箱涵(中港南路側)抽水。
12.RD10M-25共同管道抽水。
13.RD15M U592邊界溝抽水。
14.工區防塵網及安全欄杆施作。
15.工區灑水。
16.RD15M產專道路人行道收測,RD15M產專道路邊界放樣,RD15M-1 U577(0K+30~100.8)及U499(0K+0~90)側溝PC面位置及高程檢測。
排水工程
1. RD7-4-3側溝鐵模整理及搬運。
2. RD7-2 U428(0K+0~60)側溝蓋版及路緣石鋼筋綁紮。
3. RD15M U592(0K+10~80)側溝底版及牆身鋼筋綁紮,RD15M轉彎段側溝蓋版鋼筋綁紮。

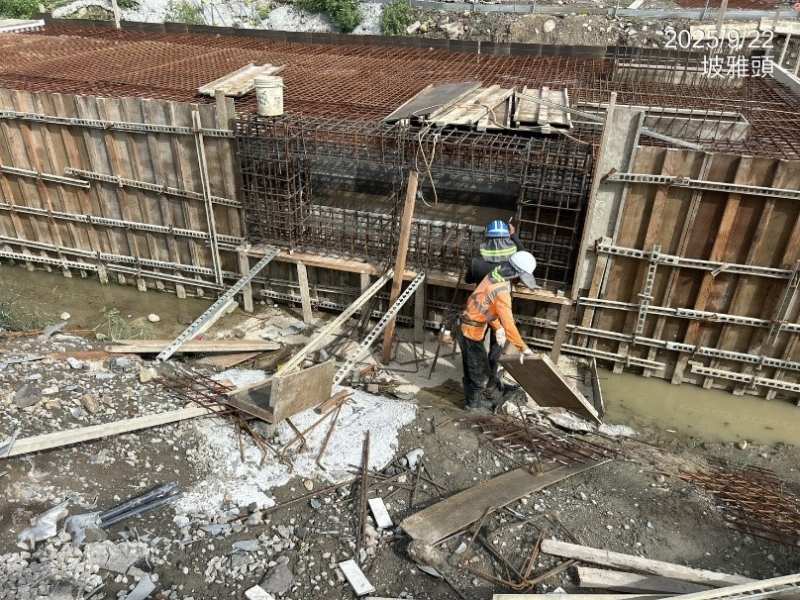

4. RD15M-1 Bb1000進流箱涵模板組立。
共同管道工程
1. RD15M-5(E_15M-5_10~T_15M-5_10)TYPE I及TYPE J PC澆置、鋼筋綁紮、排管、模板組立。
2. RD7-1(T_7-2_01~T_7-2_03)開挖。
3. RD4-3-2(E_4-3-2_10~T_4-3-2_10)TYPE E開挖及PC澆置,(E_4-3-2_10~T_4-3-2_11)TYPE E排管、模板組立及澆置。
4. 預鑄分歧部材料進場。
161KV
1. 161KV洞道位置臨時排水開挖及抽水。
