本日天氣 : 上午晴、下午晴
本日施作項目

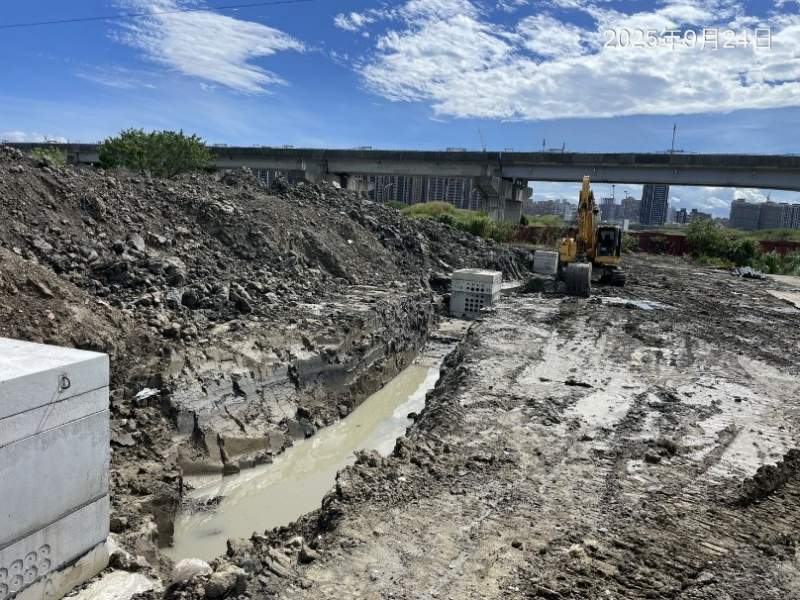

1. 貴子坑溪九號橋位置水路改道基地及路幅開挖、餘方土清運至兒五A42坵塊堆置。
2. RD12M-1-2箱涵敲除。
3. RD7-3 Bb702~Bb703箱涵開挖。

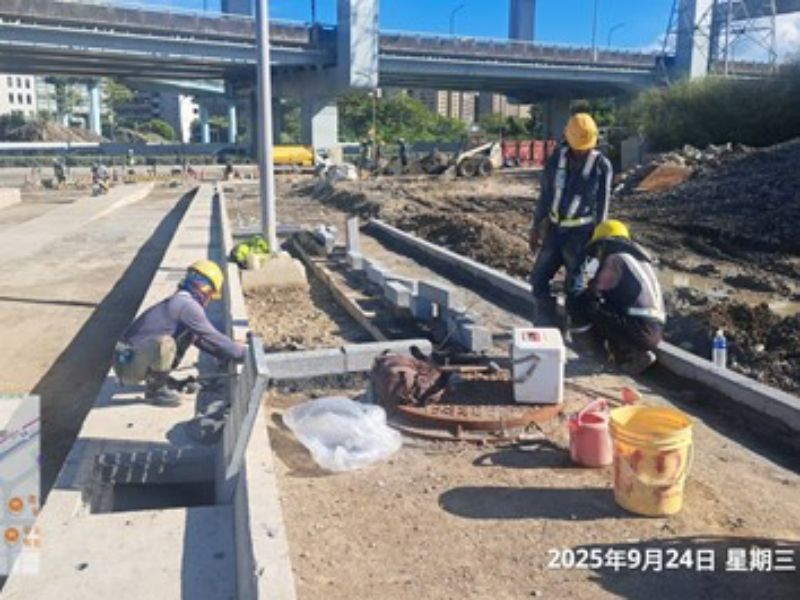

4. RD15M產專道路與新北大道路口銜接人行道地坪整理。

5. RD15M產專道路R側人行道路緣石及樹圍石鋪設。
6. 台麗街便道圍籬材料吊運。

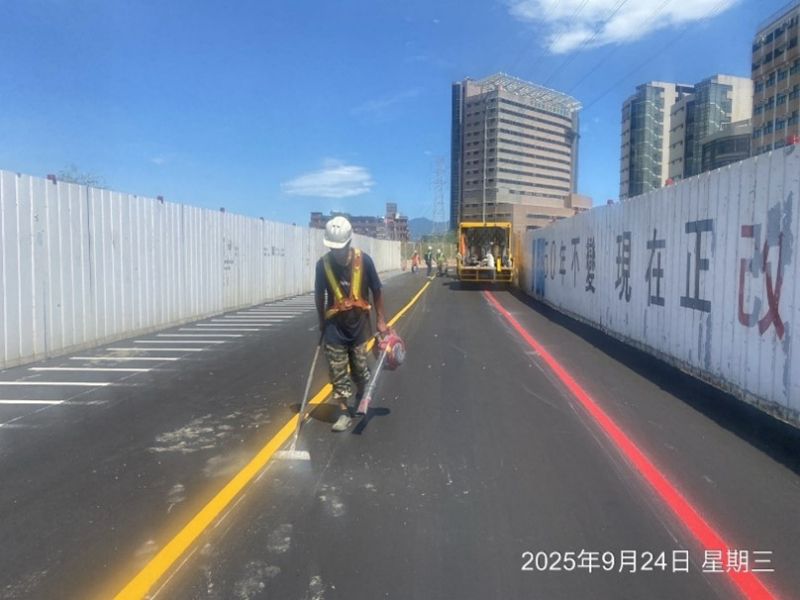

7. RD15M產專道路路基積水清除及修整。
8. RD15M-1箱涵抽水。
9. RD7-9-3箱涵抽水。
10.四孔箱涵(中港南路側)抽水。
11.RD10M-25共同管道抽水。
12.RD15M U592邊界溝抽水。
13.工區防塵網及安全欄杆施作。
14.工區灑水。
15.RD10-3(T5、T6)分歧部中心放樣。
16.RD10M-5側溝材料進場。
排水工程
1. RD30M-1 Ba002-2(0K+355~375)腹頂版模板組立,(0K+395~415)底版鋼線網綁紮。
2. RD7-2 U428(0K+0~60)側溝蓋版及路緣石鋼筋綁紮。
3. RD15M轉彎段側溝蓋版模板組立,RD15M產專道路側溝路緣石及溝蓋缺失改善、鍍鋅格柵安裝。
共同管道工程
1. RD15M-5(T_15M-5_08~E_15M-5_10)TYPE G、(T_15M-5_08)分歧部開挖、抽水及PC澆置。
2. RD12M-1-1共同管道管段修復。
3. RD10M-33(E_10M-33_09~E_10M-33_10)TYPE E(第一次)、(E_10M-33_10)TYPE L橫交管PC澆置。
4. RD10M-5(E_10M-5_10)~RD7-1(T_7-1_01)TYPE G開挖及PC澆置。
5. RD7-10(E_7-10_07、E_7-10_08、T_7-10_07、T_7-10_08)分歧部開挖及PC澆置。
6. RD7-1(E_7-2_02~E_7-2_04)TYPE G排管、模板組立,(T_7-1_01~T_7-1_03)TYPE G開挖及PC澆置。
7. RD4-3-2(E_4-3-2_10~T_4-3-2_11)TYPE H開挖及PC澆置。
8. RD4-3-1(E_4-3-1_01、T_4-3-1_01)分歧部開挖及PC澆置。
交通維持工程

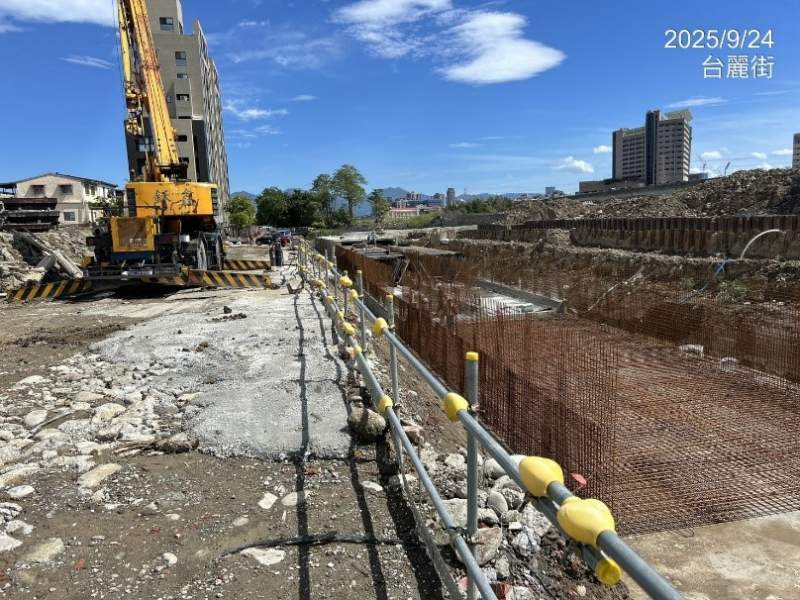

1. 台麗街便道全阻隔式圍籬施作。
2. 魔鬼巷二次改道及台麗街二次改道標線劃設。
3. 魔鬼巷二次改道防撞桿安裝。
161KV
1. 161KV洞道位置預壘樁位置鑽掘、水泥砂漿拌合、預壘樁打設(8支)。
2. 161KV洞道鋼板樁擋土支撐物料進場。
