本日天氣 : 上午陰、下午陰
本日施作項目

1. 貴子坑溪九號橋位置水路改道:公(兒)十三A45坵塊基地及路幅開挖、餘方土清運至兒五A42坵塊堆置。
2. RD7-9-3 Bb107施工動線整地及土方搬運。
3. RD7-3 Bb702~Bb703箱涵開挖。
4. RD15M產專道路路基級配鋪設及夯實。
5. RD15M產專道路R側人行道路緣石及樹圍石鋪設,新北大道兩側人行道地坪整理,(0K+130~160)R側人行道路緣石及樹圍石、新北大道兩側人行道路緣石PC模板組立、澆置。
6. RD15M產專道路R側銜接新北大道溝蓋施作。
7. RD7-9-3 Bb107線型撒石灰放樣,RD7-3 Bb702~Bb703箱涵線型放樣。
8. RD15M-1 Bb1000箱涵缺失改善。
9. 台麗街便道圍籬警示燈安裝,工區出入口大門修繕。
10.RD15M-1箱涵抽水。
11.RD7-9-3箱涵抽水。
12.四孔箱涵(中港南路側)抽水。
13.RD7-3箱涵抽水。
14.RD10M-25共同管道抽水。
15.161KV洞道鋼板樁檔土支撐位置抽水。
16.工區防塵網及安全欄杆施作。
17.工區灑水。
18.RDM產專道路邊界放樣,RD7-10(E5、E7、T7)分歧部PC面位置及高程檢測。

排水工程
1. RD30M-1 Ba002-2(0K+355~375)腹頂版、(0K+395~415)底版模板組立。
2. RD7-2 U431(0K+0~20)、U459(0K+0~20、0K+40~60)側溝底版及牆身模板組立、澆置,U428(0K+0~60)、U458側溝蓋版及路緣石模板組立。
3. RD15M U592(0K+10~80)側溝底版及牆身模板組立。
4. RD15M-1 U577、U578側溝底版及牆身鋼筋綁紮。

共同管道工程
1. RD15M-5(T_15M-5_07、T_15M-5_08)分歧部接地系統施作及吊放,(E_15M-5_08~E_15M-5_10)TYPE H鋼筋綁紮。
2. RD15M-1(E_15M-1_02)TYPE I排管、模板組立。
3. RD10M-5(E_10M-5_10)~RD7-1(T_7-1_01)TYPE G排管、模板組立。
4. RD7-2分歧部回填 。
5. RD7-1(E_7-2_02~E_7-2_04、T_7-1_01~T_7-1_03)TYPE G、(E_7-1_02~T_7-1_02)TYPE I、(T_7-1_02~E_7-1_02)TYPE J排管、模板組立。
6. RD4-3-2(E_4-3-2_10~T_4-3-2_11)TYPE H、RD4-3-2(E_4-3-2_07)~RD10M-1-2(E_10M-1-2_01)TYPE E、RD4-3-2(T_4-3-2_11~T_4-3-2_12)TYPE M橫交管澆置。
7. RD4-3-1(T_4-3-1_03、E_4-3-1_04、T_4-3-1_04)分歧部開挖。

交通維持工程
1. 台麗街便道圍籬防溢座澆置、洩水孔施作。
2. 支援台麗街便道圍籬防溢座澆置,魔鬼巷二次改道防撞桿安裝。

161KV
1. 161KV洞道位置預壘樁位置鑽掘、水泥砂漿拌合、預壘樁打設(5支)。
2. 161KV洞道預纍樁砂物料進場。

1140926工程現況15M U592(0K+10~80)側溝底版及牆身模板組立

1140926工程現況30M-1 Ba002-2(0K+355~375)腹頂版模板組立

1140926工程現況15M產專道路路基級配鋪設及夯實

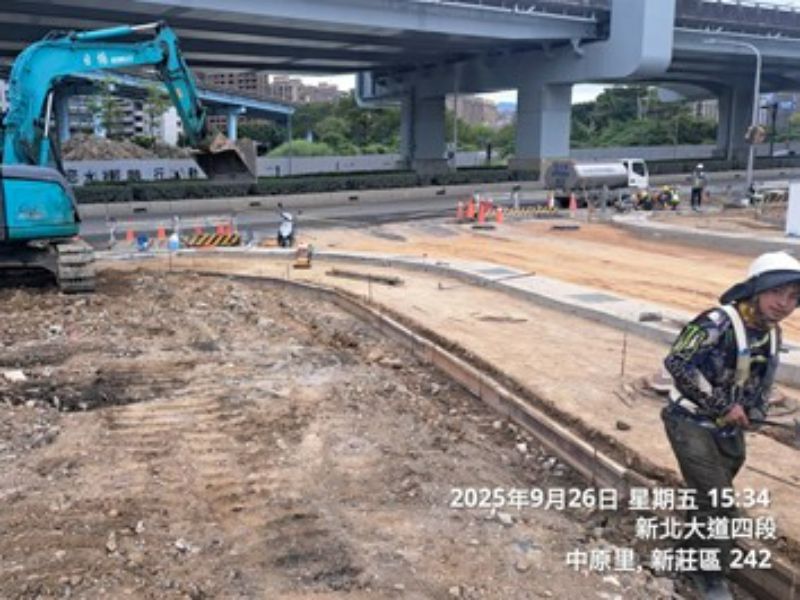

1140926工程現況15M產專道路接新北大道兩側人行道路緣石PC模板組立

1140926工程現況台麗街便道圍籬防溢座澆置

1140926工程現況貴子坑溪九號橋位置水路改道開挖
