本日天氣 : 上午晴、下午晴
本日施作項目

1. 中港西路(中央橋)既有橋樑敲除、營建混合物清運至變二A41坵塊堆置。
3. RD15M產專道路(0K+0~160)R側及L側人行道PC刷毛及抿石子鋪面澆置、粉光。
4. RD15M產專道路人行道施工便道回填。
5. 公兒三雜草清除。
6. RD15M產專道路側溝格柵清理。
7. RD15M-1側溝模板吊運。
8. 工區鐵板吊運回收作業。
9. RD15M-5箱涵抽水。
10.RD15M-7箱涵抽水。
11.四孔箱涵(中港南路側)抽水。
12.RD10M-25共同管道抽水。
13.RD15M U592邊界溝抽水。
14.161KV洞道鋼板樁檔土支撐位置抽水。
15.工區防塵網及安全欄杆施作。
16.工區灑水。
17.Bb412~Bb413箱涵、住一R7邊界、RD7-3(E12、T12、E14、T14)分歧部四角點放樣。

排水工程
1. RD30M-1箱涵模板拆除。
2. RD7-9-3 Bb107(0K+170~190)箱涵及RD7-9-3(T_7-9-3_05~T_7-9-3_06)TYPE M橫交管PC澆置,(0K+150~170)箱涵開挖。
3. RD7-2 U459、U431側溝底版及牆身模板組立,U428(0K+20~60)側溝蓋版及路緣石模板組立、澆置,U458側溝蓋版及路緣石模板組立。
4. RD15M U592側溝底版及牆身模板組立及整理。

共同管道工程
1. RD15M-5(E_15M-5_09~T_15M-5_09)TYPE G排管、模板組立及澆置,(T_15M-5_08~E_15M-5_08)TYPE I及TYPE J開挖及PC澆置。
2. RD10M-5(E_10M-5_10)TYPE I、RD8-1(E_8-1_02)TYPE I排管、模板組立及澆置。
3. RD7-1(E_7-1_02~T_7-1_04)TYPE J、(T_7-1_04~E_7-1_04)TYPE H PC澆置、鋼筋綁紮。
4. RD4-3-2(T_4-3-2_09~E_4-3-2_10)TYPE H、RD4-3-2(E_4-3-2_10~T_4-3-2_11)TYPE J開挖、PC澆置及鋼筋綁紮。
5. RD4-3-1(E_4-3-1_01~E_4-3-1_02)TYPE E鋼筋綁紮、排管、模板組立。

污水工程
1. A1107-02~05陰井回填砂、警示帶、CLSM澆置回填,A1107-R1陰井回填砂、RC陰井底座導水槽施作。
2. RD15M產專道路污水及雨水箱涵人孔提升作業。

交通維持工程
1. 台麗街便道防撞桿安裝。

外部廠商進場
1. RD7-7電信預埋管材料進場。
2. RD15M產專道路人行道自來水修補。

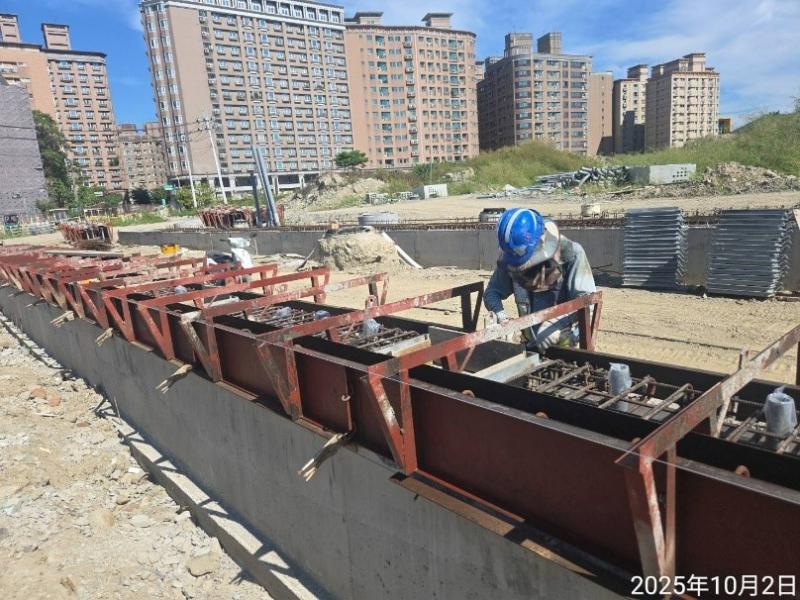

1141002工程現況7-2 U428、U458側溝蓋版及路緣石模板組立

1141002工程現況7-2 U428(0K+20~40、0K+40~60)側溝蓋版及路緣石澆置

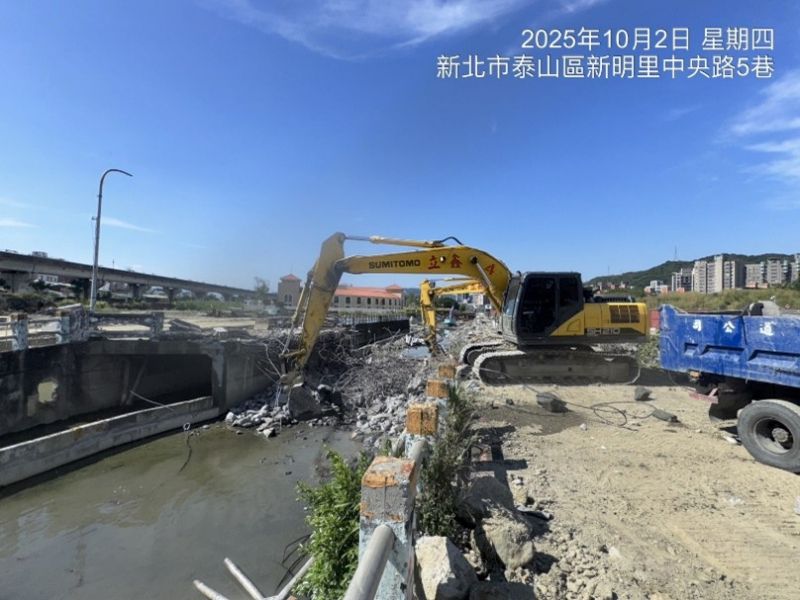

1141002工程現況中港西路(中央橋)既有橋樑敲除

1141002工程現況15M產專道路人行道PC刷毛及抿石子鋪面澆置

1141002工程現況15M-5(E_15M-5_09~T_15M-5_09)TYPE G排管、模板組立

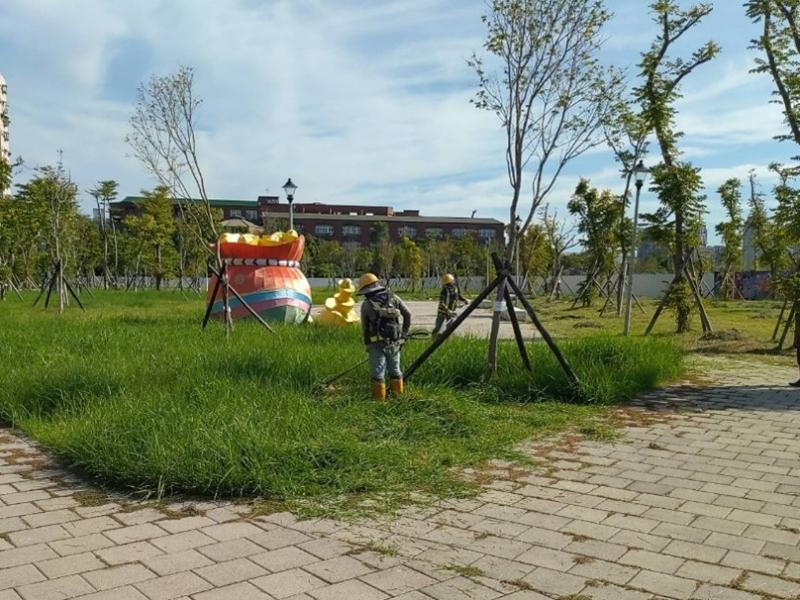

1141002工程現況公兒三雜草清除
