本日天氣 : 上午晴、下午陰
本日施作項目

1. 公八坵塊臨時滯洪池回填。
2. 兒二之一滯洪池開挖、土方搬運至A7坵塊回填。
3. RD12M-1-2土方整理。
4. RD15M產專道路人行道抿石子鋪面施作。
5. RD15M產專道路植栽灑水養護。
6. RD15M產專道路R側過RD10M-5路口、RD7-7(0K+0~110)、RD7-4-3(0K+20)、RD10M-5(0K+10)過路管道現場整理。
7. RD15米產專道路圍籬移設。
8. RD15M產專道路側溝緣石修補、缺失改善,台麗街路面破損修補。
9. 新北大道六段(台麗街)圍籬內及中正路514巷~558巷排水溝渠雜草清除。
10.RD15M產專道路剩餘材料吊運回收作業。
11.公八坵塊臨時滯洪池抽水。
12.RD15M-5箱涵抽水。
13.RD8-1箱涵抽水。
14.RD10M-25共同管道抽水。
15.RD15M U592邊界溝抽水。
16.工區防塵網及安全欄杆施作。
17.工區灑水,RD15M產專道路人行道混凝土養護。
18.RD15M U592溝蓋與(0K+0.9)側溝中心及PC高程、RD15M-1 U498(0K+30~90)側溝中心及PC高程、9號橋管線室放樣。

排水工程
1. RD30M-1 Ba002-2(0K+375~395)腹頂版模板組立。
2. RD7-2 U431(0K+60~70)側溝底版及牆身澆置。
3. RD7-9-3 Bb107(0K+170~190)底版鋼線網綁紮。
4. RD7-9-2 Mb03-1、Mb03-2箱涵人孔調整層鋼筋綁紮及澆置。
5. RD15M-1 U576(0K+60~80)、U577(0K+80~100.7)側溝底版及牆身澆置,U499(0K+20~40)側溝底版及牆身模板組立、澆置。

共同管道工程
1. RD15M-5(T_15M-5_08~E_15M-5_10)TYPE I及TYPE J排管、模板組立,(E_15M-5_08~T_15M-5_08)TYPE G澆置,(E_15M-5_09~T_15M-5_09)TYPE H PC澆置、鋼筋綁紮。
2. RD12M-1-2(E_12M-1_06~E_12M-1_07)TYPE L及TYPE L" PC澆置、鋼筋綁紮。
3. RD10M-33共同管道回填及穿線作業。
4. RD10M-6共同管道修整。
5. RD7-10(E_7-10_05~T_7-10_07)TYPE H鋼筋綁紮。
6. RD7-4-3、RD7-7共同管道通管作業。
7. RD7-3(T_7-3_12、E_7-3_12、T_7-3_14、E_7-3_14)分歧部接地系統施作及吊放。
8. RD7-1(E_7-1_01~T_7-1_03)TYPE H開挖及PC澆置。
9. RD4-3-2(E_4-3-2_07)TYPE I、(E_4-3-2_08~T_4-3-2_09)TYPE E澆置。
10.RD4-3-1(E_4-3-1_01~E_4-3-1_02)TYPE H、(E_4-3-1_01~T_4-3-1_01)TYPE I開挖及PC澆置。

161KV
1. 161KV地盤改良及推進管施作。
2. 161KV洞道位置開挖。

1141008工程現況30M-1 Ba002-2(0K+375~395)腹頂版模板組立

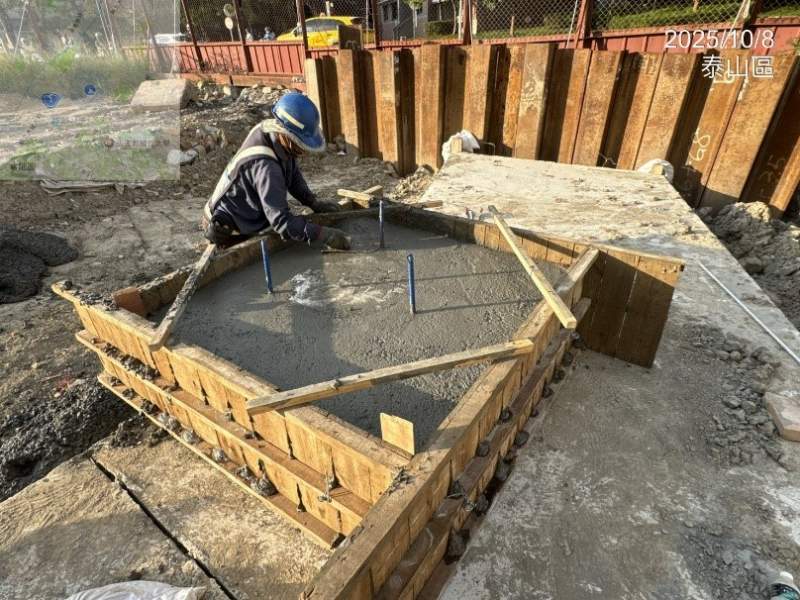

1141008工程現況7-9-2 Mb03-1、Mb03-2箱涵人孔調整層澆置

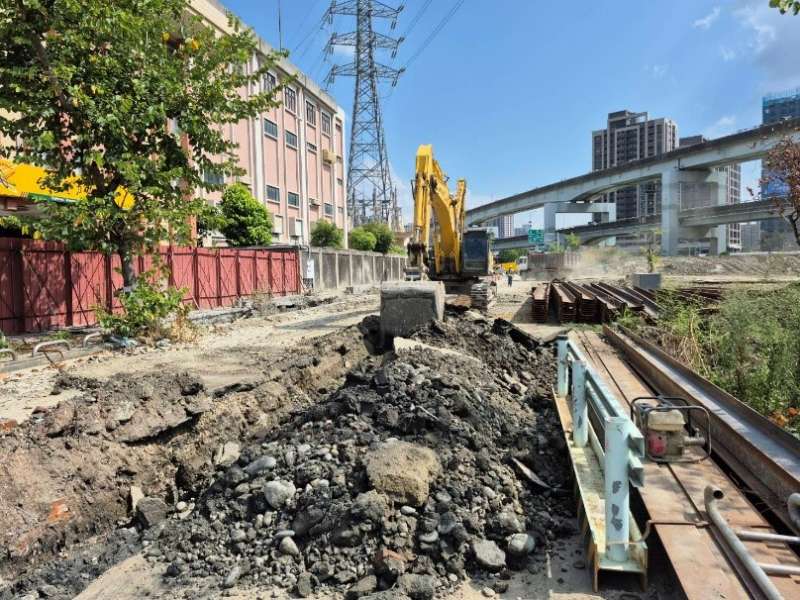

1141008工程現況161KV洞道位置開挖

1141008工程現況15M產專道路人行道抿石子鋪面施作

1141008工程現況公八坵塊臨時滯洪池回填

1141008工程現況中正路514巷~558巷排水溝渠雜草清除
