本日天氣 : 上午晴、下午晴
本日施作項目
1. 新北大道改道前置作業。
2. RD7-2 Bb904構造物回填。
3. RD7-9-3 Bb106箱涵開挖。

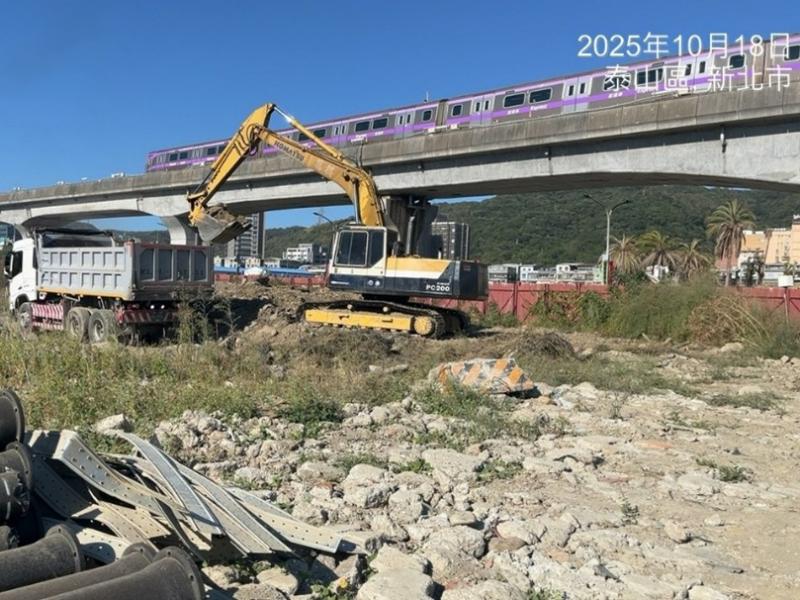

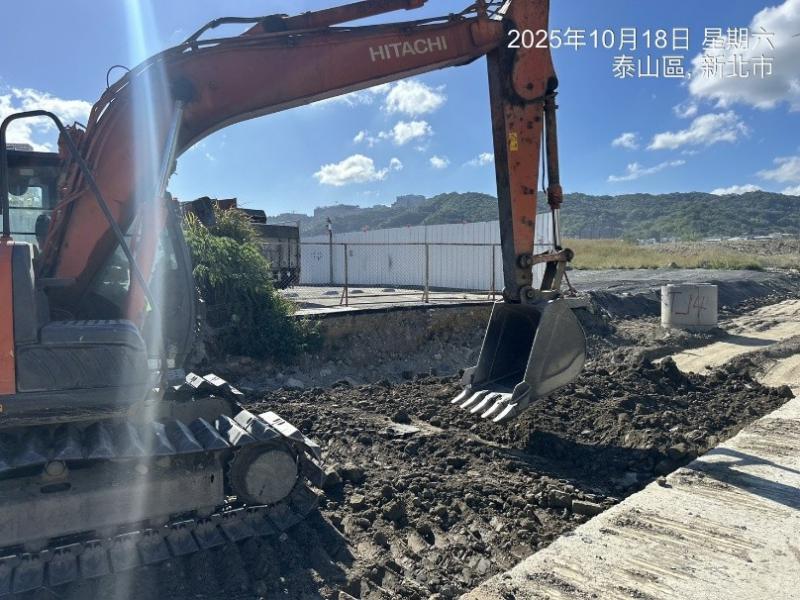

4. 九號橋位置河道渠底營建混合物清除、鋼筋有價料集中堆置。
5. RD15M產專道路缺失改善。
6. 新北大道六段79巷圍籬照明修繕。

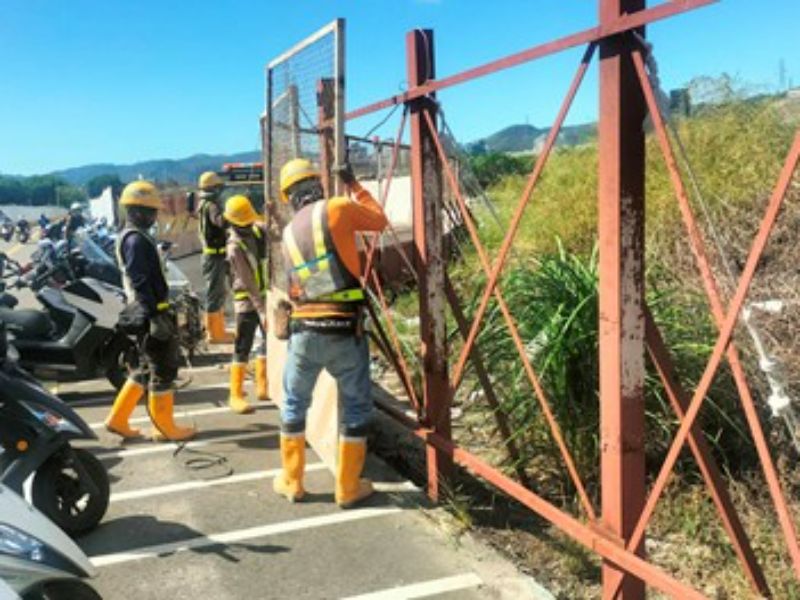

7. 魔鬼巷圍籬施作。
8. RD7-2 U436側溝鋼筋分料。
9. 排水箱涵鐵模修改。
10.RD15M-1箱涵抽水。
11.RD15M-5箱涵抽水、雜物清除。
12.四孔箱涵(中港南路側)抽水。
13.RD10M-25共同管道抽水。
14.工區防塵網及安全欄杆施作。
15.工區灑水。
排水工程

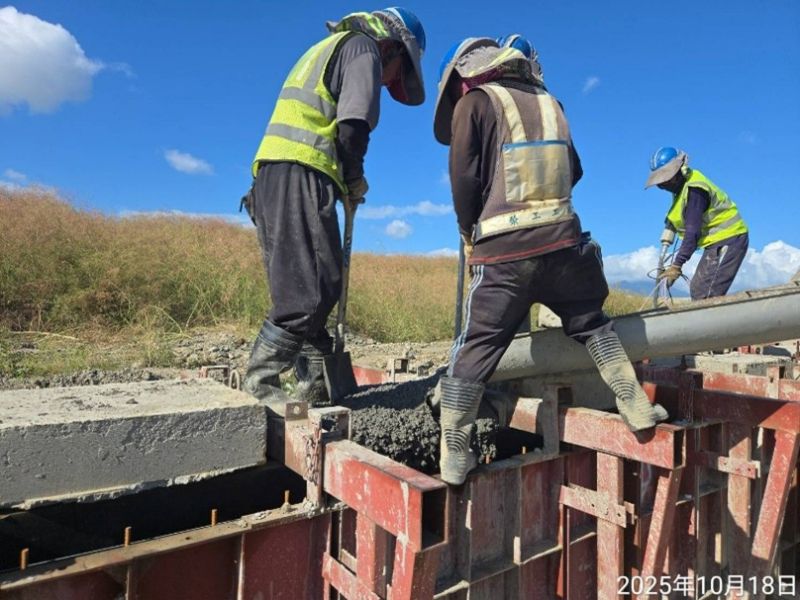

1. RD30M-1 Ba002-2(0K+395~415)腹頂版混凝土養護,十二號橋位置PC模板組立及澆置。
2. RD15M U592側溝完成面修飾。
3. RD15M-1 U498(0K+39.3~59.3)、U499(0K+80~100)側溝底版及牆身模板組立、澆置。
4. 貴子路老舊箱涵微型樁島溝開挖、鋼板樁打設。
共同管道工程
1. RD15M-7分歧部開挖及PC澆置。
2. RD15M-5(E_15M-1_07~T_15M-5_07)TYPE H、(E_15M-1_09~T_15M-5_09)TYPE T及TYPE t排管、模板組立,(T_15M-5_07~E_15M-1_09)TYPE G鋼筋綁紮。
3. RD12M-1-2(E_12M-1_04~E_12M-1_06)TYPE I排管、模板組立。
4. RD10M-6(E_10M-6_14~E_10M-6_18)TYPE I鋼筋綁紮,(E_10M-6_14)~圍籬TYPE E排管、模板組立。
5. RD7-1(T_7-1_02)~RD8-1(T_8-1_01)TYPE G及TYPE D2、RD7-1(T_7-1_01)~RD10M-5(T_10M-5_09)TYPE G及TYPE D2、RD7-1(T_7-1_01~E_7-1_01)鋼筋綁紮。
6.RD4-3-2(E_4-3-2_08~T_4-3-2_07)TYPE T及TYPE t鋼筋綁紮、排管、模板組立。
7. RD4-3-1(E_4-3-1_01~T_4-3-1_01、T_4-3-1_02~T_4-3-1_03)TYPE H施作,(E_4-3-1_04~T_4-3-1_04)TYPE E開挖及PC澆置。
交通維持工程
1. RD15M產專道路標線劃設。
161KV
1. 161KV到達井地盤改良。
15M-1 U498、U499側溝底版及牆身澆置

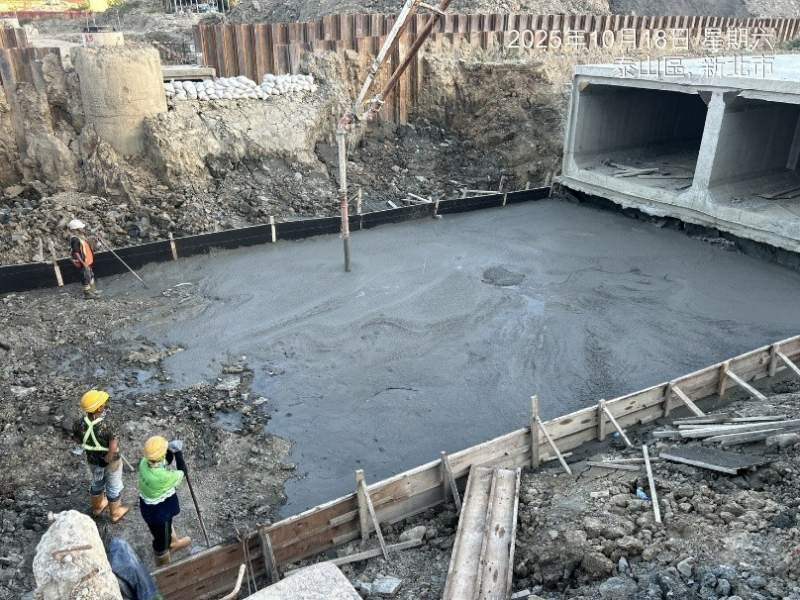

十二號橋位置PC澆置
新北大道改道前置作業

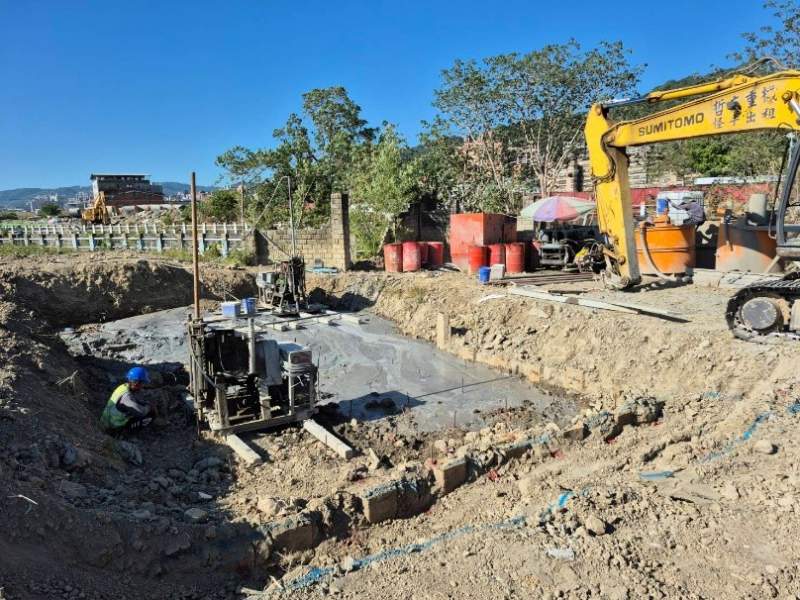

161KV到達井地盤改良
7-2 Bb904構造物回填
魔鬼巷圍籬施作
