本日施作項目

1. 產專A1坵塊地坪整理。
2. 住三A55坵塊土方整理。
3. 兒二之一滯洪池開挖、土方搬運至產專A1坵塊回填。
4. 新北大道便道地坪整理,RD8-13人行道回填及夯實。
5. 預鑄場地坪夯實。
6. RD7-12土方整理。
7. RD7-4-3人行道回填。
8. RD30M-1 Ba002-2(0K+430~443.5)箱涵開挖。
9. RD10M-5(0K+0~70)側溝細部修整。
10.RD7-2側溝位置地坪整理。
11.RD7-2號誌管道埋設。
12.橋梁預鑄場地坪鋼筋綁紮。
13.RD7-9-3箱涵環境整理、安全設施施作。
14.Bb412~Bb413箱涵抽水。
15.RD15M-5(泰林路側)箱涵抽水。
16.RD7-3箱涵、RD10M-5共同管道抽水。
17.RD8-1箱涵抽水。
18.RD6-1-1箱涵抽水。
19.RD10M-3共同管道抽水。
20.RD12M-1-1滯洪池抽水。
21.工區防塵網及安全欄杆施作。
22.工區灑水。
23.RD7-9-2 U678(0K+25~50)側溝中心及PC高程、RD7-9-2與8-13轉彎段邊界線、九號橋管線室及橋面板角點、RD15M-7光化箱(第二次)放樣,RD7-9-2 U680(0K+13.3~40)、U678(0K+60~100)側溝PC面位置及高程檢測。

橋梁工程
1. 四號橋(民生橋位置)鋼筋混凝土橋樑敲除、營建混合物清運。
2. 九號橋位置抽水、餘方土清運。

排水工程
1. RD30M-1 Ba003(0K+0~20)底版模板整理。
2. RD6-1-1 Bb602(0K+345~365)腹頂版模板組立。
3. RD7-2 U436(0K+30~40)側溝底版及牆身鋼筋綁紮。
4. RD10M-29 U154-1(0K+10~15)側溝底版及牆身鋼筋綁紮、模板組立。
5. RD7-9-2 U680(0K+45~60)側溝PC模板組立。
6. RD10M-6 U461(0K+20~40)箱涵式側溝牆身模板拆除,U463(0K+0~80)箱涵式側溝底版及牆身鋼筋綁紮。
7. RD10M-65 U470(0K+0~50)、U471(0K+0~50)側溝底版及牆身模板組立。
8. RD15M U592側溝蓋版模板拆除、完成面修飾及鍍鋅隔柵安裝,U592側溝端牆施作。
9. RD15M-1 U498(0K+79.3~99.3)側溝底版及牆身模板組立、澆置。
10.貴子路老舊箱涵鋼板樁打設。

共同管道工程
1. RD15M-1(T_15M-1_17~E_15M-1_17)TYPE I及TYPE J澆置,(T_15M-1_16~E_15M-1_18)TYPE I排管、模板組立及澆置,(T_15M-1_15~E_15M-1_17、T_15M-1_18~E_15M-1_18)TYPE I及TYPE J、(E_15M-1_17、E_15M-1_18)TYPE I鋼筋綁紮。
2. RD10M-12(E_10M-12_02~E_10M-12_06)TYPE I、(E_10M-12_02、E_10M-12_04、E_10M-12_06)TYPE L橫交管鋼筋綁紮。
3. RD10M-11(E_10M-11_08~E_10M-11_10)TYPE I、(E_10M-11_10)TYPE L橫交管(長邊)、(E_10M-11_10)TYPE L'橫交管(短邊)澆置。
4. RD7-3(E_7-3_14~T_7-3_14)TYPE G開挖。
5. RD7-1(T_7-1_05~T_7-1_07、T_7-1_06~E_7-1_06)TYPE J、(E_7-1_03~T_7-1_05、E_7-1_04~T_7-1_06)TYPE H排管、模板組立及澆置。
6. RD4-3-2(E_4-3-2_08、E_4-3-2_10)TYPE L橫交管及TYPE I排管、模板組立及澆置。

161KV
1. 公五之一A22坵塊161KV洞道推進井位置開挖。
2. 161KV洞道到達井位置開挖、擋土支撐上方土塊清除。
3. 宏安變電站地盤改良作業。

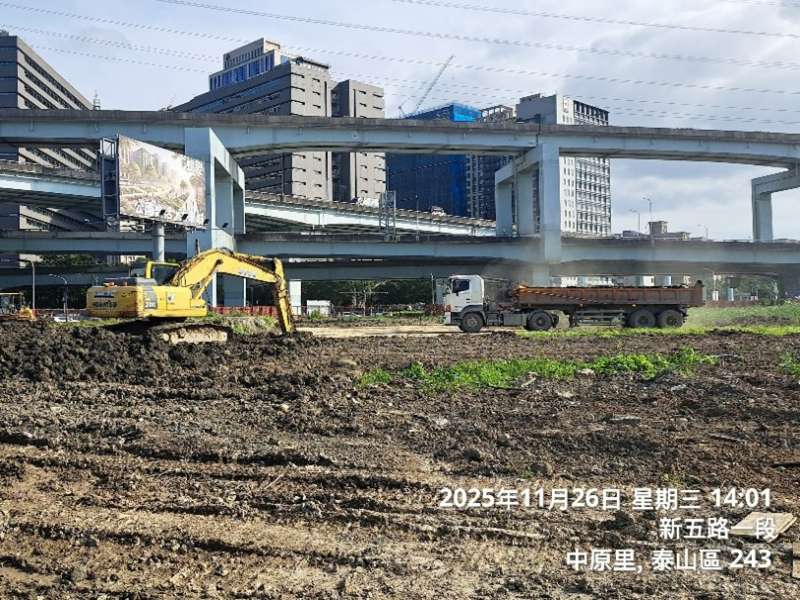

1141126工程現況產專A1坵塊地坪整理
1141126工程現況10M-29 U154-1(0K+10~15)側溝底版及牆身模板組立

1141126工程現況四號橋(民生橋位置)鋼筋混凝土橋樑敲除

1141126工程現況貴子路老舊箱涵鋼板樁打設

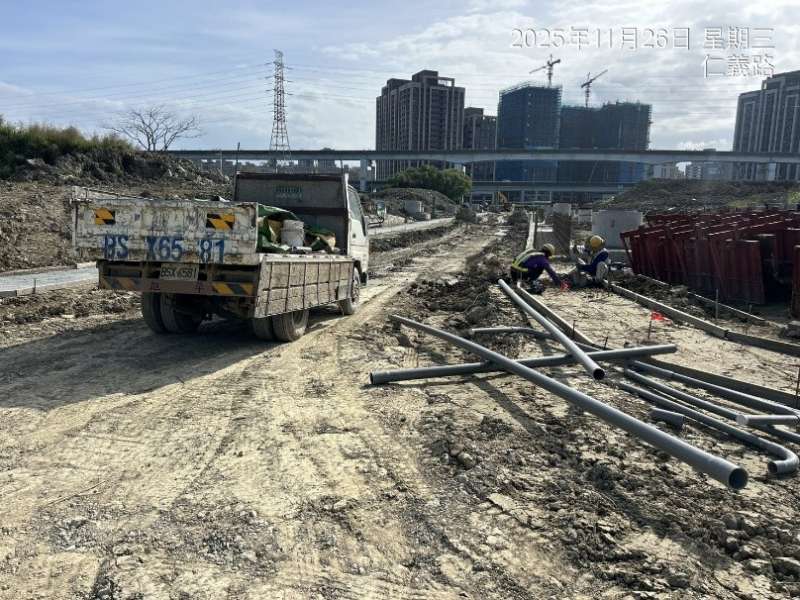

1141126工程現況7-2號誌管道埋設

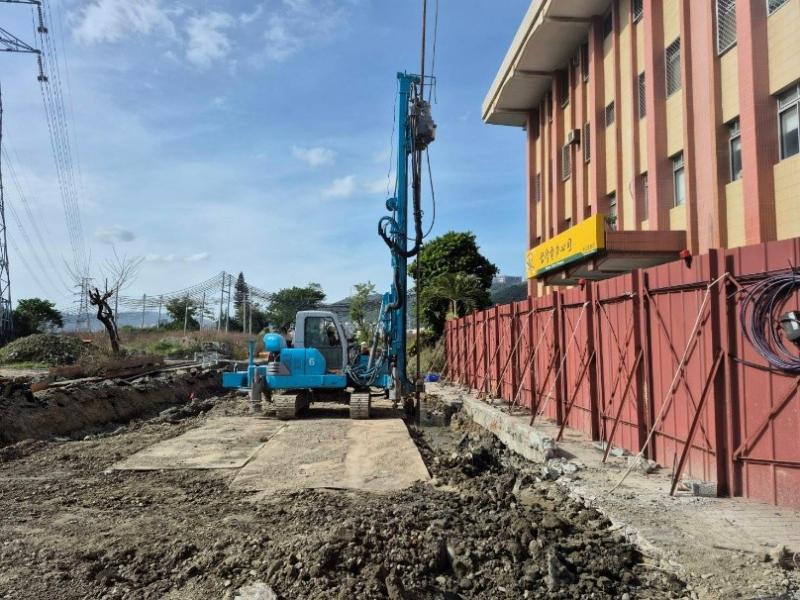

1141126工程現況宏安變電站地盤改良作業
