本日天氣 : 上午陰、下午陰
本日施作項目

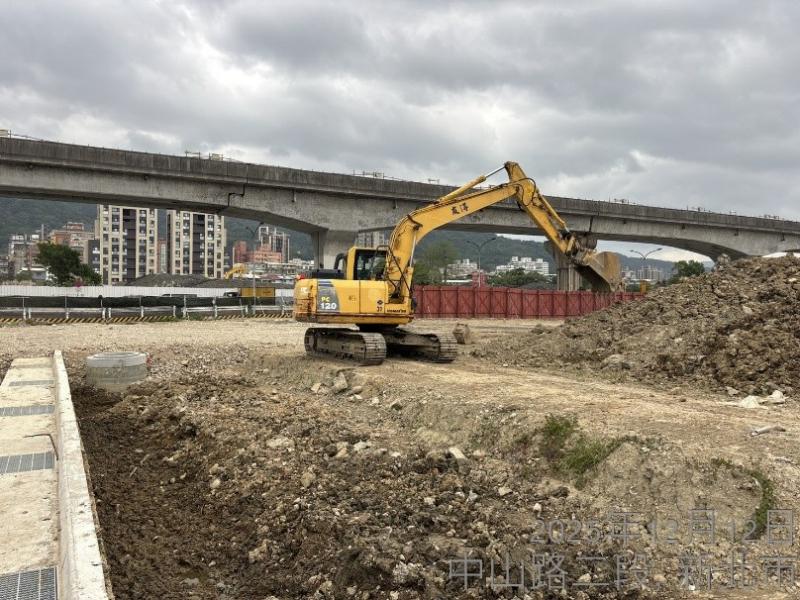

1. 兒二之一滯洪池開挖及細部修整。

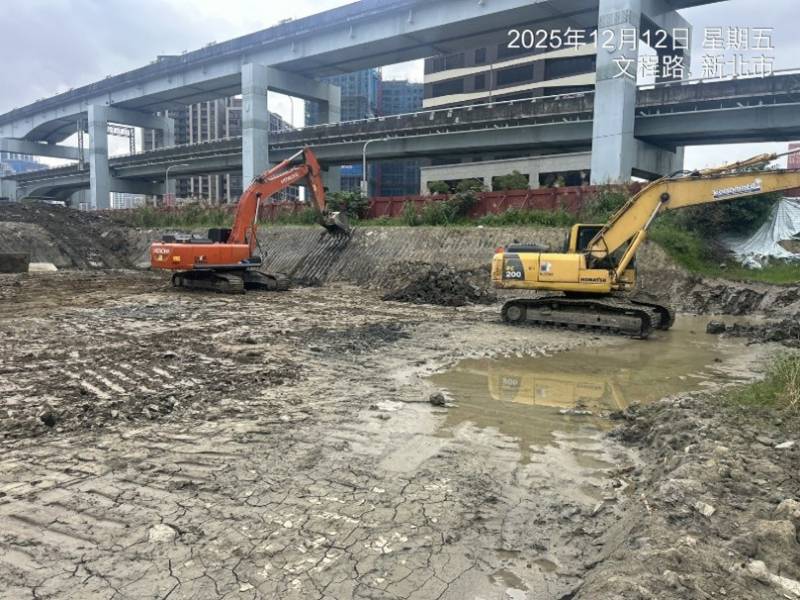

2. 貴子坑溪臨時河道開挖及鋼板樁打設。
3. RD7-4-3路基級配鋪設。
4. RD7-10人行道路基回填。

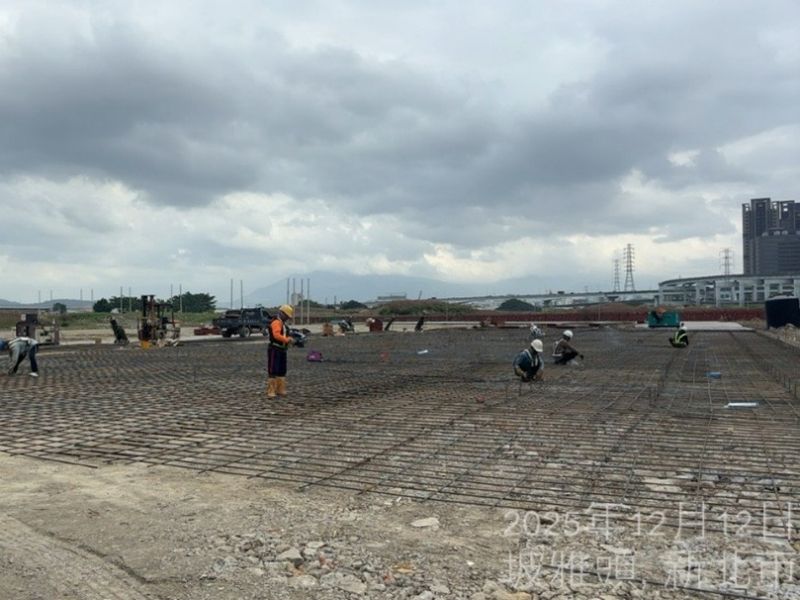

5. 橋梁預鑄場地坪鋼筋綁紮。
6. RD10M-6共同管道與側溝衝突位置敲除。
7. 污水工程鋼環整理。
8. 舊中港南路臨時排水位置紐澤西護欄吊放。
9. RD7-9-3環境整理、箱涵完成面修飾。
10.Bb412~Bb413箱涵抽水。
11.RD7-3、RD7-3(文程路側)箱涵抽水。
12.RD15M-1(泰林路側)箱涵抽水。
13.RD15M-5箱涵抽水。
14.九號橋管道室位置抽水。
15.161KV洞道鋼板樁位置抽水。
16.工區防塵網及安全欄杆施作,161KV推進井安全護欄施作。
17.工區灑水。
18.RD12M-1-2 Bb131-Bb132(0K+20~45、0K+80~190)箱涵PC、RD12M-1-1(U662、U663)側溝轉彎段溝蓋、RD7-3(E11、T11、E13、T13)分歧部中心、兒二之一滯洪池角點及PC高程放樣。
19.RD7-9-2側溝鋼線網物料進場。
橋梁工程
1. 九號橋鋼筋加工作業。
排水工程

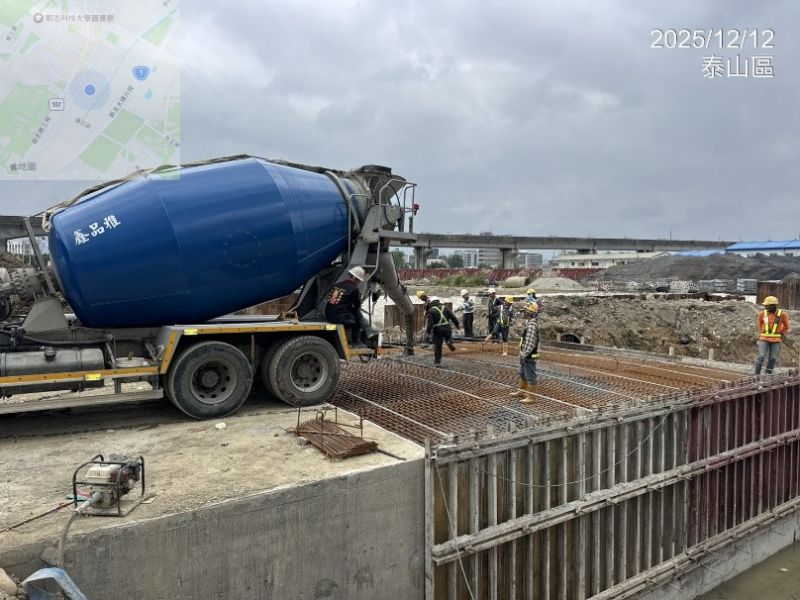

1. RD30M-1 Ba002-2(0K+430~440)腹頂版澆置。
2. RD10M-6箱涵式側溝底版及牆身鋼筋綁紮,U463(0K+83.7~103.7)箱涵式側溝底版澆置,側溝PC澆置。
3. RD10M-65 U470(0K+30~50)側溝底版及牆身澆置。
共同管道工程

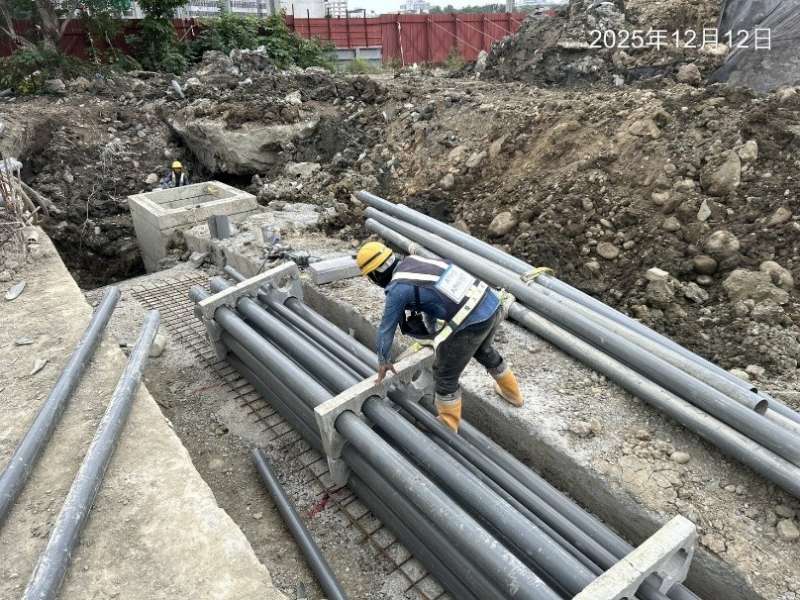

1. RD15M-7(T_15M-7_03~T_15M-7_04)TYPE M修繕,RD15M-7(E_15M-7_03~T_15M-7_05、E_15M-7_04~T_15M-7_04)TYPE G排管、模板組立。
2. RD15M-1(E_15M-1_02~T_15M-1_08)共同管道穿線作業。
3. RD7-10(T_7-10_19)~RD7-9-2(T_7-9-2_12)TYPE G開挖及PC澆置。
4. RD7-3(T_7-3_12~T_7-3_14)TYPE I開挖及PC澆置。
5. RD7-1(E_7-1_06~T_7-1_08)TYPE J開挖 。
污水工程
1. A1110、A1111、A1091-Ra污水人孔管段封牆敲除,A1094、A1092a污水人孔底座設置及導水槽施作。
交通維持工程

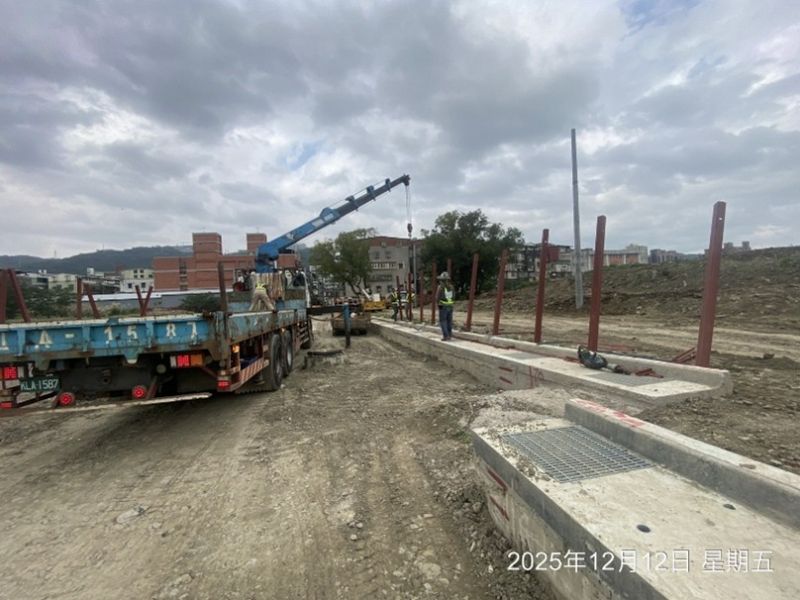

1.RD7-7全阻隔式圍籬立柱。
2. 161KV洞道推進井推進管料輪擋施作及現場環境整理。
外部廠商進場
1. RD7-7、RD7-4-3北側台電立桿施作。
其他重要事項
1. 舊有文程路瓦斯管線尚未移設,影響兒二之一滯洪池及RD7-3箱涵施作。
30M-1 Ba002-2(0K+430~440)腹頂版澆置
7-7全阻隔式圍籬立柱
7-10人行道路基回填
兒二之一滯洪池開挖及細部修整
15M-7(E_15M-7_03)~新北大道TYPE G排管施作
橋梁預鑄場地坪鋼筋綁紮
