本日天氣 : 上午陰、下午雨
本日施作項目
1. 公五之二A26坵塊地坪整理。
2. 公五之二A26坵塊既有水溝敲除、地坪整理。
3. 公兒十三A45坵塊營建混合物及餘方土清運。
4. RD10-10地坪整理。
5. RD10-13地坪整理。
6. RD7-1箱涵開挖、排水系統施作。
7. RD7-2側溝細部修整。
8. RD7-3側溝位置清除掘除及開挖。
9. RD10M-3 Bb104箱涵開挖及細部修整、澆置動線整地。
10.RD7-7、RD7-4-3圍籬位置地坪回填。
11.RD7-7(0K+70~130)、RD7-4-3(0K+0~120)人行道伸縮縫施作,L側人行道鋼線網鋪設。
12.橋梁預鑄場地坪鋼筋綁紮。
13.產專A1鋼絲網圍籬柱基礎座澆置。
14.RD4-3-2與新北大道口型鋼式護欄防塵網修復。
15.中央路五巷便道與豐華路口圍籬拆除、移設。
16.RD7-9-3箱涵抽水。
17.Bb412箱涵抽水。
18.RD7-1共同管道抽水。
19.RD10M-3共同管道抽水。
20.九號橋管道室位置抽水。
21.工區防塵網及安全欄杆施作。
22.工區灑水。

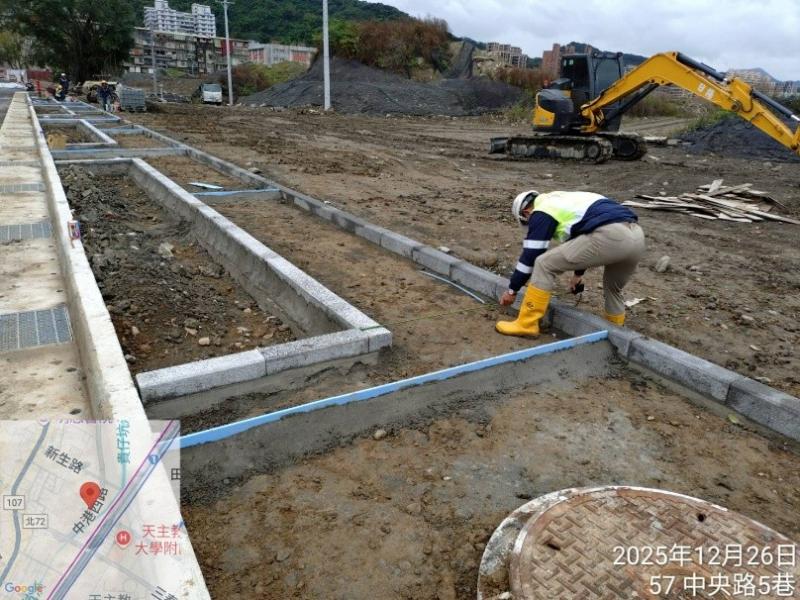

23.兒二之一滯洪池角點放樣。
橋梁工程
1. 九號橋管道室位置鋼板樁打設。
2. 九號橋環境整理、餘方土填築、雜物清除及欄杆拆除。
排水工程
1. RD30M-1 Ba002-1(0K+220~240)箱涵底版模板組立。
2. Bb412(0K+160~170)底版鋼線網綁紮,Bb413(0K+0~5)底版彈線放樣及鋼線網綁紮。
3. RD7-2側溝底版及牆身鋼筋綁紮。
4. RD7-3 Bb702~Bb703(0K+280~300)腹頂版模板整理、開口鋼筋保護套安裝。
5. RD7-9-2 U680(0K+10~30)側溝施作。
6. RD7-9-3 Bb106(0K+95~105)PC澆置。
7. RD7-10 G645接G646 RCP管PC澆置、RCP管埋設及回填。
8. RD10M-5 U567(0K+0~20)側溝底版及牆身模板組立。
共同管道工程
1. RD10M-12(E_10M-12_02)~RD5-2(E_5-2_10)TYPE E鋼筋綁紮、排管、模板組立。
2. RD7-12(E_7-12_03~E_7-12_05)TYPE C、(T_7-12_04~E_7-12_06)TYPE G鋼筋綁紮、排管、模板組立。
3. RD7-10(T_7-10_18、T_7-10_19)TYPE J排管、模板組立。
4. RD7-3(T_7-3_12~T_7-3_14)TYPE J、(T_7-3_09~T_7-3_10)TYPE M橫交管鋼筋綁紮、排管、模板組立。
交通維持工程
1.RD7-7、RD7-4-3圍籬引孔施作。
161KV
1. 161KV洞道(宏安變電站旁)第十一單元支撐架施作及抽水。
2. 161KV洞道推進井現場整理及抽水。
3. 貴子路161KV傳埋(1K+700~740)鋼筋綁紮、排管、模板組立及澆置。
外部廠商進場
1. 貴子路自來水進場施作。
30M-1 Ba002-1(0K+220~260)箱涵底版模板組立
7-10 G645接G646 RCP管回填

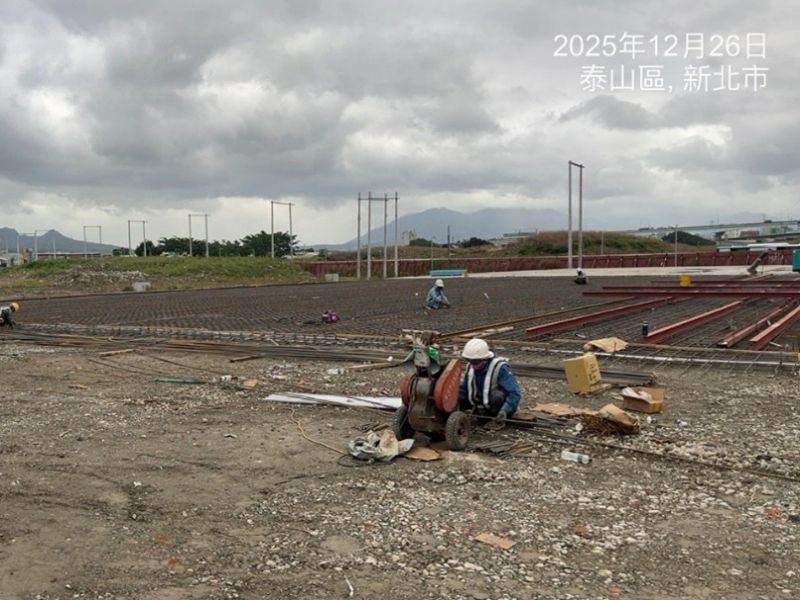

橋梁預鑄場地坪鋼筋綁紮

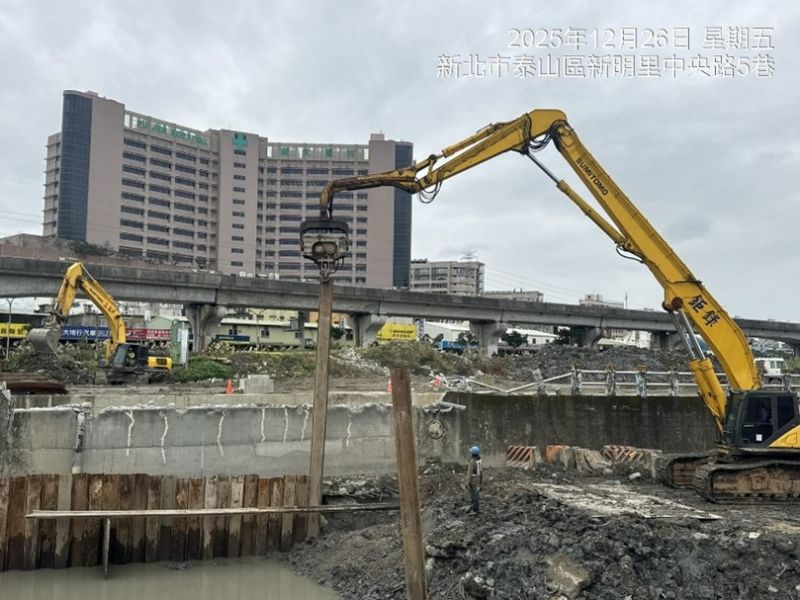

九號橋管道室位置鋼板樁打設

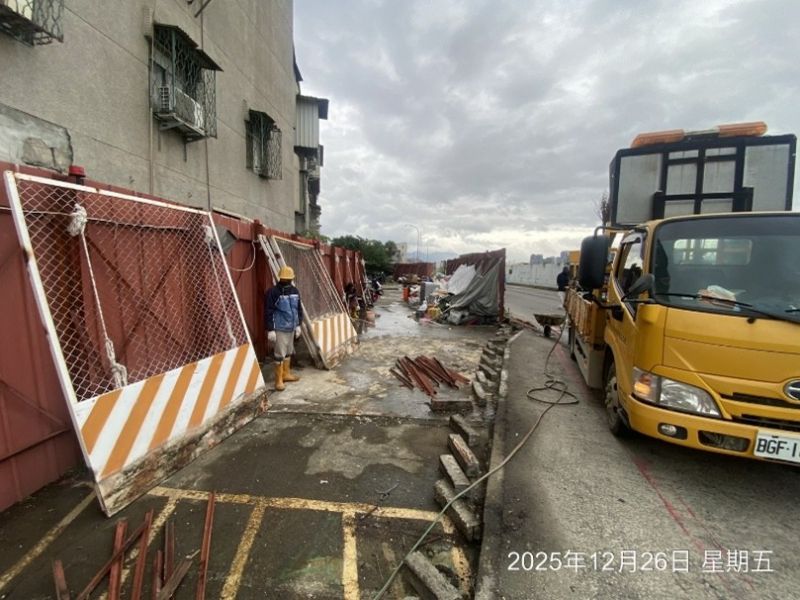

中央路五巷便道與豐華路口圍籬拆除、移設
7-7(0K+70~130)、RD7-4-3(0K+0~120)人行道伸縮縫施作
