本日天氣 : 上午陰、下午陰
本日施作項目

1. 住三A20坵塊餘方土集中堆置。
2. 公五之二A26坵塊地坪整理。
3. 住三A34坵塊地坪整理。
4. 市長巡視路線地坪整理。
5. RD15-1側溝及集水井開挖。
6. 橋梁預鑄場地坪鋼筋綁紮。
7. 貴子路老舊箱涵部分鋼板樁拔除。
8. 產專A1鋼絲網圍籬柱基礎座澆置。
9. 豐華路與中央路五巷便道口人行道地坪修補。
10.豐華路活動式半阻隔式圍籬吊放封閉。
11.豐華路交維牌面安裝,RD7-4-3(九號橋側)型鋼式護欄警示燈安裝。
12.豐華路(中央路五巷便道口、中港西路口)圍籬缺失改善。
13.RD7-9-3箱涵安全護欄拆除。
14.兒二之一滯洪池抽水。
15.Bb412~Bb413箱涵抽水。
16.十三號橋、RD7-12共同管道抽水。
17.九號橋管道室位置抽水。
18.工區防塵網及安全欄杆施作。
19.工區灑水。

排水工程
1. RD7-3側溝細部修整及測量、PC模板組立。
2. RD7-2 U431(0K+70~76)側溝牆身模板組立。
3. RD7-3 Bb702(0K+260~280)PC澆置。
4. RD7-9-2 U680(0K+60~80)側溝底版及牆身模板組立。
5. RD7-9-3 Bb106(0K+100~110)底版模板組立及澆置。
6. RD10M-6 U462(0K+20~60)箱涵式側溝底版及牆身鋼筋綁紮。
7. RD12M-1-2 Bb132(0K+150~169)底版模板組立及澆置。
8. RD15M-1 U468側溝PC模板組立。
9. RD4-1匯流井G1~G12樑鋼筋加工作業。
10.RD4-1匯流井S1版模板組立。

共同管道工程
1. RD7-12(E_7-12_03~E_7-12_05)TYPE C(第二次)鋼筋綁紮、排管、模板組立及澆置。

161KV
1. 161KV洞道(宏安變電站旁)第十一單元開挖、餘方土清運。
2. 161KV洞道(宏安變電站旁)第十一單元臨時排水施作及抽水。

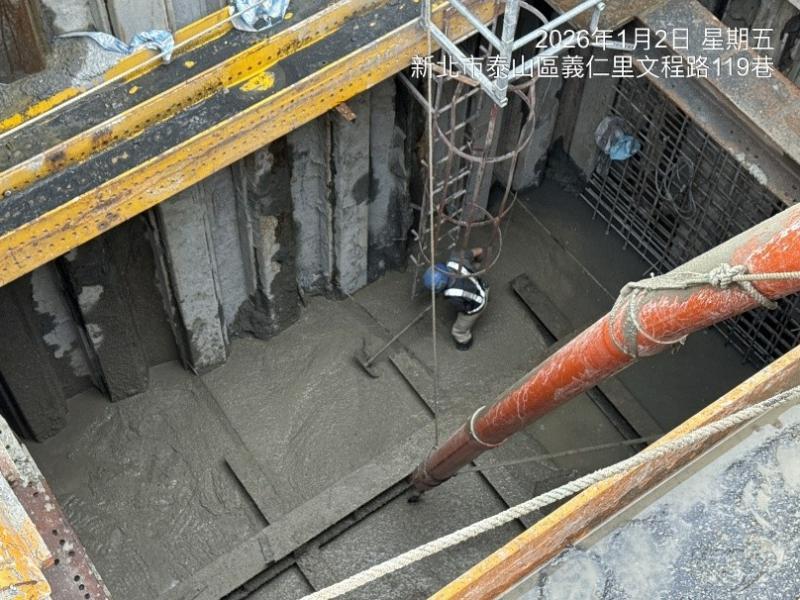

3. 161KV洞道推進井支撐底座PC澆置及抽水。

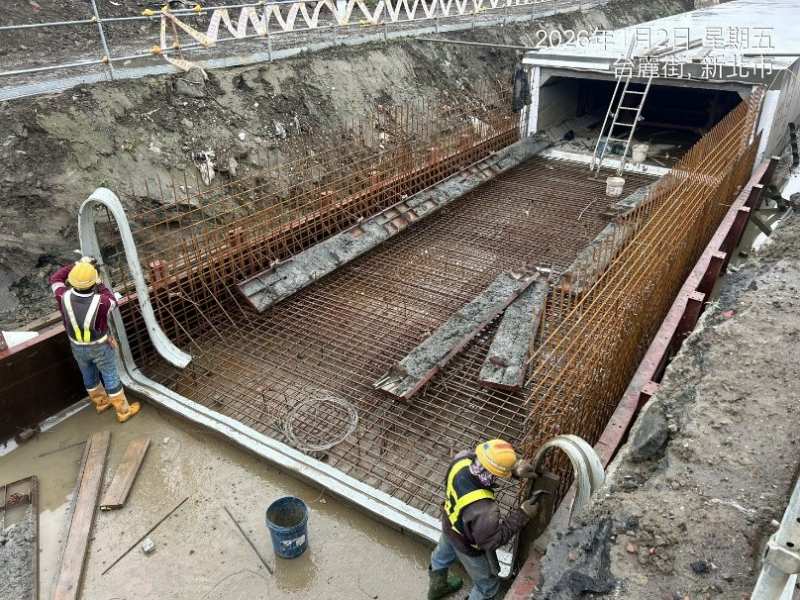

1150102工程現況7-9-3 Bb106(0K+100~110)底版模板組立

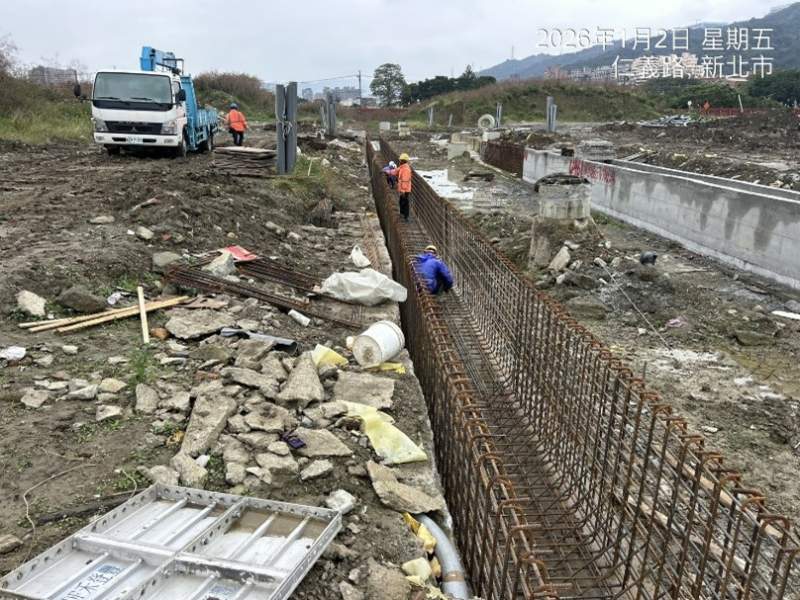

1150102工程現況10M-6 U462(0K+20~60)箱涵式側溝底版及牆身鋼筋綁紮
1150102工程現況住三A20坵塊餘方土集中堆置
1150102工程現況貴子路老舊箱涵部分鋼板樁拔除
1150102工程現況豐華路交維牌面安裝
1150102工程現況161KV洞道推進井支撐底座PC澆置
