本日天氣 : 上午晴、下午晴
本日施作項目
1. 公五之二A26坵塊邊界修整、清除掘除。
2. 公五之二A26坵塊地坪整理。
3. 兒五A42坵塊九號橋餘方土集中堆置。
4. RD7-10路基整理、土方搬運。
5. RD4-3-2(新北大道側)箱涵開挖。
6. RD8-13側溝開挖及細部修整。
7. 橋梁預鑄場地坪鋼筋綁紮。
8. 協助RD7-1、RD7-14、RD15M-1、RD15M-5工地密度試驗。

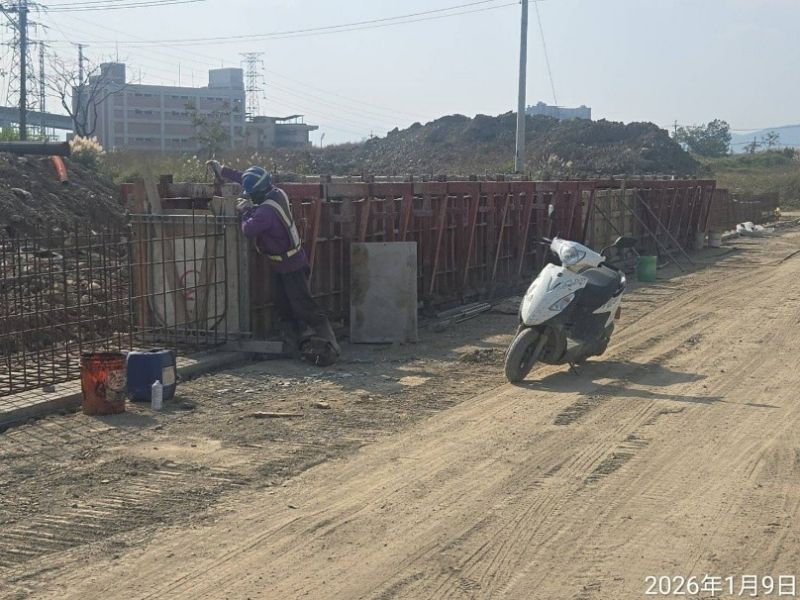

9. 漢口街11巷圍籬內雜草清除,新北大道圍籬修復。
10.泰林路二段138號圍籬拆除(配合台電施工)。
11.Bb412~Bb413箱涵抽水。
12.RD15M-5箱涵抽水。
13.RD10M-25共同管道抽水。
14.工區防塵網及安全欄杆施作。
15.工區灑水。
16.RD15M-5(G353、G353-1)集水井及(U450、U451)側溝、RD4-3-2(U235、U236、U237、U238)側溝及(G194、G195、G196、G197)集水井中心點高程、RD7-1 U454側溝及G530集水井中心點高程放樣。
橋梁工程

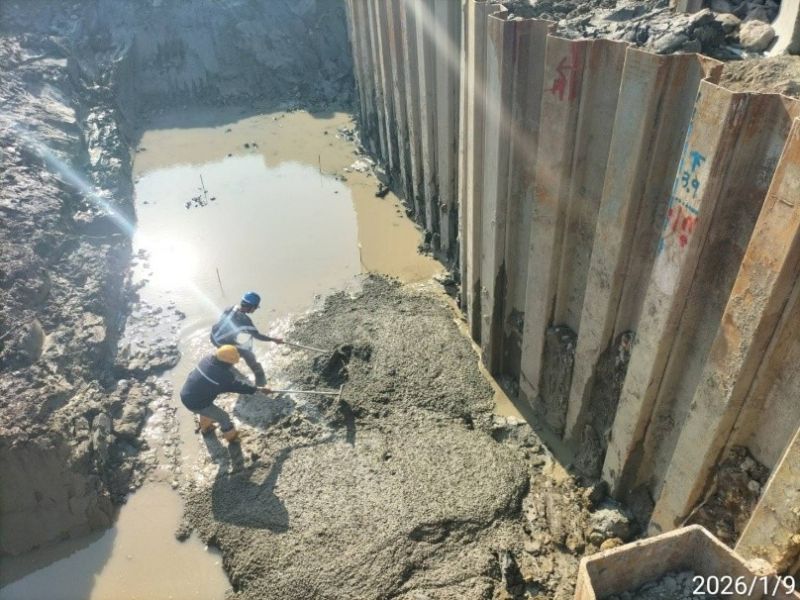

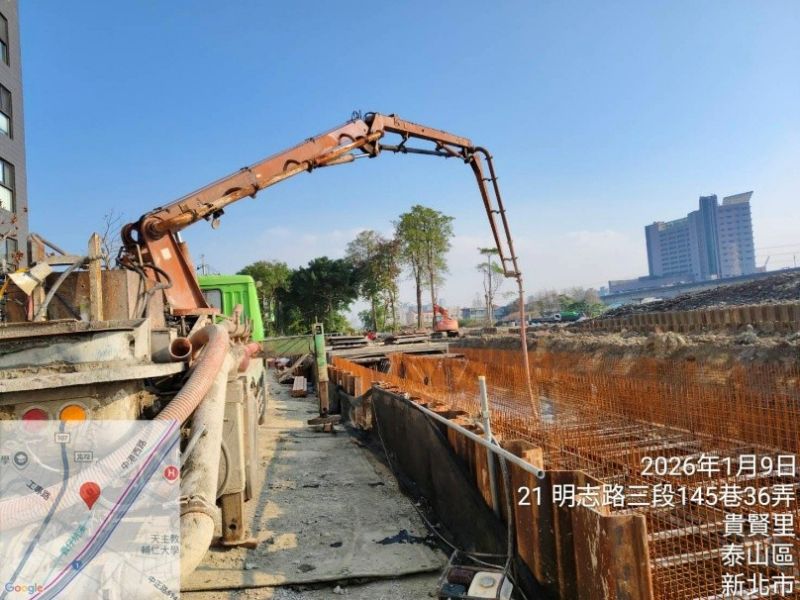

1. 九號橋管道室餘方土清運、抽水及PC澆置,貴仔坑溪外側既有結構敲除。
排水工程

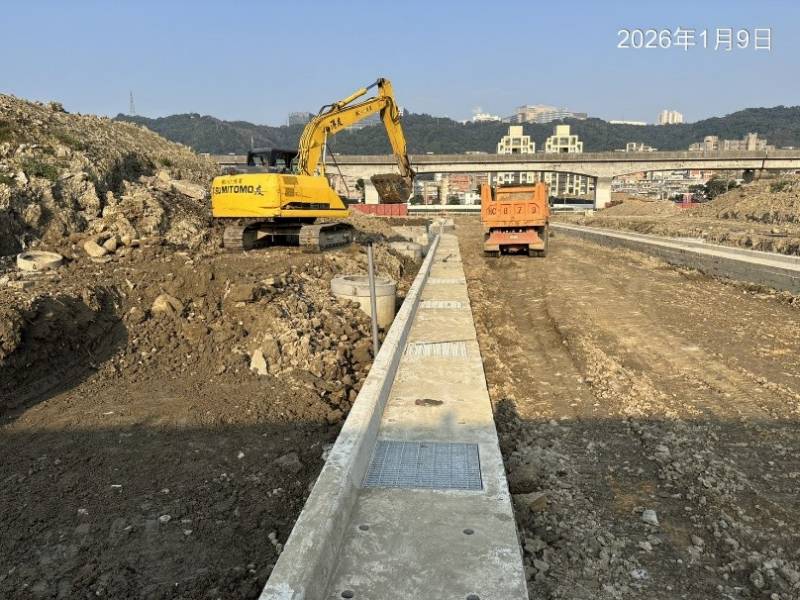

1. RD30M-1 Ba002-1(0K+260~280)底版澆置。
2. RD7-2 U460(0K+0~15)側溝底版模板組立及澆置。
3. RD7-3 Bb702(0K+260~280)腹頂版模板組立。
4. RD7-9-2U680(0K+30~40)側溝牆身完成面修飾。
5. RD12M-1-2 Bb131~Bb132(0K+93~112)底版修繕。
6. RD15M-1 U468(0K+0~20、0K+40~60)側溝底版及牆身模板組立、澆置。
7. 兒二之一滯洪池底版下層鋼筋綁紮。
共同管道工程
1. RD15M-1(E_15M-1_01~T_15M-1_07)共同管道通管作業。
2. RD10M-6(E_10M-6_14~E_10M-6_18)共同管道通管作業。
3. RD7-9-3(E_7-9-3_07~E_7-9-3_09)TYPE G鋼筋綁紮、排管施作。
4. RD10M-29(E_10-29_12)~RD8-2-1(E_8-2-1_02)TYPE E(第一段至貴子路口)排管、模板組立及澆置。
161KV
1. 161KV洞道(宏安變電站旁)第十一單元地盤改良止水施作。
2. 161KV洞道推進井反力牆鋼筋及構件加工固定、反力牆澆置。
外部廠商進場
1. RD7-2自來水進場施作。
30M-1 Ba002-1(0K+260~280)底版澆置
15M-1 U468(0K+0~20、0K+40~60)側溝底版及牆身模板組立
7-10路基整理、土方搬運
九號橋管道室PC澆置
兒二之一滯洪池底版下層鋼筋綁紮
161KV洞道推進井反力牆澆置
