本日施作項目

1. 公五之二A26坵塊地坪整理。
2. 貴子路老舊箱涵位置開挖。
3. RD7-10人行道回填及施工便道施作。
4. RD10M-10側溝開挖及細部修整。
5. 橋梁預鑄場鐵模整理。

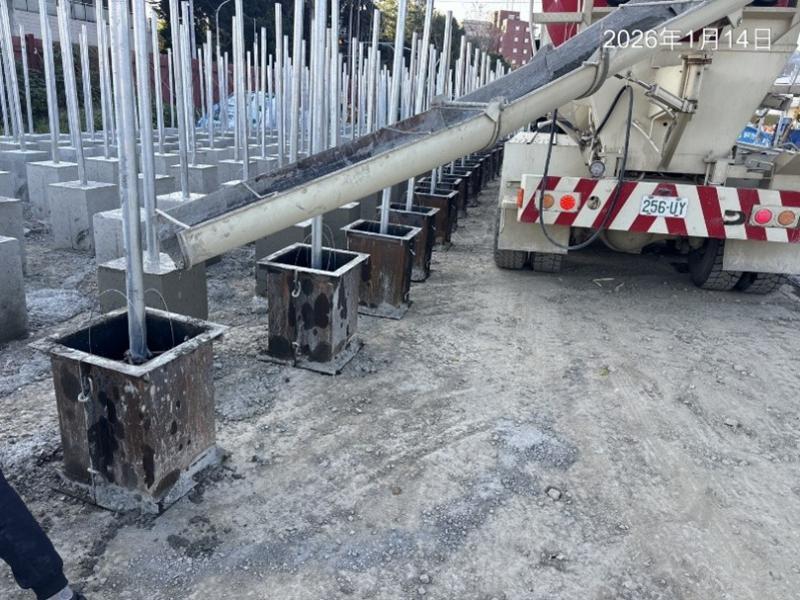

6. 產專A1鋼絲網圍籬柱基礎座模板組立及澆置。
7. 協助RD7-1、RD7-14、RD15M-1、RD15M-5工地密度試驗。
8. RD7-10避車彎及無障礙坡道位置路緣石修改作業。
9. 側溝鋼筋材料、RD7-2及RD10M-6管墊吊運。
10.新北大道與RD7-4-3路口型鋼式護欄防塵網施作。
11.RD4-1匯流井抽水。
12.Bb412~Bb413箱涵抽水。
13.RD15M-5箱涵抽水。
14.RD10M-3共同管道抽水。
15.RD10M-25共同管道抽水。
16.九號橋管道室位置抽水。
17.RD7-3 Bb702安全護欄施作。
18.工區灑水。
19.RD10M-11(T_10M-11_12)分歧部PC面位置及高程檢測。
20.橋梁預鑄場鋼筋物料進場。

橋梁工程
1. 住三A9料場九號橋集水井鋼筋綁紮。

排水工程

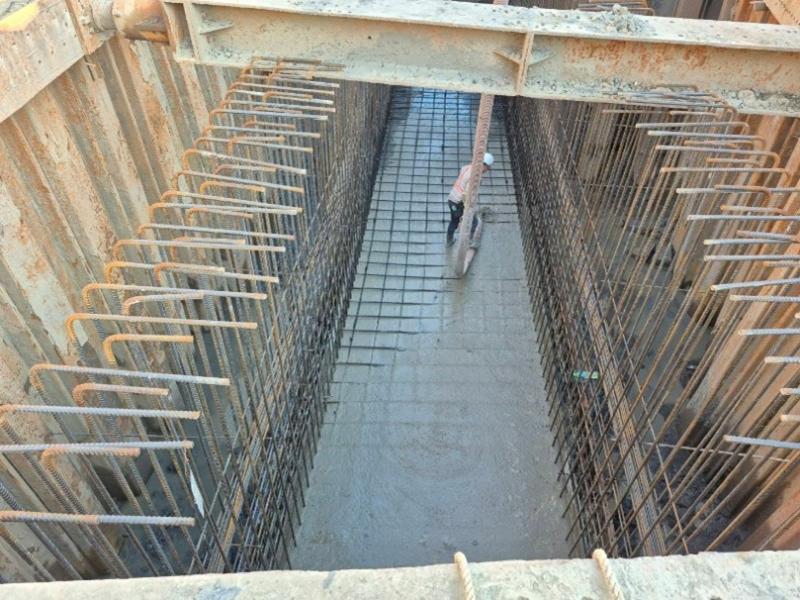

1. RD30M-1 Ba002-1(0K+240~260)腹頂版澆置。
2. Bb412(0K+165~175、0K+180~190.7)、Bb413(0K+0~5)腹頂版模板組立。
3. RD7-2 G393集水井連通管埋設。

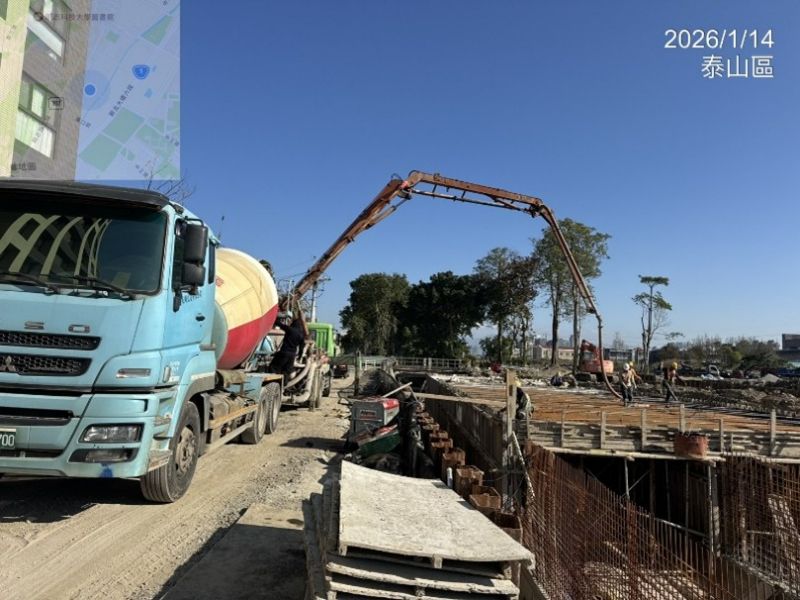

4. RD7-2 U457(0K+0~111.8)側溝PC澆置。
5. RD7-3 Bb702(0K+243~260)底版模板及環境整理。
6. RD7-9-2 U678(0K+40~60)側溝底版及牆身模板拆除,U678(0K+80~100)側溝底版及牆身模板組立。
7. RD10M-3 Bb104(0K+140~160)PC澆置。
8. RD10M-65 U471(0K+0~20)側溝底版澆置。
9. RD10M-13 U368(0K+0~85.8)、U372(0K+30~94.9)側溝PC澆置。
10.RD12M-1-2 Bb131(0K+36~55)底版模板組立及澆置。
11.RD4-1匯流井鋼筋加工作業。
12.兒二之一滯洪池側牆鋼筋綁紮。

共同管道工程
1. RD12M-1-2分歧部開挖。
2. RD10M-12分歧部開挖。
3. RD7-9-3(T_7-9-3_05~T_7-9-3_07)TYPE H鋼筋綁紮、排管、模板組立。
4. RD7-3共同管道開挖。

161KV
1. 161KV洞道(宏安變電站旁)第十單元底版模板組立及澆置,第十一單元至第十二單元伸縮縫壓樑鋼筋綁紮及澆置。

外部廠商進場
1. RD7-2自來水管線埋設。
2. 十三號橋位置自來水(安鴻)管線施作。

1150114工程現況7-2 U457(0K+0~111.8)側溝PC澆置
1150114工程現況30M-1 Ba002-1(0K+240~260)腹頂版澆置

1150114工程現況10M-10側溝開挖及細部修整
1150114工程現況161KV洞道(宏安變電站旁)第十單元底版澆置

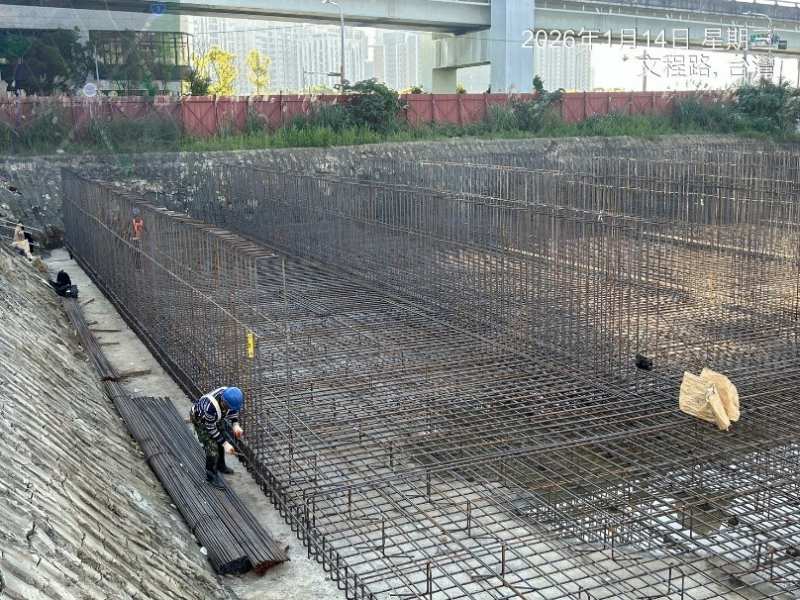

1150114工程現況兒二之一滯洪池側牆鋼筋綁紮
1150114工程現況產專A1鋼絲網圍籬柱基礎座澆置
