本日天氣 : 上午陰、下午陰
本日施作項目

1. 兒五A42坵塊九號橋餘方土集中堆置。
2. 預鑄場地坪整理。
3. RD7-10避車彎級配回填及夯實、PC放樣。
4. RD7-2側溝開挖及細部修整,RD10M-6共同管道衝突位置敲除,公(兒)十一滯洪池進流箱涵開挖。
5. 協助RD7-1、RD15M-1、RD15M-5工地密度試驗。
6. RD7-10無障礙坡道位置路緣石修改作業。

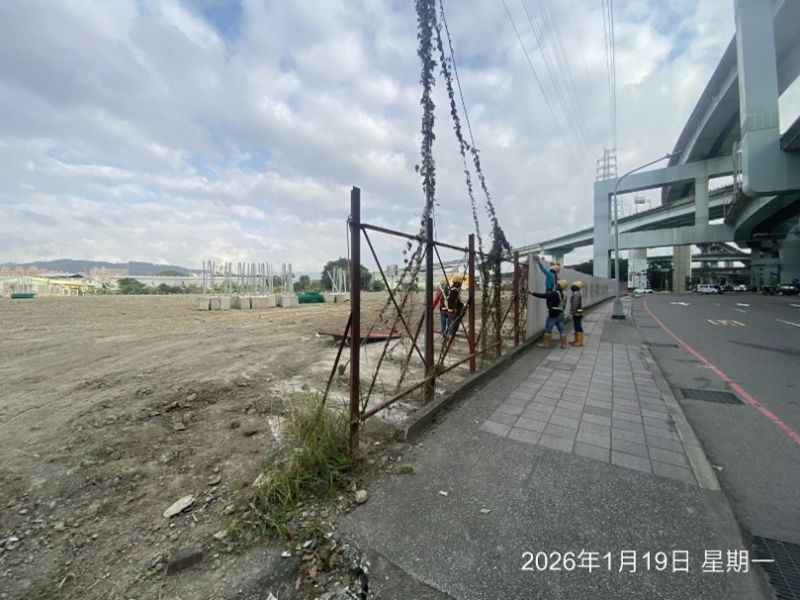

7. 產專A1坵塊圍籬拆除、電源線及電纜回收作業。
8. Bb412~Bb413箱涵抽水。
9. RD15M-1(泰林路側)箱涵抽水。
10.RD15M-5箱涵抽水。
11.RD7-1箱涵及共同管道抽水。
12.RD10M-25共同管道抽水。
13.工區防塵網及安全欄杆施作。
14.工區灑水。
15.RD10M-65(G412~G413)集水井四角點、RD15M-1(U468、U477)側溝中心及溝蓋、十三號橋PC、RD7-10避車道放樣。

橋梁工程
2. 九號橋管道室開挖、餘方土清運及抽水。

排水工程
1. RD30M-1 Ba002-1(0K+260~280)腹頂版模板組立。
2. Bb412(0K+165~175、0K+180~190.7)、Bb413(0K+0~5)腹頂版模板整理。
3. RD7-2 U460(0K+0~35)側溝底版及牆身、RD10M-65 U471(0K+0~20)側溝牆身模板組立。
4. RD7-9-2 U680(0K+15~55)側溝蓋版及路緣石模板組立、澆置, U678(0K+80~100)側溝底版及牆身模板拆除。
5. RD10M-3 Bb104(0K+110~140)PC修繕。
6. RD10M-6 U461(0K+80~103.3)、U462(0K+20~60、0+80~104)箱涵式側溝模板組立、底版澆置。
7. RD10M-10 U206(0K+0~55)側溝PC澆置。
8. RD12M-1-2 Bb131(0K+17~36)底版修繕。

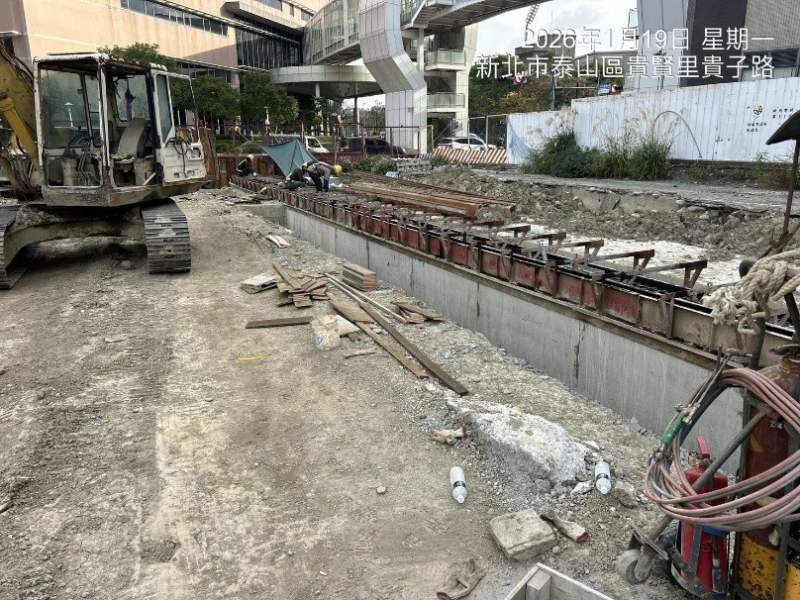

9. 貴子路老舊箱涵鋼板樁圍囹施作。

共同管道工程
1. RD15M-1共同管道通管作業。
2. RD10M-33(E_10M-33_09~E_10M-33_10)排管、模板組立。
3. RD10M-12(E_10M-12_06~E_10M-12_08)TYPE E、RD10M-12(E_10M-12_08)~RD7-3(E_7-3_07)TYPE E排管、模板組立。
4. RD10M-11(E_10M-11_12)TYPE E開挖及PC澆置。
5. RD6-1-1共同管道回填。

161KV

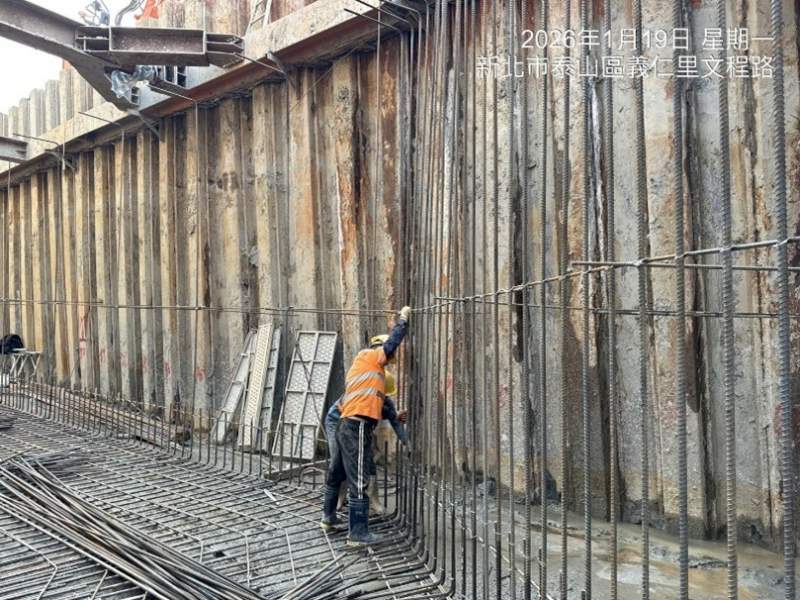

1. 161KV洞道(宏安變電站旁)第十一單元底版及牆身鋼筋綁紮。
2. 161KV洞道推進井擋土支撐構件補強作業。

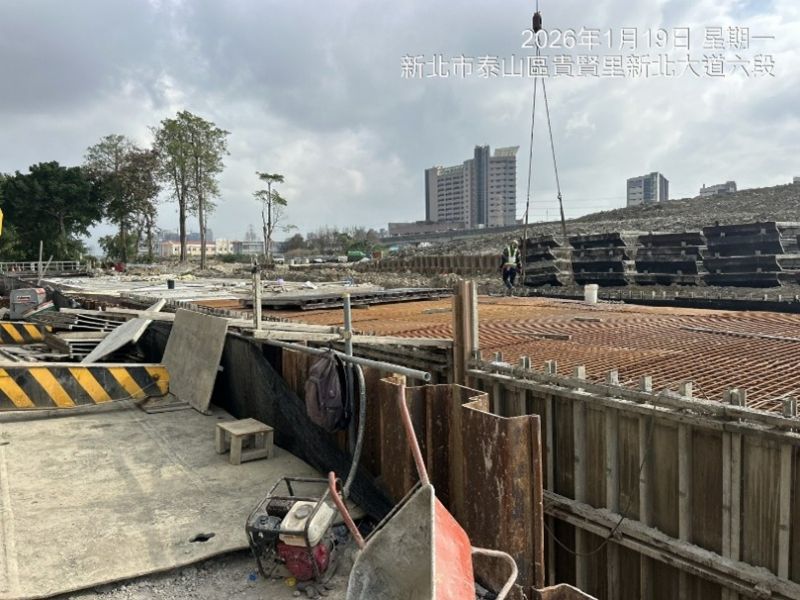

1150119工程現況7-9-2 U680(0K+15~55)側溝蓋版及路緣石模板組立
1150119工程現況30M-1 Ba002-1(0K+260~280)腹頂版模板組立

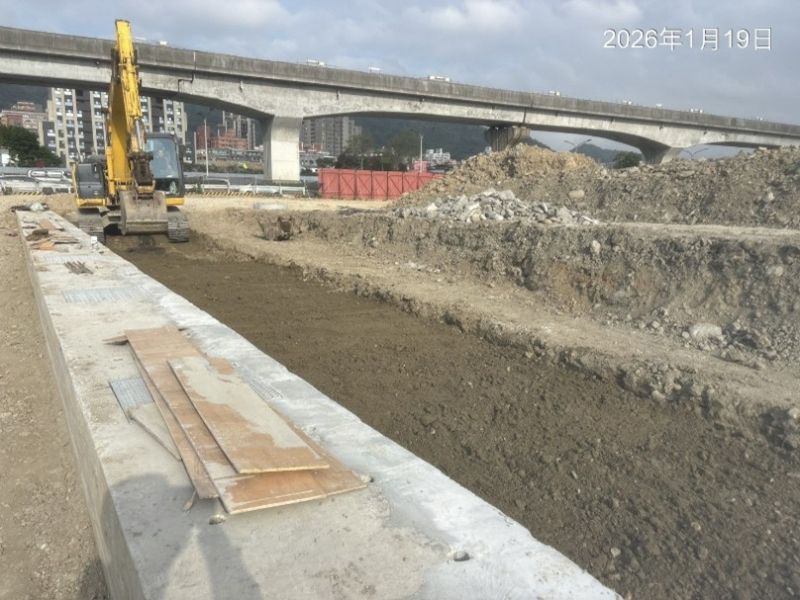

1150119工程現況九號橋管道室開挖、餘方土清運
1150119工程現況161KV洞道(宏安變電站旁)第十一單元底版及牆身鋼筋綁紮
1150119工程現況7-10避車彎級配回填及夯實
1150119工程現況產專A1坵塊圍籬拆除
