本日施作項目

1. 產專A1坵塊地坪敲除。
2. 市長視察路線地坪整理。
3. 丹鳳水系臨時排水開挖。
4. 公(兒)十一滯洪池進流箱涵開挖。
5. 橋梁預鑄場鋼模整理。
6. RD7-10避車彎PC模板組立。
7. RD7-3側溝鋼筋吊運,RD7-9-2側溝免拆模板及鍍鋅隔柵(框)吊運。
8. 產專A1坵塊拆除之圍籬及紐澤西護欄吊運回收。
9. 工區(5、8、29號)出入口大門全阻隔式圍籬封閉。
10.新北大道六段與漢口街口交通錐及連桿復原。
11.Bb412~Bb413箱涵抽水。
12.RD15M-5箱涵抽水。
13.RD10M-65共同管道抽水。
14.工區防塵網及安全欄杆施作。
15.工區灑水。
16.RD10M-12與RD7-3路口邊界、公(兒)十一進流箱涵端點、RD8-1(U495、U582、U583)側溝細整後中心高程、 RD7-1箱涵端點、RD7-9-3(T3~E05)分歧部四角點PC完成面高程、RD10M-13 Bb831箱涵中心、RD7-9-2 U678溝蓋、RD7-9-2(U666、U670)側溝中心高程放樣。

排水工程
1. RD30M-1 Ba002-1(0K+260~280)腹頂版澆置,十三號橋PC澆置。
2. RD7-2 U436(0K+0~15)側溝底版澆置。
3. RD7-9-2 U680(0K+15~55)側溝蓋版及路緣石模板整理,U680(0K+55~75)側溝蓋版及路緣石鋼筋綁紮。
4. RD8-13 U675(0K+60~91.7)側溝底版及牆身鋼筋綁紮。
5. RD10M-6 U463(0K+83.7~103.7)箱涵式側溝牆身模板組立。
6. RD10M-10 U207(0K+0~55)、U215(0K+15~130)、U216(0K+15~129)側溝PC澆置。
7. RD15M-1 U433(0K+0~5.6)側溝蓋版模板組立。
8. 貴子路老舊箱涵鋼板樁圍囹施作。

共同管道工程
1. RD12M-1-2共同管道材料搬運。
2. RD10M-33共同管道施作。
3. RD7-9-3(T_7-9-3_03)分歧部開挖。
4. RD6-1-1共同管道回填。

外部廠商進場
1. RD7-2(新北大道側)中華電信管線臨遷。

其他重要紀錄
1. RD7-2(新北大道側)中華電信管線臨遷開挖發現自來水管鏽蝕冒水,自來水公司到場協助。

1150120工程現況15M-1 U433(0K+0~5.6)側溝蓋版模板組立

1150120工程現況30M-1 Ba002-1(0K+260~280)腹頂版澆置

1150120工程現況6-1-1共同管道回填

1150120工程現況7-10避車道PC模板組立
1150120工程現況十三號橋PC澆置

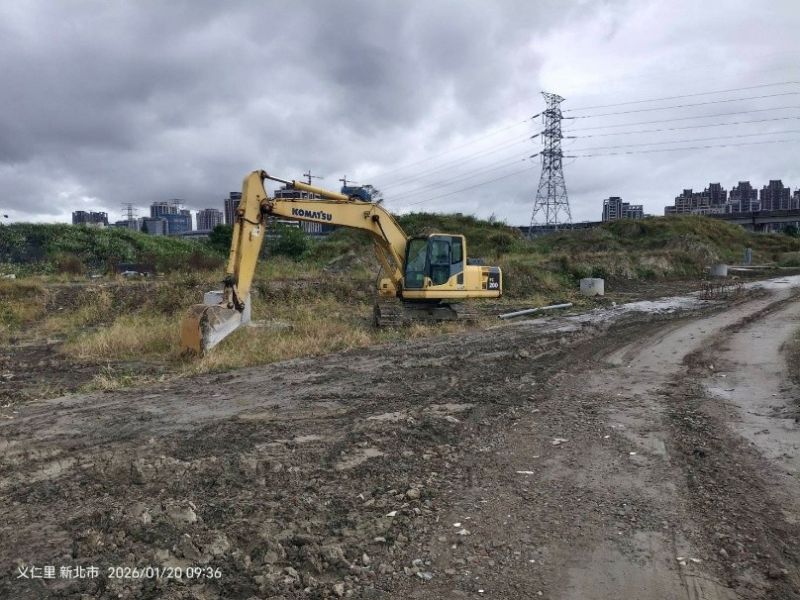

1150120工程現況產專A1坵塊地坪敲除
