本日施作項目

1. 產專A1坵塊地坪敲除。
2. RD7-12地坪整理、混凝土塊搬運。
3. 市長視察路線地坪整理。
4. 丹鳳水系臨時排水開挖。
5. RD10M-13 Bb831箱涵開挖。
6. RD10M-13側溝位置地坪整理。
7. 橋梁預鑄場鋼筋加工、鋼模組立。
8. 產專A1鋼絲網圍籬施作。
9. RD7-10避車彎PC澆置。
10.產專A1坵塊活動式半阻隔式圍籬吊運回收。
11.公兒三樹木傾斜扶正。
12.RD7-10銜接新北大道轉彎段抽水。
13.Bb412~Bb413箱涵抽水。
14.RD7-1(新北大道側)箱涵抽水。
15.RD15M-1(仁義路側)箱涵抽水。
16.RD15M-5箱涵抽水。
17.工區防塵網及安全欄杆施作。
18.工區灑水。
19.RD7-10(U656、U657)側溝中心高程、RD7-10(G707、G708)四角點及流水面放樣。
20.十三號橋鋼筋過磅及物料進場。

橋梁工程
1. 九號橋管道室開挖及修整。
2. 九號橋管道室集水井位置開挖。
3. 九號橋管道室集水井鋼筋綁紮。
4. 十三號橋底版鋼筋綁紮。

排水工程
1. RD7-2 U436(0K+0~15)側溝牆身模板組立。

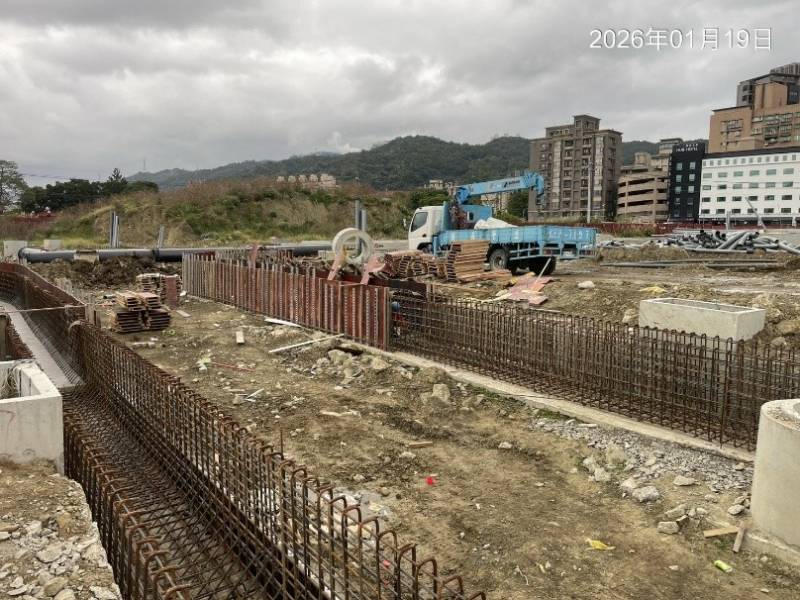

2. RD10M-6 U461(0K+80~103.3)、U462(0K+20~60、0K+80~104)箱涵式側溝牆身模板組立。
3.兒二之一滯洪池底版模板組立。

共同管道工程
1. RD10M-33共同管道施作。
2. RD10M-12(E_10M-12_08)TYPE E(左右一半)排管、模板組立及澆置,RD10M-11(E_10M-11_12)TYPE E(左右一半)鋼筋綁紮。
3. RD7-9-3(T_7-9-3_03)分歧部開挖,(T_7-9-3_05~E_7-9-3_07、E_7-9-3_07~T_7-9-3_07)TYPE I、(T_7-9-3_07~E_7-9-3_09)TYPE H鋼筋綁紮、排管、模板組立。
4. RD7-1共同管道警示帶鋪設。
5. RD6-1-20M共同管道回填。

161KV

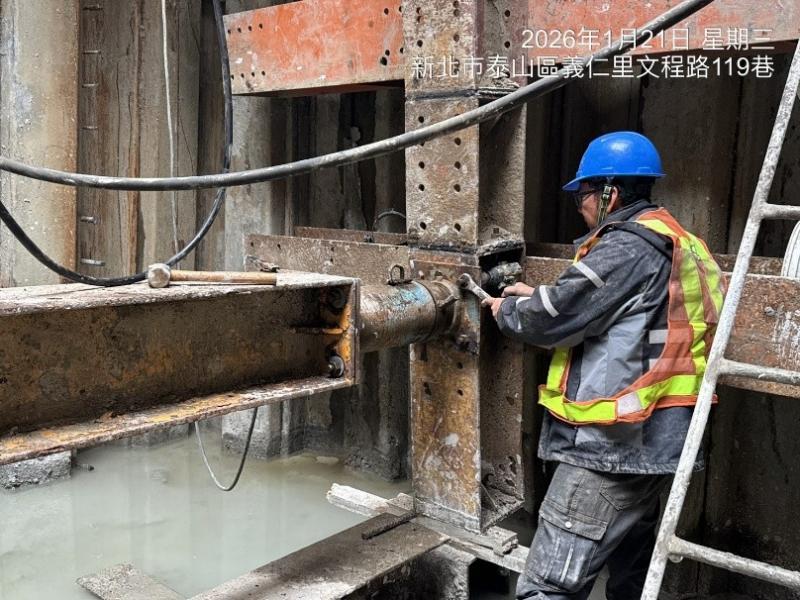

1. 161KV洞道推進井擋土支撐補強作業。
2. 161KV洞道推進井鏡面止水灌漿。
3. 貴子路161KV傳埋開挖。

外部廠商進場
1. RD7-2(新北大道側)自來水管漏水修繕、止水閥安裝。

1150121工程現況10M-6 U461、U462箱涵式側溝牆身模板組立

1150121工程現況兒二之一滯洪池底版模板組立
1150121工程現況產專A1坵塊地坪敲除

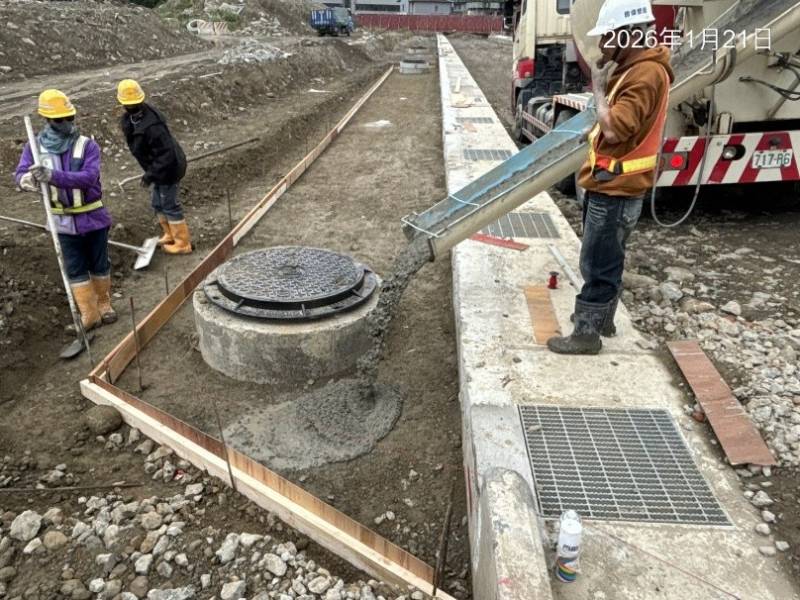

1150121工程現況7-10避車彎PC澆置
1150121工程現況九號橋管道室集水井鋼筋綁紮
1150121工程現況161KV洞道推進井擋土支撐補強作業
