本日天氣 : 上午陰、下午陰
本日施作項目

1. 公五之二A26坵塊地坪整理。
2. RD10M-12地坪整理。
3. RD7-12舊有便道地坪敲除。
4. 丹鳳水系臨時排水開挖。
5. 民生路臨時排水開挖。
6. RD10M-4鋼板樁打設。
7. RD4-3-1與新北大道口路燈及號誌基礎座鋼筋綁紮。
8. 橋梁預鑄場第七單元澆置。
9. 橋梁預鑄場鋼筋加工作業。
10.橋梁預鑄場模板組立。
11.中港西路與豐華路口(九號橋側)全阻隔式圍籬封閉。
12.豐華路與新北大道口活動式半阻隔式圍籬調整及封閉。
13.文程路及仁義路兩側淤泥清除、環境整理。
14.Bb412~Bb413箱涵抽水。
15.RD7-1箱涵抽水。
16.RD15M-5箱涵抽水。
17.工區防塵網及安全欄杆施作。
18.工區灑水。
19.九號橋管道室位置高程放樣。

橋梁工程
1. 九號橋管道室溪底纜線回填、集水井抽水,管道室底版位置修整。
2. 住三A9料場九號橋鋼筋加工作業。

排水工程
1. RD30M-1 Ba002-1(0K+280~295)底版模板整理。
2. Bb412、Bb413腹頂版模板拆除。
3. RD7-2 U460(0K+35~55)側溝底版及牆身模板組立,RD15M-1 U433(0K+0~5.6)側溝、RD15M-1 U465(0K+75~78.6)側溝、RD7-2 U433(0K+70~76)側溝接G393集水井、RD7-2 U459(0K+70~83)側溝接G405集水井蓋版澆置。
4. RD7-2 U454(0K+50~90)側溝底版及牆身鋼筋綁紮。
5. RD12M-1-2 Bb132(0K+169~188)腹頂版模板整理。
6. RD4-1匯流井缺失改善。
7. 兒二之一滯洪池線型放樣、鋼筋材料及底版鋼筋綁紮。
8. 貴子路B10(0K+120~150)底版鋼線網綁紮。

共同管道工程
1. RD10M-33共同管道施作。
2. RD10M-11(E_10M-11_12)TYPE I(左右一半)、RD10M-11(E_10M-11_12~E_10M-11_14)TYPE I、RD10M-12(E_10M-12_08)TYPE I(左右一半)、RD10M-12(E_10M-12_08)~RD7-3(E_7-3_07)TYPE I鋼筋綁紮、排管、模板組立。
3. RD7-9-3(T_7-9-3_07~E_7-9-3_09)TYPE I開挖。

161KV
1. 161KV洞道(宏安變電站旁)第十單元牆身模板組立。
2. 161KV洞道(宏安變電站旁)第十一單元底版模板組立。
3. 161KV洞道推進井輔助支撐架拆除。

外部廠商進場
1. 兒二之一滯洪池中華電信管線埋設。
2. RD7-2中華電信管線埋設。

其他重要紀錄
1. 民生路臨時排水開挖不慎挖損瓦斯管線造成瓦斯漏氣,通知欣泰瓦斯到場搶修,已修復完成。

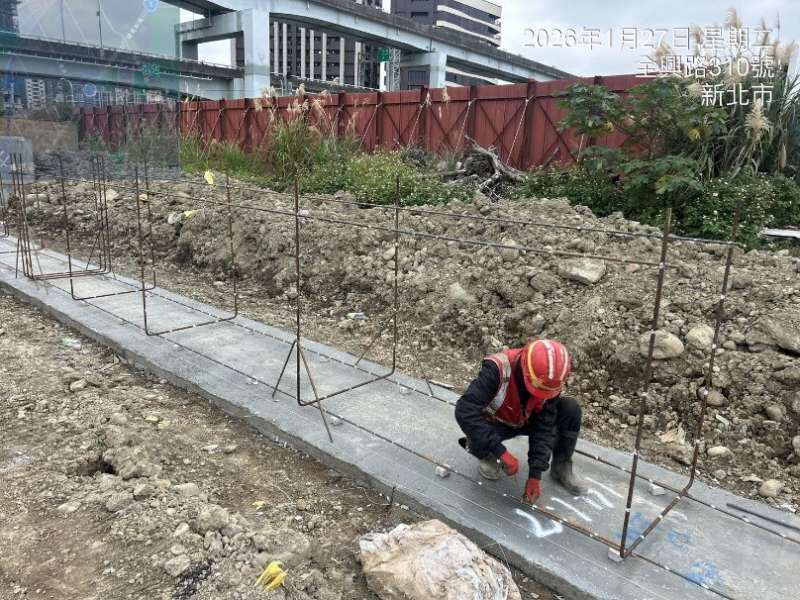

1150127工程現況7-2 U454(0K+50~90)側溝底版及牆身鋼筋綁紮

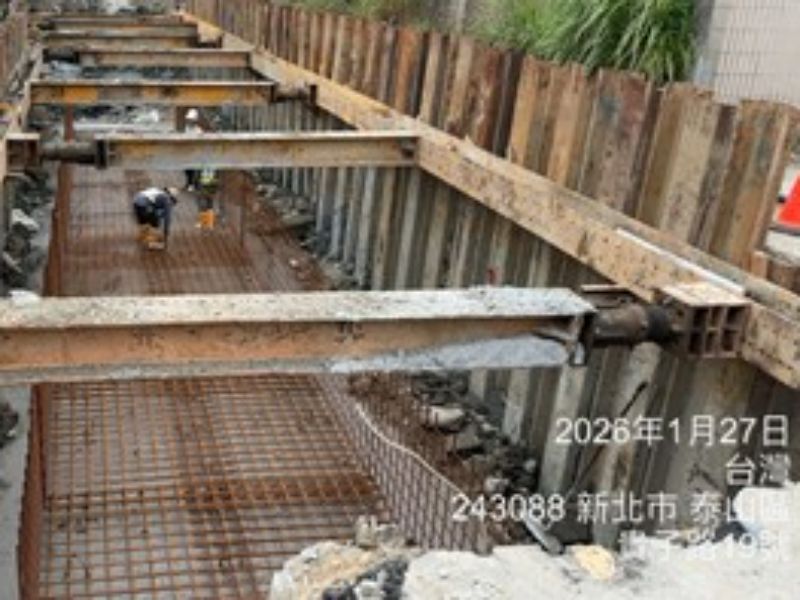

1150127工程現況貴子路B10(0K+120~150)底版鋼線網綁紮

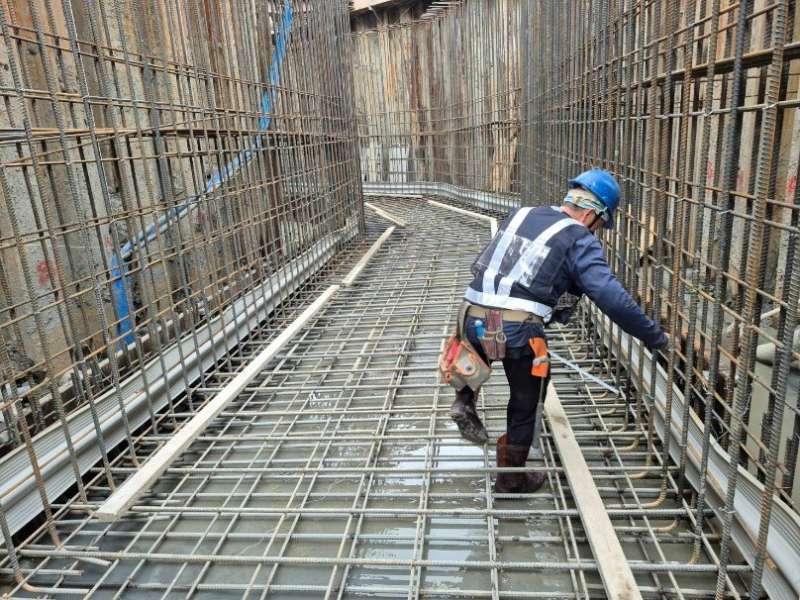

1150127工程現況橋梁預鑄場第七單元澆置
1150127工程現況161KV洞道(宏安變電站旁)第十一單元底版模板組立

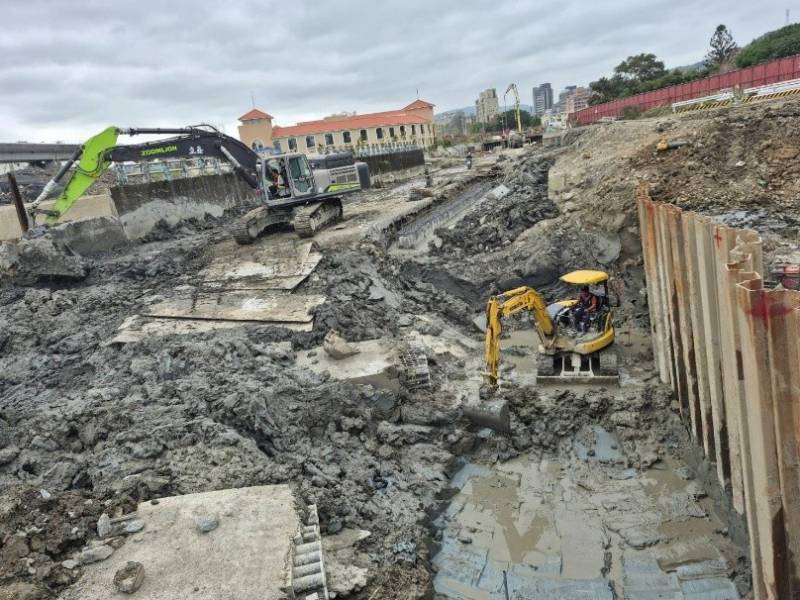

1150127工程現況九號橋管道室底版位置修整

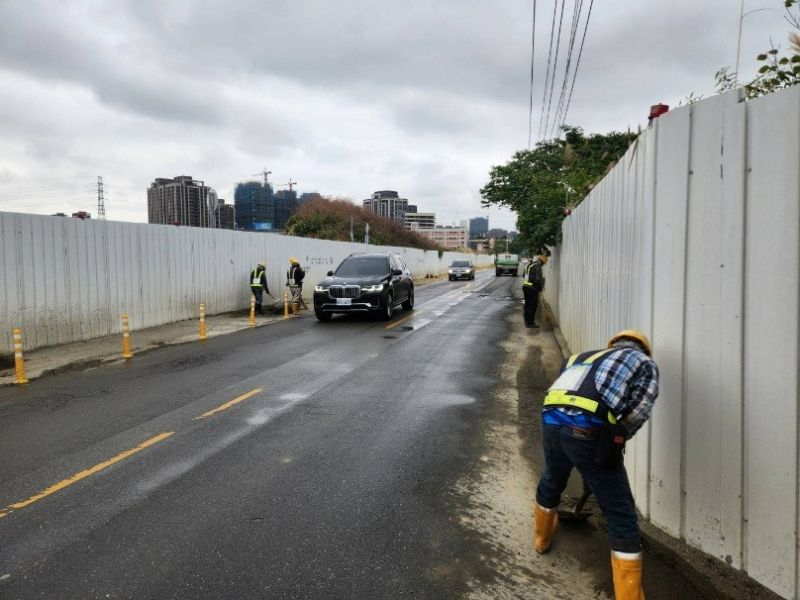

1150127工程現況文程路及仁義路兩側淤泥清除
