本日天氣 : 上午陰、下午陰
本日施作項目
1. 公五之二A26坵塊地坪整理。
2. 丹鳳水系臨時排水開挖。
3. 民生路臨時排水路開挖。
4. RD10M-4鋼板樁打設。
5. RD4-3-1與新北大道口路燈及號誌基礎座澆置。
6. 橋梁預鑄場鋼筋加工及鋼模組立。
7. RD7-3側溝模板吊運。
8. 新北大道五段及民生路口排水溝渠清淤。
9. 貴子路便道圍籬拆除。
10.貴子路便道圍籬照明復舊。
11.兒二之一滯洪池抽水。
12.丹鳳水系臨時排水溝抽水。
13.Bb412~Bb413箱涵抽水。
14.RD4-1匯流井抽水。
15.RD15M-5箱涵抽水。
16.工區防塵網及安全欄杆施作。
17.工區灑水。
18.RD12-1-2 Bb131箱涵PC、RD7-9-2(E01~E15)分歧部中心及高程放樣。
19.九號橋管道室鋼筋物料進場。
20.文化遺址保護處理監看作業。
橋梁工程
1. 九號橋管道室底版位置抽水及PC澆置。
2. 九號橋位置貴子坑溪外側既有結構物敲除。
3. 十三號橋底版模板組立。
排水工程
1. RD30M-1 Ba002-1(0K+280~295)腹頂版模板組立。
2. Bb412~Bb413底版鋼筋綁紮。
3. RD15M-1 U433(0K+0~5.6)側溝、RD15M-1 U465(0K+75~78.6)側溝、RD7-2 U431(0K+70~76)側溝銜接G393集水井、RD7-2 U459(0K+70~83)側溝銜接G405集水井蓋版模板整理。
4. RD7-2 U436(0K+0~15)側溝牆身模板拆除。
5. RD7-2 U454(0K+50~90)側溝底版及牆身鋼筋綁紮。
6. RD7-3 U398(0K+0~35)側溝底版及牆身鋼筋綁紮、高程放樣及模板整理。
7. RD7-9-2 U678(0K+100~108)側溝底版及牆身澆置,RD7-10 U671(0K+70~99.8)側溝PC模板組立及澆置。
8. RD10M-6 U462(0K+20~40)箱涵式側溝牆身模板整理,U461(0+60~80)箱涵式側溝底版、U462(0K+40~60)箱涵式側溝牆身模板組立。
9. 兒二之一滯洪池線底版鋼筋綁紮。
10.貴子路B10(0K+120~150)底版鋼線網綁紮。
共同管道工程
1. RD15M-1分歧部圓頸安裝。
2. RD10M-33共同管道施作。
3. RD10M-11(E_10M-11_12)TYPE I(南北側)、RD10M-11(E_10M-11_12)TYPE L(短邊)、RD10M-12(E_10M-12_08)TYPE I(南北側)、RD10M-12(E_10M-12_08)TYPE L(短邊)排管、模板組立,RD10M-11(E_10M-11_12~E_10M-11_14)TYPE I、RD10M-12(E_10M-12_08)~RD7-3(E_7-3_07)TYPE I排管、模板組立。
4. RD7-9-3(T_7-9-3_07~E_7-9-3_09)TYPE I鋼筋綁紮、排管、模板組立,(E_7-9-3_09~T_7-9-3_09)TYPE H開挖及PC澆置。
5. RD7-1共同管道通管作業。
161KV
1. 161KV洞道(宏安變電站旁)第十單元牆身模板組立,第十一單元底版模板組立及澆置。
外部廠商進場
1. 兒二之一A14坵塊中華電信管線臨遷。

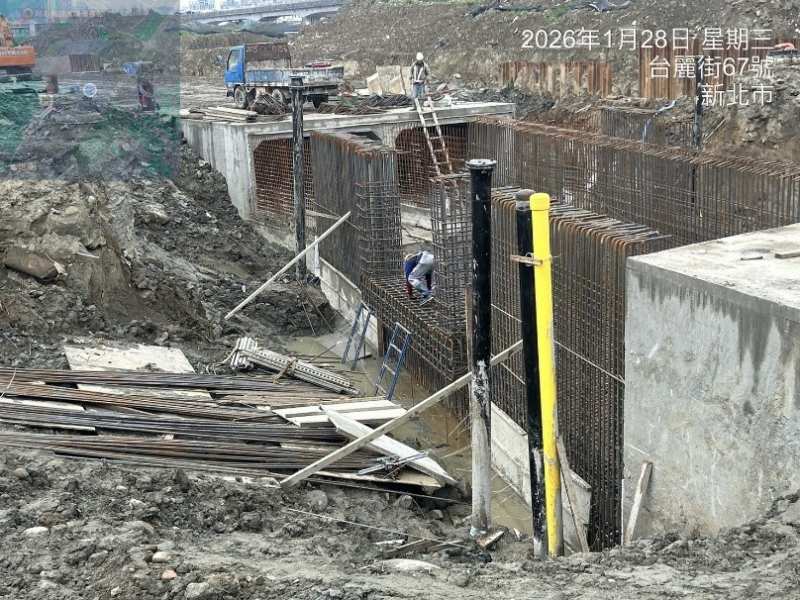

兒二之一滯洪池線底版鋼筋綁紮
7-2 U454(0K+50~90)側溝底版及牆身鋼筋綁紮

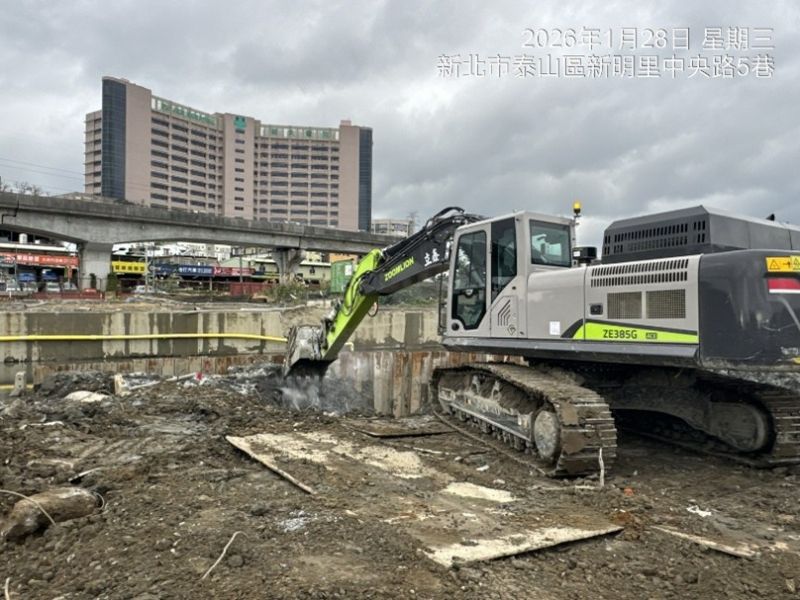

九號橋位置貴子坑溪外側既有結構物敲除

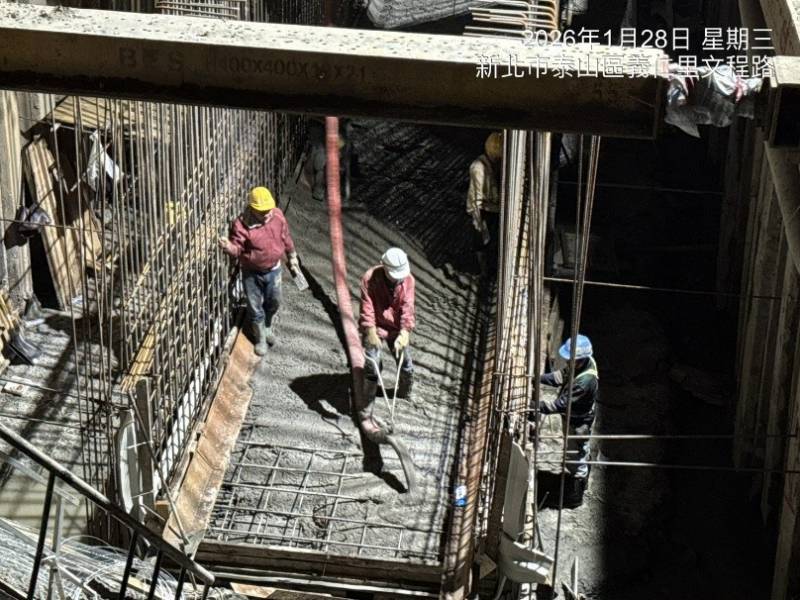

161KV洞道(宏安變電站旁)第十一單元底版澆置
十三號橋底版模板組立
橋梁預鑄場鋼筋加工及鋼模組立
