本日天氣 : 上午陰、下午晴
本日施作項目
1. 公五之二A26坵塊地坪整理、土方搬運。
2. RD8-1側溝及集水井位置地坪整理。
3. 產專A1鋼絲網圍籬柱基礎設置。
4. 協助RD7-1工地密度試驗。
5. 仁義路橋梁預鑄場出入口高壓清洗設備吊運。
6. RD15M-1側溝鋼筋保護套及安全警示板安裝。

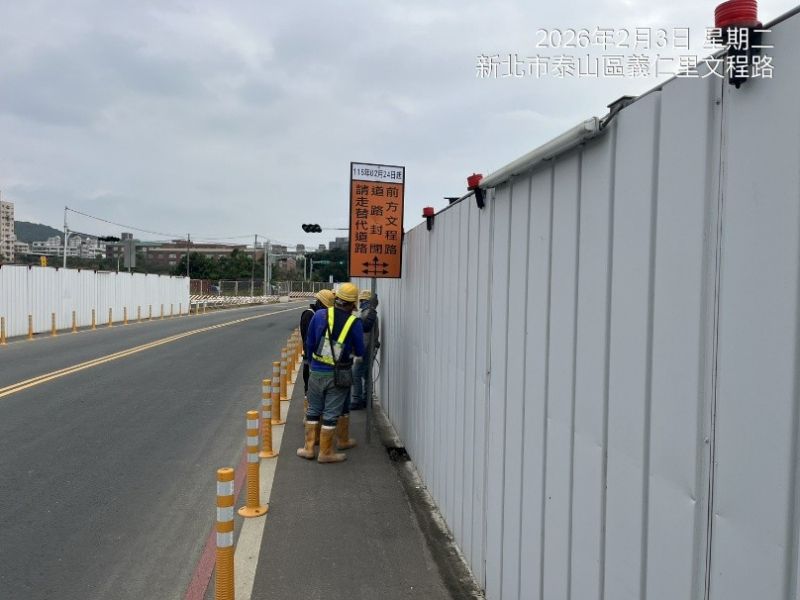

7. 文程路交通宣導告示牌安裝,橋梁預鑄場出入口(仁義路2號門)雜草清除。
8. 兒二之一滯洪池抽水。
9. Bb412~Bb413箱涵抽水。
10.RD15M-5箱涵抽水。
11.預鑄場及商二A5工區覆蓋防塵網。
12.工區灑水。
13.RD7-15與新北大道路口R側既有溝收測,RD10M-6(U427、U430、U464、U463)側溝及路燈(L1~L7)位置、RD10M-6(G411-1、G409-1)集水井四角點放樣。
橋梁工程
1. 九號橋管道室底版模板組立。
2. 九號橋管道室抽水及接地施作。
3. 橋梁預鑄場四號橋預鑄節塊鋼筋綁紮、模板組立,天車組立,積水清理。
排水工程
1. RD30M-1模板整理及吊運。
2. RD6-1-1 Bb602(0K+365~376.4)腹頂版及人孔開孔模板組立。
3. Bb412(0K+175~180)腹頂版模板組立。
4. RD7-2 U436(0K+0~15)、U460(0K+0~15)側溝蓋版及路緣石鋼筋綁紮,U454(0K+40~60、0K+80~100)側溝底版及牆身模板組立。
5. RD7-3 U398(0K+0~20)側溝底版及牆身模板組立。
6. RD7-9-2 U678(0K+60~108)側溝蓋版及路緣石模板組立、澆置,(0K+0~20)側溝底版及牆身模板組立、澆置。
7. RD12M-1-2 Bb132(0K+131~150)腹頂版模板組立。
8. 兒二之一滯洪池線底版鋼筋綁紮。
共同管道工程
1. RD10M-12(E_10M-12_08)~RD7-3(E_7-3_07)TYPE E排管、模板組立,RD10M-12(E_10M-12_02)~RD5-2 TYPE I鋼筋綁紮。
2. RD7-12(E_7-12_05~T_7-12_07、E_7-12_07~新北大道)TYPE G開挖及PC澆置。
3. RD7-9-3(E_7-9-3_05~T_7-9-3_07)TYPE G開挖,(T_7-9-3_03~E_7-9-3_05)TYPE G、(E_7-9-3_09~T_7-9-3_09)TYPE I PC 澆置 。
4. RDⅡ-5-12M TYPE I、TYPE N管道開挖及PC澆置。
污水工程
1. A1110-01(A1110-01→A1110)、A1110-03(A1110-01→A1110-03)陰井用戶連接管開挖、管線埋設、回填砂、RC陰井底座導水槽施作。
161KV
1. 161KV洞道(宏安變電站旁)第十單元牆身第二昇層模板組立,第十一單元牆身模板整理。

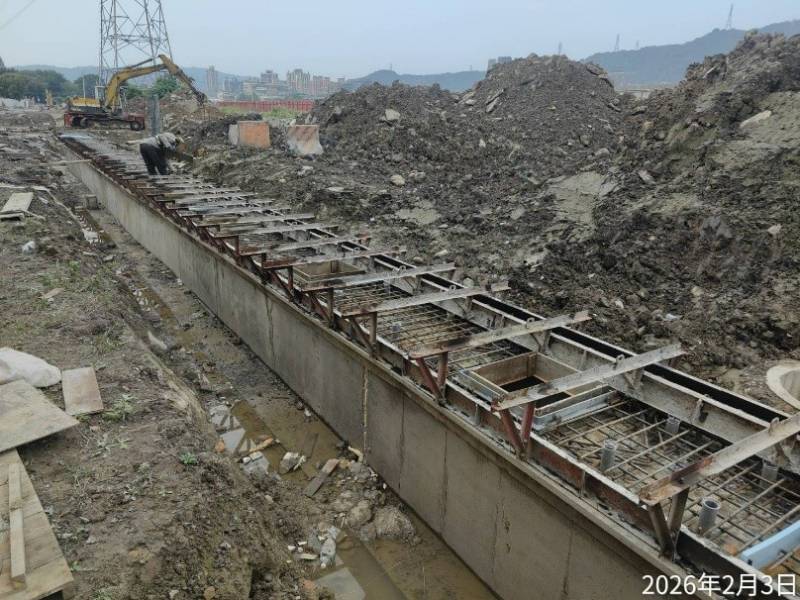

7-9-2 U678(0K+60~108)側溝蓋版及路緣石模板組立
兒二之一滯洪池線底版鋼筋綁紮
公五之二A26坵塊地坪整理

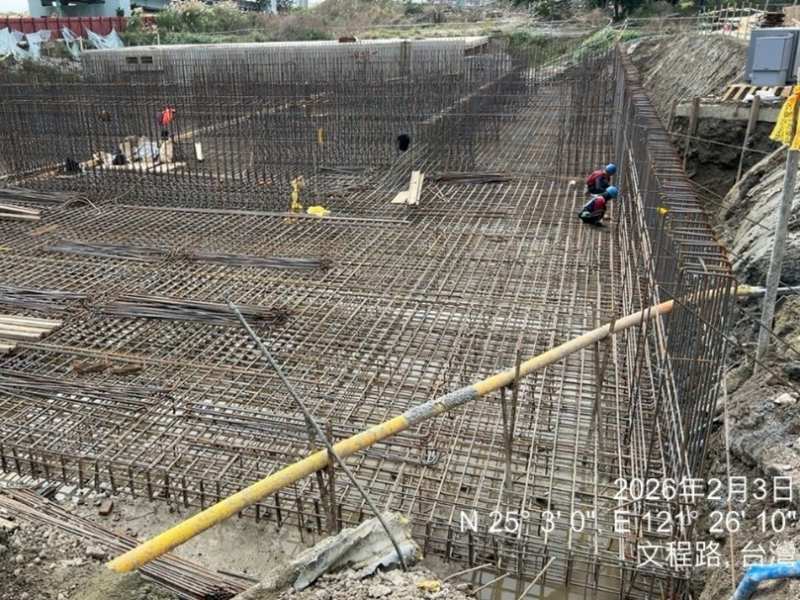

九號橋管道室底版模板組立
產專A1鋼絲網圍籬柱基礎開挖
文程路交通宣導告示牌安裝
