本日天氣 : 上午晴、下午晴
本日施作項目
1. 公五之二A26坵塊地坪整理、土方搬運。

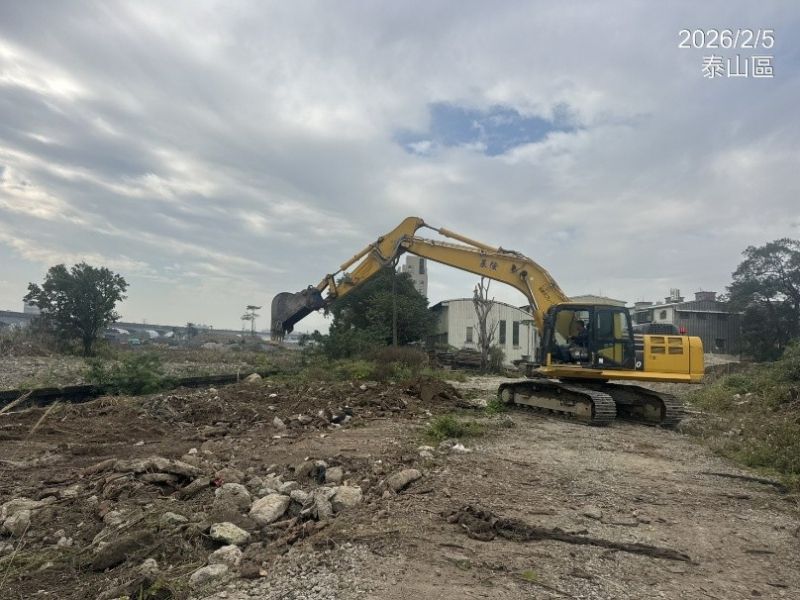

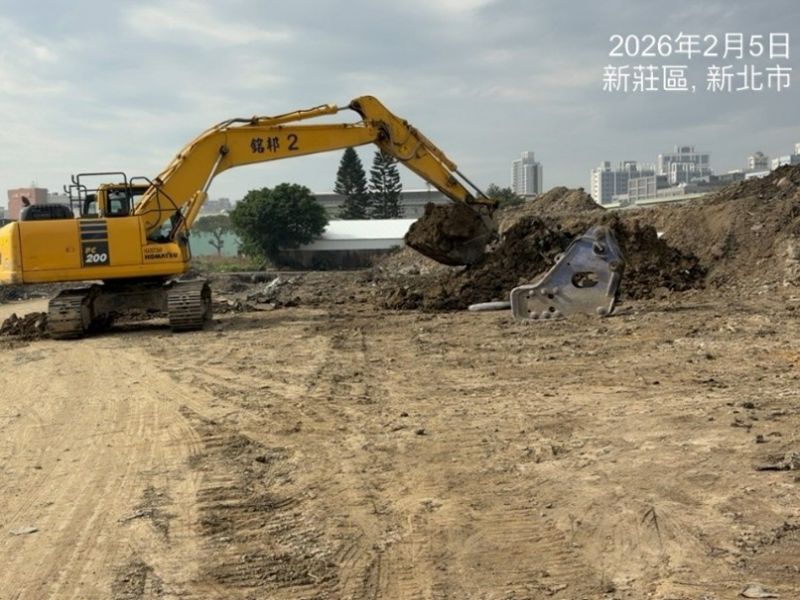

2. RD7-9-3舊有箱涵敲除。
3. RD10M-33箱涵位置地坪整理。
4. Ba002-1貴子坑溪臨時河道鋼板樁拔除。

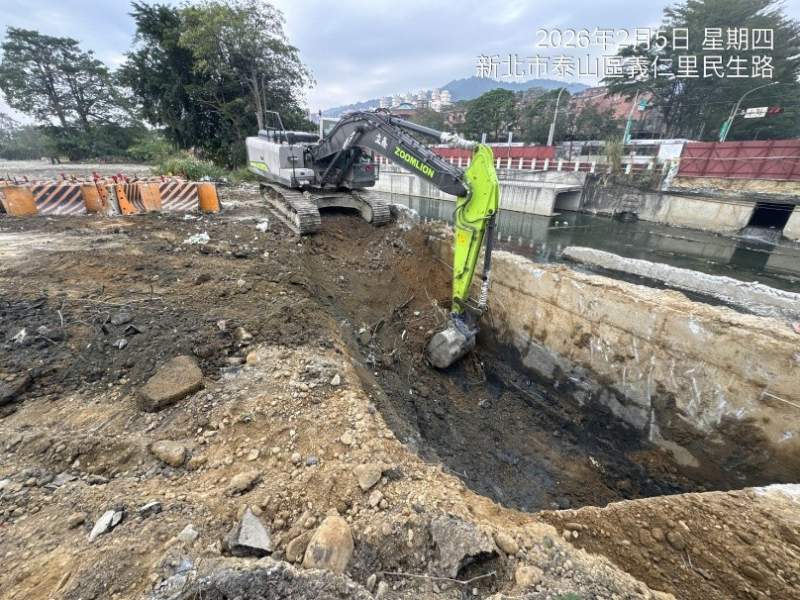

5. Ba001箱涵開挖。
6. RD8-1箱涵坍土清理及開挖。
7. RD4-3-2與新北大道口號誌臨時用電拉線作業。

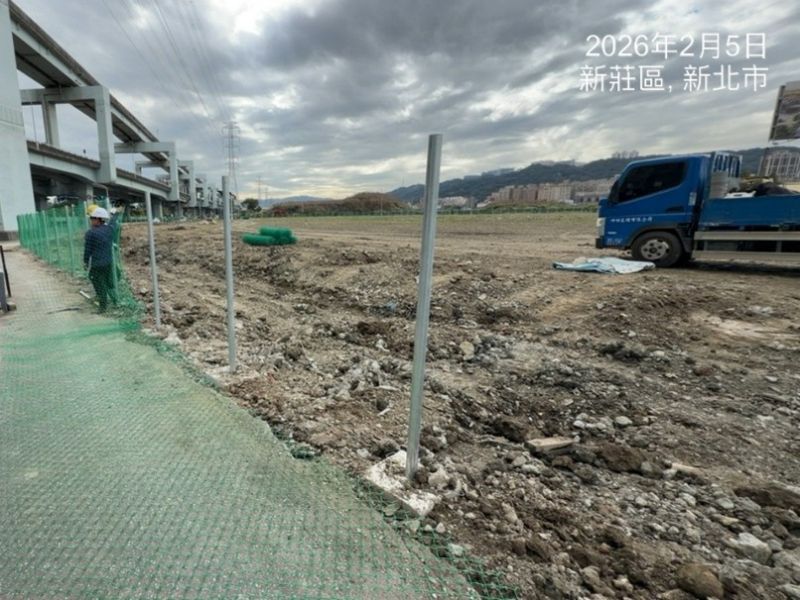

8. 產專A1鋼絲網圍籬施作。
9. 協助RD7-4-3、RD10M-25、RD15M-7工地密度試驗。
10.橋梁預鑄場場地整理。
11.兒二之一滯洪池抽水。
12.Bb412~Bb413箱涵抽水。
13.RD4-1匯流井抽水。
14.RD15M-5箱涵抽水。
15.中正路558巷圍籬缺口型鋼式護欄防塵網施作,RD8-6-2臨時排水路安全護欄施作。
16.工區灑水。
17.RD7-2(U460、U436)側溝PC面、十三號橋橋墩放樣,RD10M-11(E14)分歧部PC面位置及高程檢測。
18.九號橋管道室模板物料進場。
橋梁工程
1. 四號橋管道室開挖、餘方土清運至住三A18坵塊堆置。
2. 九號橋管道室牆身鋼筋綁紮。
3. 九號橋溪底纜線與管道室銜接作業。
4. 橋梁預鑄場四號橋預鑄節塊鋼筋綁紮、模板組立,場地整理,預鑄節塊養護作業。
排水工程
1. RD6-1-1 Bb602(0K+370~376.4)腹頂版、RD10M-13 Bb831(0K+3~22)底版澆置。
2. RD7-2 U454(0K+0~20)側溝底版及牆身模板整理、完成面修飾。
3. RD7-3 U400(0K+0~20)側溝底版及牆身模板組立、澆置。
4. RD7-9-2 U678(0K+0~20)側溝底版及牆身模板整理,RD8-13 U675(0K+80~91.7)側溝底版及牆身模板組立、澆置。
5. RD10M-6 U461(0K+60~80)箱涵式側溝牆身模板組立。
6. RD15M-1 U480(0K+0~40)側溝蓋版及路緣石鋼筋綁紮。
7. 兒二之一滯洪池中隔牆鋼筋綁紮。
共同管道工程
1. RD10M-12(E_10M-12_02)~RD5-2路口TYPE I排管、模板組立,RD10M-12共同管道模板拆除,RD10M-11(E_10M-11_12~E_10M-12_14)TYPE E鋼筋綁紮。
2. RD7-12(E_7-12_05~T_7-12_07)TYPE G鋼筋綁紮。
3. RD7-9-3(E_7-9-3_09~T_7-9-3_09)TYPE I鋼筋綁紮、排管 、模板組立及澆置。
污水工程
1. A1110-01、A1110-02、A1110-03、A1109-01、A1109-02陰井用戶連接管開挖、管線埋設、回填砂、RC陰井底座導水槽施作、CLSM澆置回填。
161KV
1. 161KV洞道(宏安變電站旁)第十單元頂版鋼筋綁紮。
2. 161KV洞道(宏安變電站旁)第十單元頂版、第十一單元內部牆身第二昇層模板組立。
3. 161KV洞道(宏安變電站旁)臨時排水導水管施作。
4. 161KV傳埋(1K+775~780)鋼筋綁紮、排管、模板組立。
8-13 U675(0K+80~91.7)側溝底版及牆身模板組立
兒二之一滯洪池中隔牆鋼筋綁紮
Ba001箱涵開挖
7-9-3舊有箱涵敲除
四號橋管道室開挖
產專A1鋼絲網圍籬施作
