本日施作項目

1. RD4-3-1與新北大道口號誌調整。
2. Ba002貴子坑溪臨時河道鋼板樁拔除。
3. 協助RD15M-7工地密度試驗。
4. RD4-3-2與新北大道口型鋼式護欄防塵網復原及固定。
5. RD8-13側溝開蓋清理及分歧部抽水。
6. RD7-9-3箱涵抽水。
7. 兒二之一滯洪池抽水。
8. Bb412~Bb413箱涵抽水。
9. RD4-1匯流井抽水。
10.RD15M-5箱涵抽水。
11.RD10M-33共同管道抽水。
12.工區防塵網及安全欄杆施作。
13.工區灑水。
14.161KV ES-11人孔位置、RD10M-11及RD10M-12與RD7-3路口邊界線、RD10M-33 Bb153(0K+360~395)位置及中心高程放樣,四號橋流水面收測。

橋梁工程
1. 四號橋管道室開挖、餘方土清運。
2. 九號橋管道室抽水、臨時排水開挖及溪底纜線餘方土清運,溪底纜線銜接管道室管道澆置。
3. 十三號橋腹頂版鋼筋綁紮。

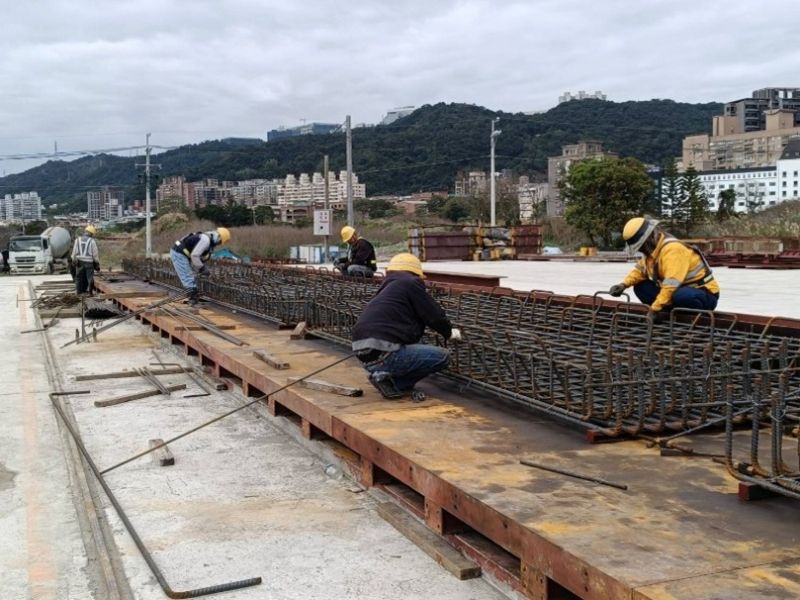

4. 橋梁預鑄場四號橋預鑄節塊鋼筋綁紮、模板組立。

排水工程
1. Bb412~Bb413箱涵CLSM澆置回填。
2. RD7-2 U436(0K+0~15)側溝、RD7-2 U460(0K+0~15)側溝、RD15M-1 U466(0K+75~78.5)側溝銜接G406集水井、RD15M-1 G394集水井銜接U435(0K+0~5)側溝蓋版澆置。
3. RD7-2 U454(0K+20~40、0K+60~80)、U457(0K+0~20)側溝底版及牆身澆置。
4. RD7-3 U400(0K+20~40)側溝底版及牆身澆置。
5. RD7-9-2 U672(0K+40~60)側溝底版及牆身鋼線網綁紮。
6. RD8-1 Bb1100(0K+380~386.7)底版鋼線網綁紮。
7. RD10M-13 Bb831(0K+3~22)腹頂版模板組立。
8. RD12M-1-2 Bb131~Bb132(0K+93~112)腹頂版修繕。
9. 兒二之一滯洪池底版缺失改善。

共同管道工程
1. RD10M-12(E_10M-12_08)TYPE L(長邊)排管、模板組立,RD10M-12(E_10M-12_08)~RD7-3 TYPE I(上層)、RD10M-11(E_10M-11_14)~RD7-3 TYPE E鋼筋綁紮、排管、模板組立。

污水工程
1. A1118-03(A1118→A1118-03)陰井用戶連接管上層回填砂及警示帶鋪設、CLSM澆置。

161KV

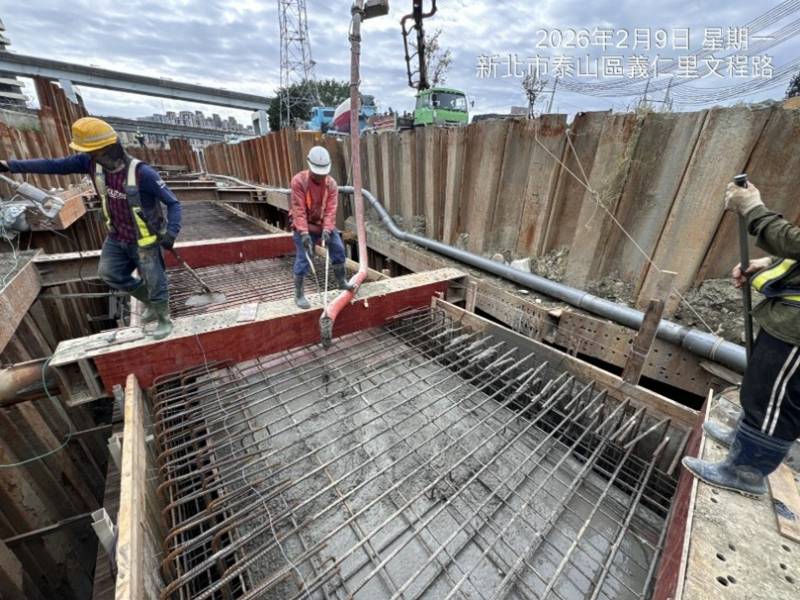

1. 161KV洞道(宏安變電站旁)第十一單元外部牆身第二昇層模板組立,第十單元頂版及牆身澆置。
2. 161KV洞道推進井鏡面框安裝。
3. 161KV傳埋(1K+760~775)開挖,(1K+760~780)PC澆置。

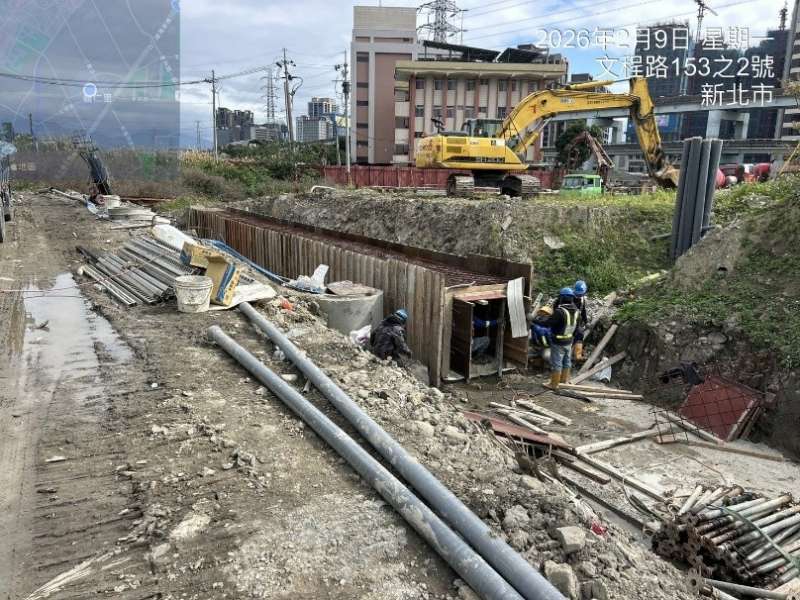

1150209工程現況10M-13 Bb831(0K+3~22)腹頂版模板組立

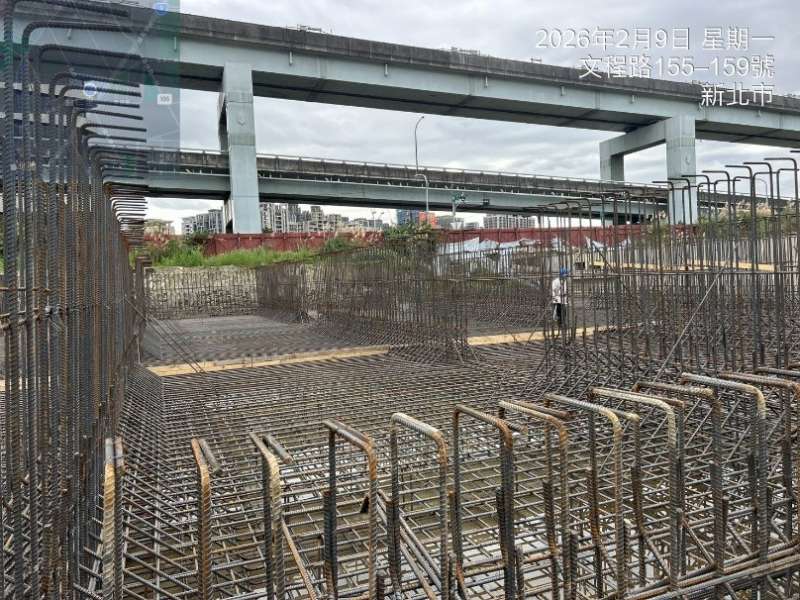

1150209工程現況7-9-2 U672(0K+40~60)側溝底版及牆身鋼線網綁紮

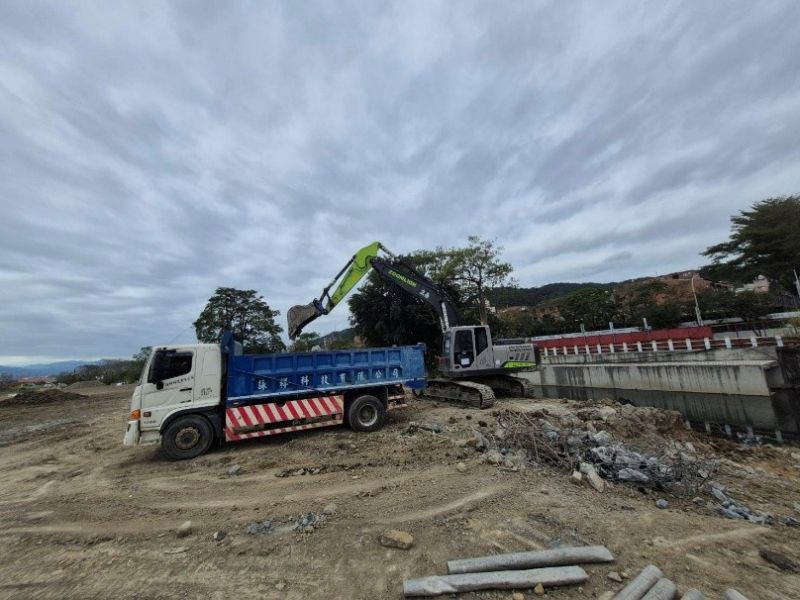

1150209工程現況四號橋管道室開挖、餘方土清運
1150209工程現況161KV洞道(宏安變電站旁)第十單元頂版及牆身澆置

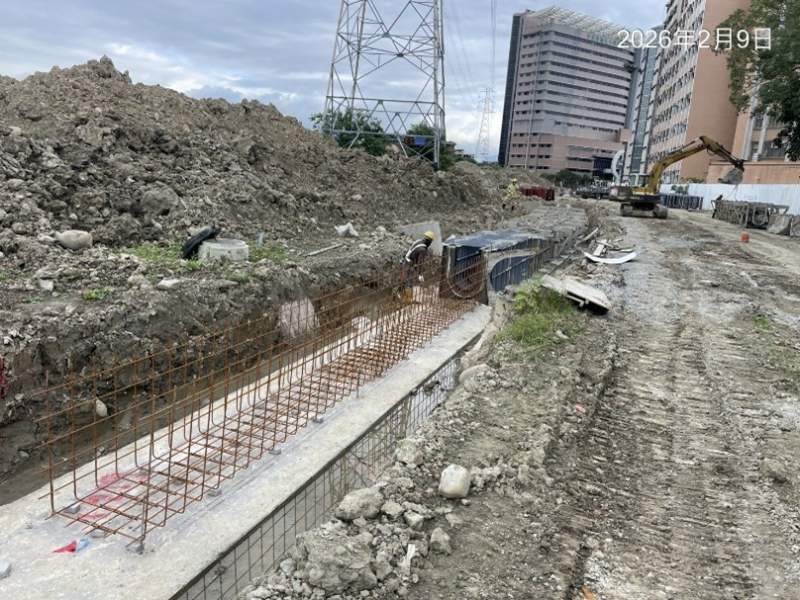

1150209工程現況兒二之一滯洪池缺失改善
