本日天氣 : 上午晴、下午晴
本日施作項目
1. 新北大道與RD4-3-2路口中央分隔島敲除。
2. RD5-25M地坪敲除、土方整理。
3. RD7-1 U227(0K+0~120)側溝開挖。
4. 貴子路B10(0K+100~120)鋼板樁拔除。
5. RD7-2人行道垃圾清除、地坪整理及夯實。
6. 文程路舊有圍籬及不鏽鋼車阻拆除回收。
7. 公兒三公園人行道無障礙坡道施作。
8. 新北大道與RD4-3-2路口中央分隔島鋼筋切除。
9. RD7-4-3側溝鋼筋搬運。
10.兒二之一滯洪池抽水。
11.RD15M-5箱涵抽水。
12.RD10M-33箱涵抽水。
13.RD7-1箱涵抽水。
14.工區防塵網及安全欄杆施作。
15.工區灑水。
16.161KV洞道推進井至到達井線型中心、RD7-2 U436轉彎段溝蓋位置及道路里程、RD10M-4光化箱位置、RD10M-4 E06分歧部中心、RD6-1-1(T10)分歧部四角點及(E12、E13)分歧部中心放樣,RD12M-1-2(E12、E13)分歧部PC面位置及高程檢測。
橋梁工程
1. 橋梁預鑄場鋼筋加工作業,四號橋預鑄節塊鋼筋綁紮、模板組立。
排水工程
1. RD30M-1 Ba001(0K+24.5~40)底版澆置,(0K+60~100)PC澆置。
2. RD30M-1 Ba003(0K+211~215)腹頂版澆置。
3. RD7-2 U436(0K+20~115)側溝蓋版及路緣石鋼筋綁紮。
4. RD7-3 U398(0K+0~35)、U397(0K+80~85.5)側溝蓋版及路緣石模板組立。
5. RD7-4-3側溝底版及牆身鋼筋綁紮。
6. RD7-10 U670(0K+45~65)側溝底版及牆身模板整理,(0K+65~75.3)側溝底版及牆身模板組立、澆置。
7. RD10M-5 U573(0K+0~68.3)側溝底版及牆身鋼筋綁紮。
8. RD10M-13 U368(0K+20~40)、U369(0K+60~80)側溝底版及牆身模板組立、澆置。
9. RD10M-13 Bb831(0K+58~77)腹頂版模板組立。
10.RD10M-33 Bb153(0K+362~400)底版鋼線網綁紮、模板組立。
11.兒二之一滯洪池鋼筋吊運及綁紮。
12.貴子路B10(0K+80~100)細部修整。
共同管道工程
1. RD15M產專道路共同管道通管作業。
2. RD12M-1-2共同管道開挖。
3. RD10M-11(E_10M-11_10~E_10M-11_12)TYPE I(南側)排管、模板組立及澆置,RD10M-12(E_10M-12_06)~民生路TYPE I(往南)排管、模板組立。
4. RD10M-4(E_10M-4_05~E_10M-4_06)TYPE I、(E_10M-4_05、E_10M-4_06)TYPE L'橫交管排管、模板組立。
5. RD7-9-3(T_7-9-3_03~T_7-9-3_05)TYPE H鋼筋綁紮、排管、模板組立及澆置,(T_7-9-3_04)分歧部開挖及PC澆置。
6. RD4-3-2(T_4-3-2_12)~新北大道路口TYPE J鋼筋綁紮、排管、模板組立。
161KV
1. 161KV洞道(宏安變電站旁)第十單元回填,既有水路及抽水設備修繕。
2. 161KV洞道推進井RCP管吊運及推進施作。

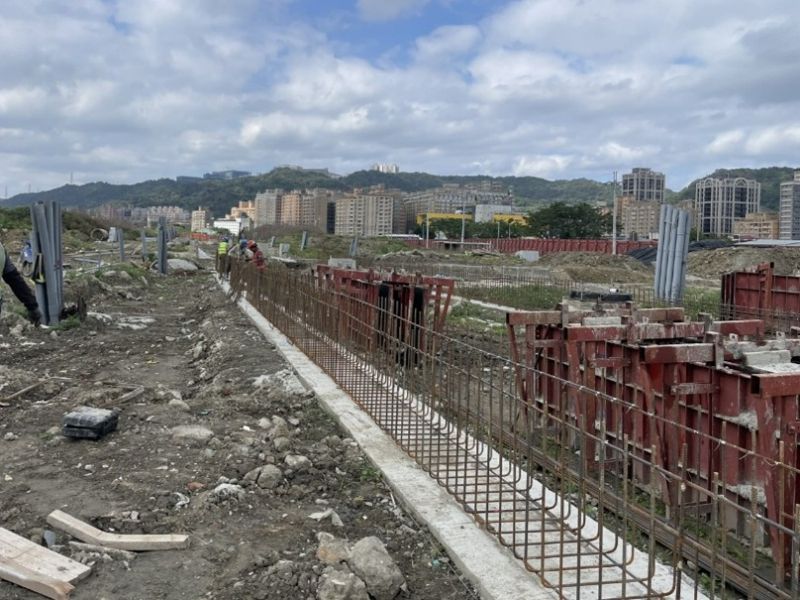

10M-5 U573(0K+0~68.3)側溝底版及牆身鋼筋綁紮

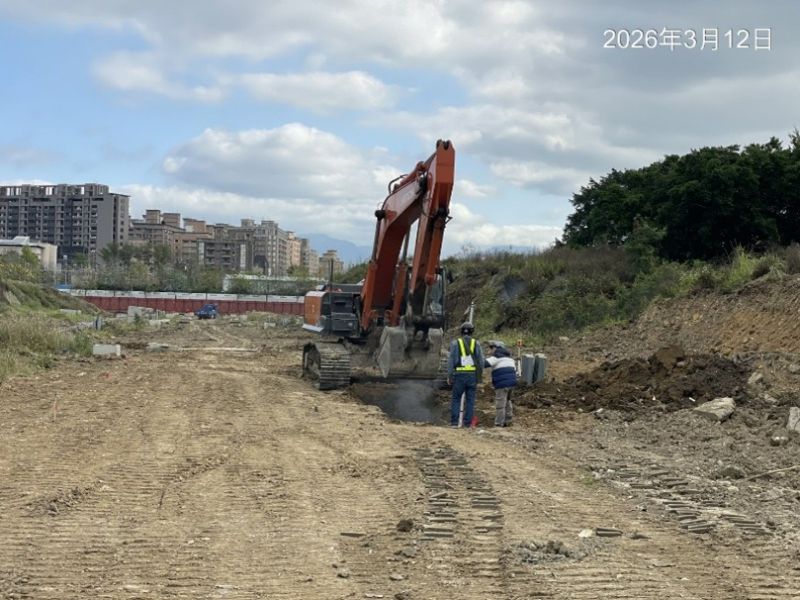

7-1 U227(0K+0~120)側溝開挖

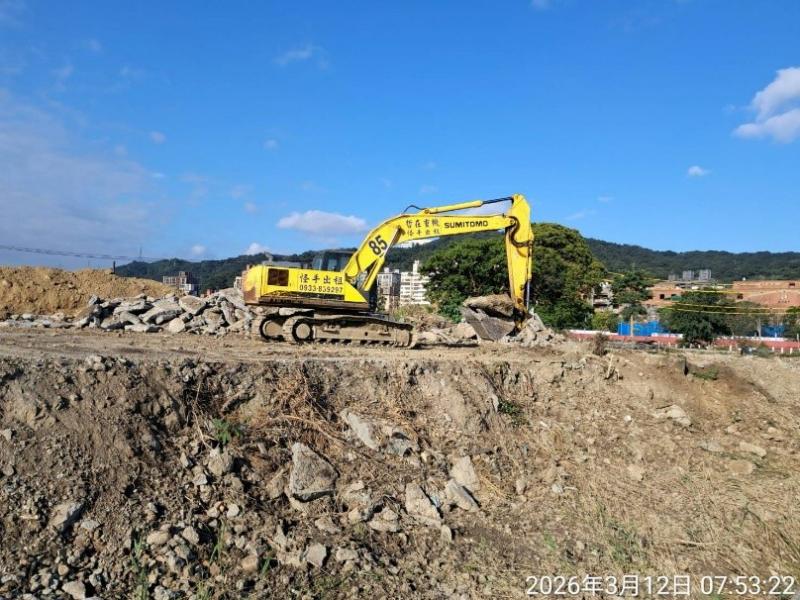

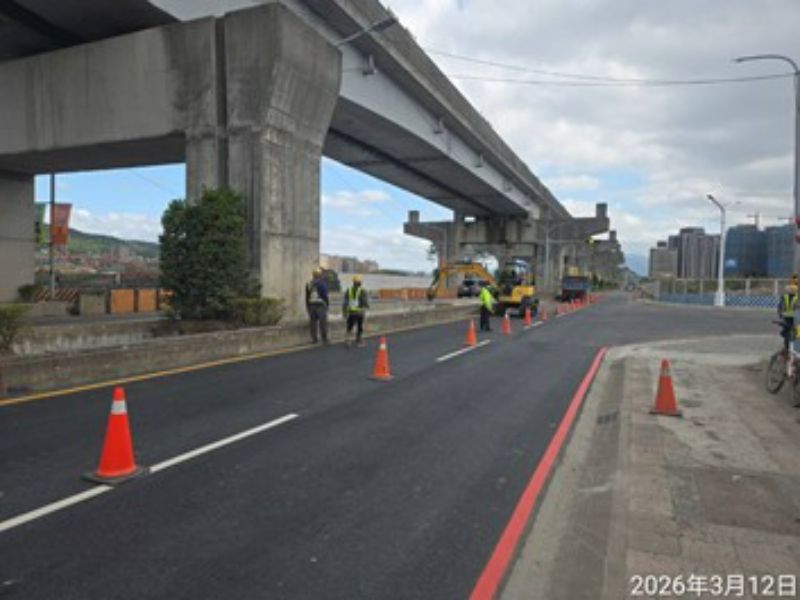

新北大道與4-3-2路口中央分隔島敲除
5-25M地坪敲除、土方整理

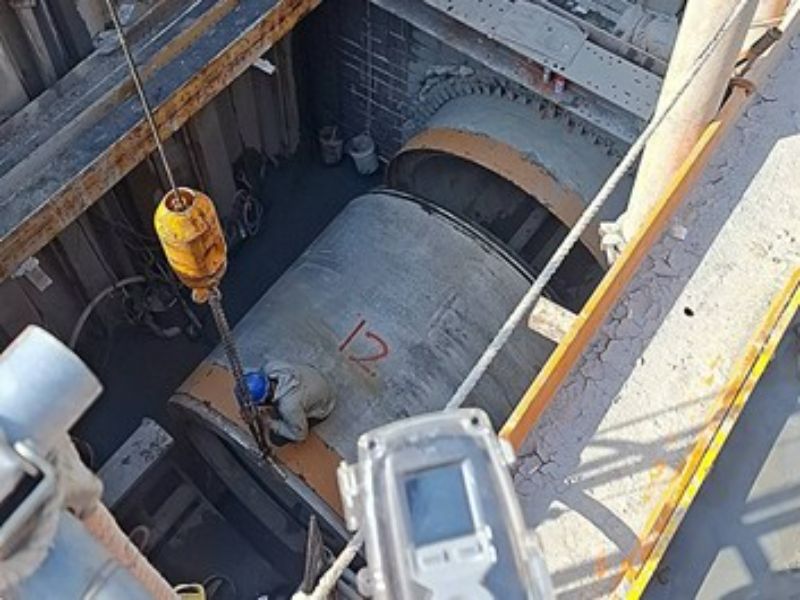

161KV洞道推進井RCP管吊運及推進施作

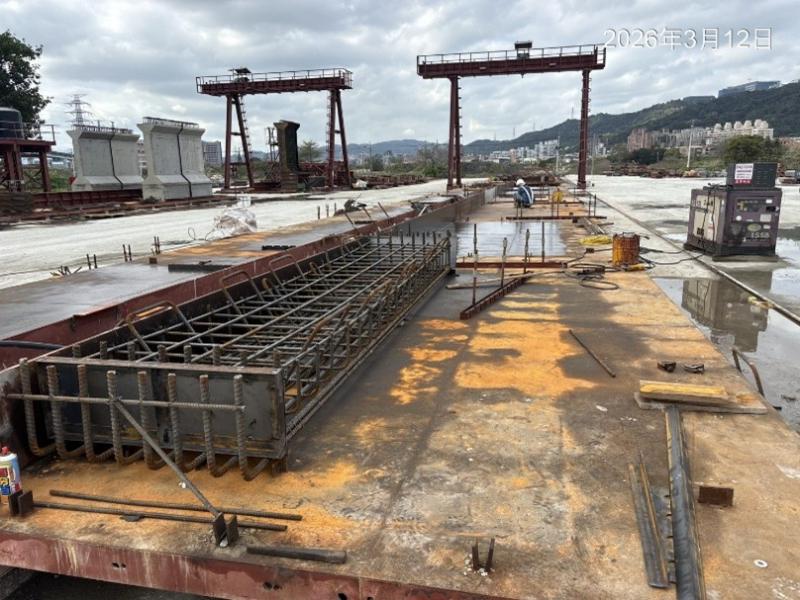

橋梁預鑄場四號橋預鑄節塊鋼筋綁紮、模板組立
