本日天氣 : 上午陰、下午晴
本日施作項目
1. RD6-1-1土方搬運。
2. RD10M-3箱涵細部修整及抽水。
3. RD4-3-2箱涵回填、垃圾清除及夯實,RD10M-10路基回填及夯實。
4. RD8-13路基整理及夯實,RD7-10路基級配夯實。
5. 公兒三公園人行道無障礙坡道施作。
6. 宏安變電站一樓路面及牆面裂縫修補。
7. RD7-1箱涵內垃圾清除。
8. 兒二之一滯洪池抽水。
9. RD15M-5箱涵抽水。
10.RD10M-33箱涵抽水。
11.RD7-1箱涵抽水。
12.九號橋位置抽水。
13.Ba002-1工區GIP管拆除回收。
14.工區灑水。
15.RD6-1-1(U366、U367)側溝中心及(G524、G525)集水井位置、RD10M-3(T5~T6、T7~T8)橫交管位置、RD7-4-3 U340(0K+6~20)溝蓋放樣,RD8-13路基完成面高程檢測,RD10M-4 E02分歧部PC面位置及高程檢測。
橋梁工程

1. 四號橋位置營建混合物清運。
2. 橋梁預鑄場四號橋預鑄節塊鋼筋綁紮、模板組立。
排水工程
1. RD30M-1 Ba001(0K+24.5~40)腹頂版澆置。
2. RD30M-1 Ba001(0K+80~100)底版模板組立,(0K+100~140)箱涵開挖。
3. RD7-2 U454、U457轉彎段側溝底版及牆身模板組立。
4. RD7-3 U397(0K+0~80)側溝蓋版及路緣石鋼筋綁紮、模板組立。
5. RD7-4-3 U340(0K+3~15)側溝蓋版模板組立。
6. RD7-10 U670(0K+45~75.3)、U671(0K+70~99.8)側溝蓋版及路緣石鋼筋綁紮。
7. RD10M-5 U572側溝PC面高程修整。
8. RD10M-6箱涵式側溝牆身模板整理,集水井牆身模板組立。

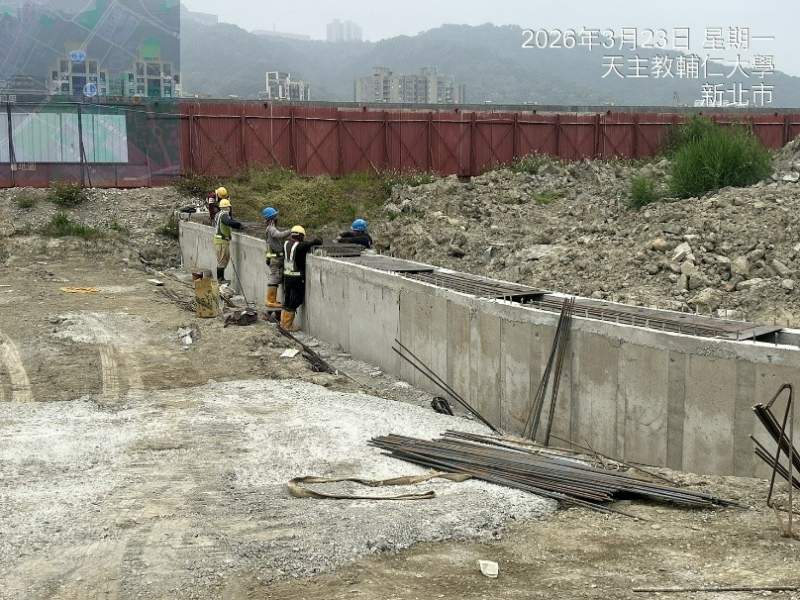

9. RD10M-33 Bb153(0K+381~400)腹頂版模板拆除。
10.兒二之一滯洪池側牆模板組立。
共同管道工程
1. RD12M-1-2(E_12M-1_10~E_12M-1_11)TYPE E及TYPE I開挖、PC澆置。
2. RD7-9-3(E_7-9-3_08~T_7-9-3_08)TYPE H鋼筋綁紮、排管施作,(E_7-9-3_10~T_7-9-3_10)TYPE H開挖及PC澆置。
3. RD6-1-1(T_6-1-1_10~T_6-1-1_11、T_6-1-1_12~T_6-1-1_13)TYPE M橫交管(R側)、(E_6-1-1_11~E_6-1-1_12)TYPE L橫交管(R側)澆置,RD6-1-1(T_6-1-1_12)~新北大道路口TYPE H及TYPE F PC澆置、鋼筋綁紮,RD4-3-2(E_4-3-2_10)~新北大道路口、(E_4-3-2_11)~新北大道路口TYPE E、(T_4-3-2_11)~新北大道路口TYPE H、(T_4-3-2_12)~新北大道路口TYPE H及TYPE J穿線作業。
161KV

1. 161KV洞道(宏安變電站旁)預壘樁繫樑鋼筋綁紮。
2. 161KV洞道推進井RCP管吊運及推進施作,餘方土調運堆置。
3. 161KV洞道推進井貴子坑溪淤泥清除。
7-4-3 U340(0K+3~15)側溝蓋版模板組立
7-10 U671(0K+70~99.8)側溝蓋版及路緣石鋼筋綁紮
四號橋位置營建混合物清運

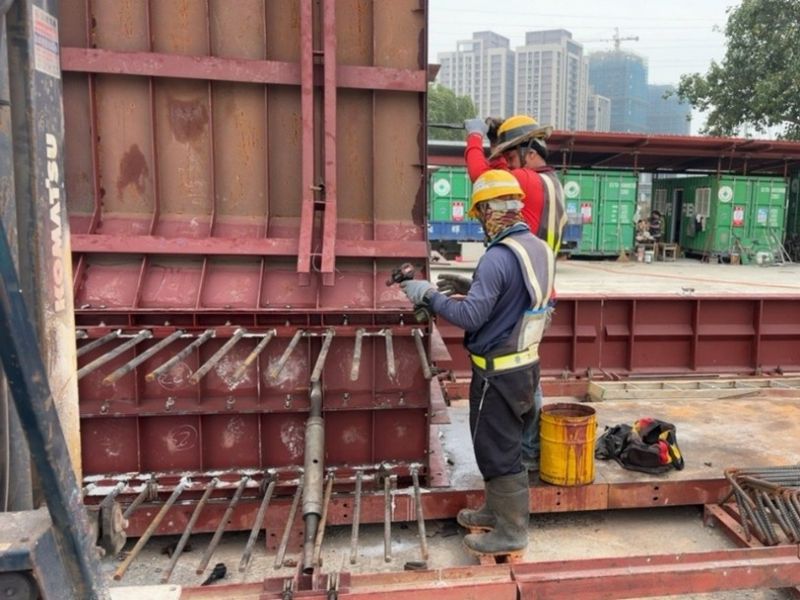

橋梁預鑄場四號橋預鑄節塊施作

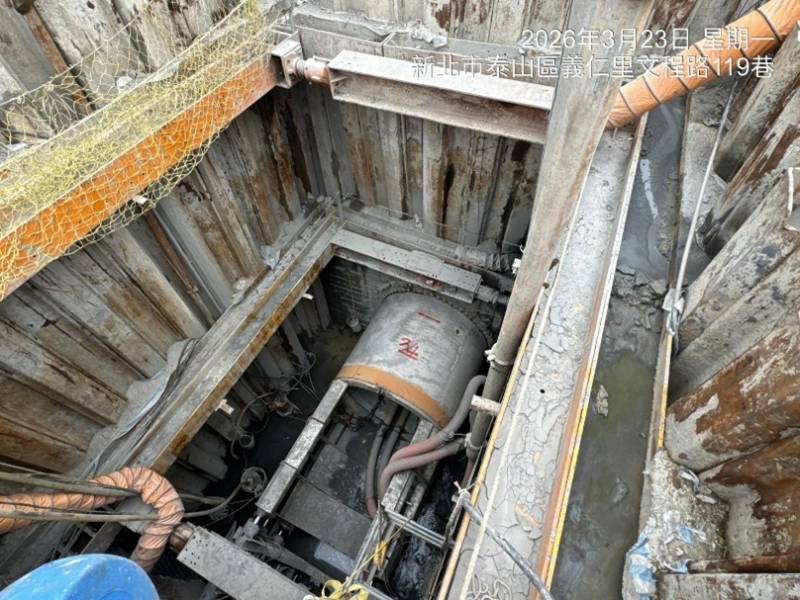

161KV洞道推進井推進施作
宏安變電站一樓路面及牆面裂縫修補
