本日天氣 : 上午晴、下午陰雨
本日施作項目

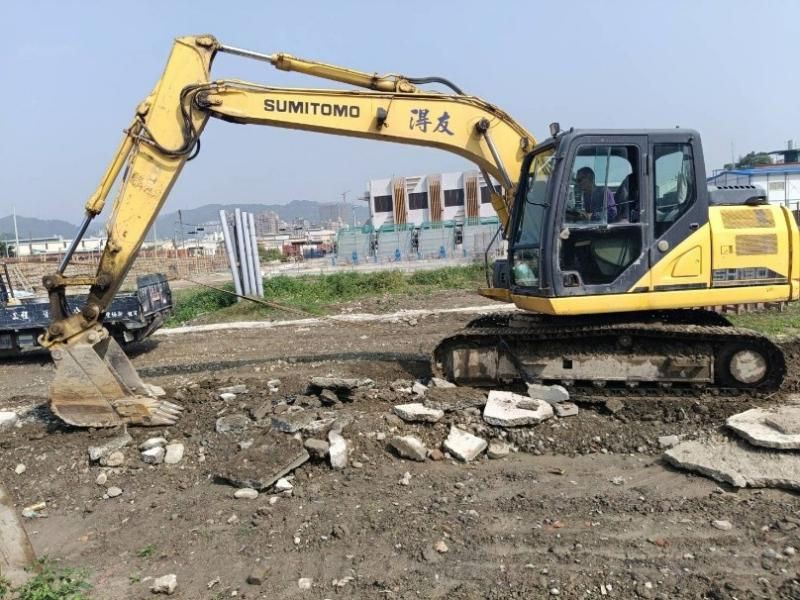

1. RD8-3-1既有箱涵敲除。
2. RD8-3-1施工動線整地。
3. RD6-1-1土方搬運。
4. RD10M-5 U573側溝位置整地。
5. RD10M-3 Bb103~Bb104箱涵開挖。
6. RD8-13(0K+30~130)R側及L側人行道緣石PC澆置。
7. RD7-11安全護欄拆除。
8. 兒二之一滯洪池抽水。
9. RD15M-5箱涵抽水。
10.RD10M-33箱涵抽水。
11.RD10M-3箱涵抽水。
12.住三A56、商一A54工區覆蓋防塵網。
13.工區灑水。
14.RD10-3 Bb104(0K+95~120、0K+168.7)箱涵位置測量,RD10M-3 Bb103(0K+75~95)及Bb105(0K+440~444)箱涵位置、RD10M-4與RD10M-9路口邊界線放樣,RD4-1-2自來水管、RD7-4-3與新北大道路口既有水溝、貴子橋下箱涵尺寸收測。

橋梁工程
1. 四號橋溪底纜線及管道室位置既有鋼筋混凝土結構物敲除、營建混合物清運。
2. 橋梁預鑄場鋼筋加工,四號橋預鑄節塊模板組立及澆置,天車配線作業。

排水工程
1. RD30M-1 Ba001(0K+140~205)PC澆置。

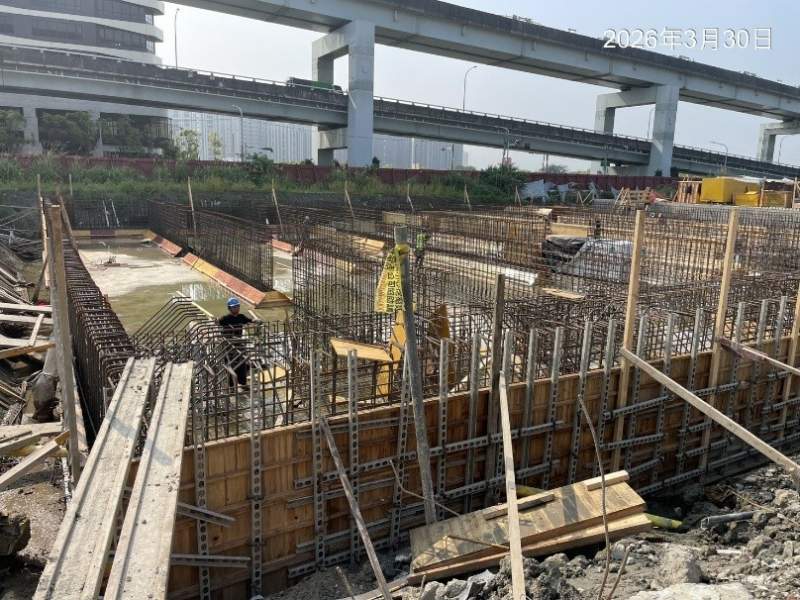

2. RD30M-1 Ba001(0K+40~60)腹頂版、(0K+100~120)底版澆置。
3. RD7-2(G359、G530、G531)集水井底版及牆身、RD7-2 U457(0K+100~111.8)側溝底版及牆身、RD7-2 U454(0K+100~111.6)側溝底版及牆身、RD15M-5 U453(0K+0~15)側溝牆身澆置。
4. RD7-3 U397(0K+40~60)側溝蓋版模板組立。
5. RD7-4-3 U341(0K+12~32)側溝蓋版、U340(0K+3~17.1)側溝蓋版路緣石澆置。
6. RD7-9-2 U666(0K+0~10)側溝底版及牆身模板組立。
7. 兒二之一滯洪池側牆及中牆模板組立。

共同管道工程
1. RD12M-1-2(E_12M-1_10)~RD7-13(E_7-13_12)TYPE E鋼筋綁紮、排管、模板組立及澆置,(E_12M-1_09~E_12M-1_10)TYPE E開挖及PC澆置。
2. RD7-9-3(E_7-9-3_08~T_7-9-3_08)TYPE J排管、模板組立及澆置,(T_7-9-3_06~E_7-9-3_08)TYPE G開挖及PC澆置。
3. RD6-1-1(T_6-1-1_10~E_6-1-1_12)TYPE F澆置,(E_6-1-1_11、T_6-1-1_13)分歧部開挖,(E_6-1-1_10~T_6-1-1_10)TYPE F開挖及PC澆置。

161KV
1. 161KV洞道推進井RCP管推進施作、推進機出坑作業,現場物料整理及吊運作業。

外部廠商進場
1. 四號橋位置台電既有電桿變壓器拆除。

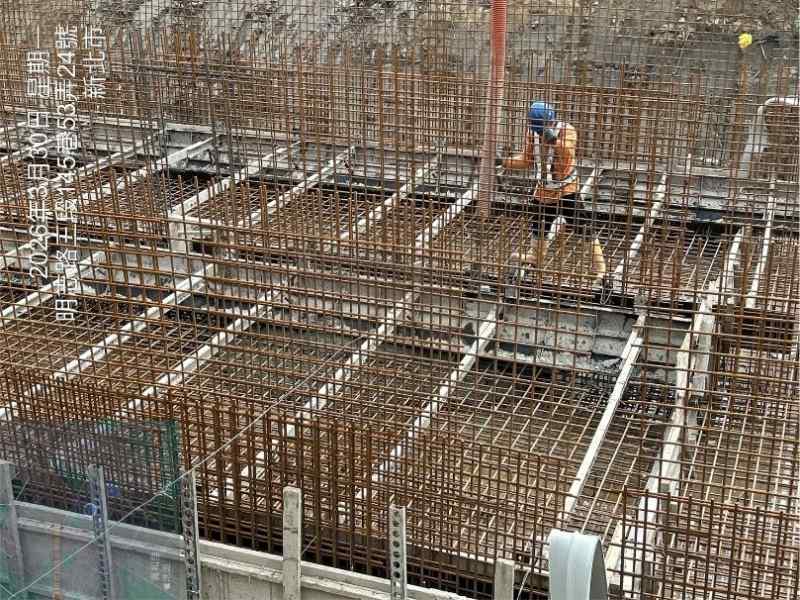

1150330工程現況30M-1 Ba001(0K+100~120)底版澆置
1150330工程現況兒二之一滯洪池側牆及中牆模板組立

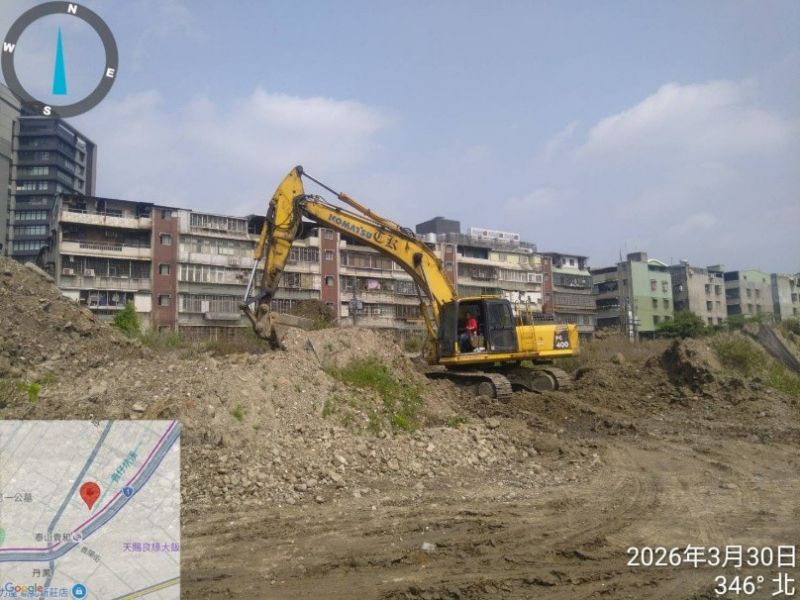

1150330工程現況8-3-1施工動線整地
1150330工程現況10M-5 U573側溝位置整地

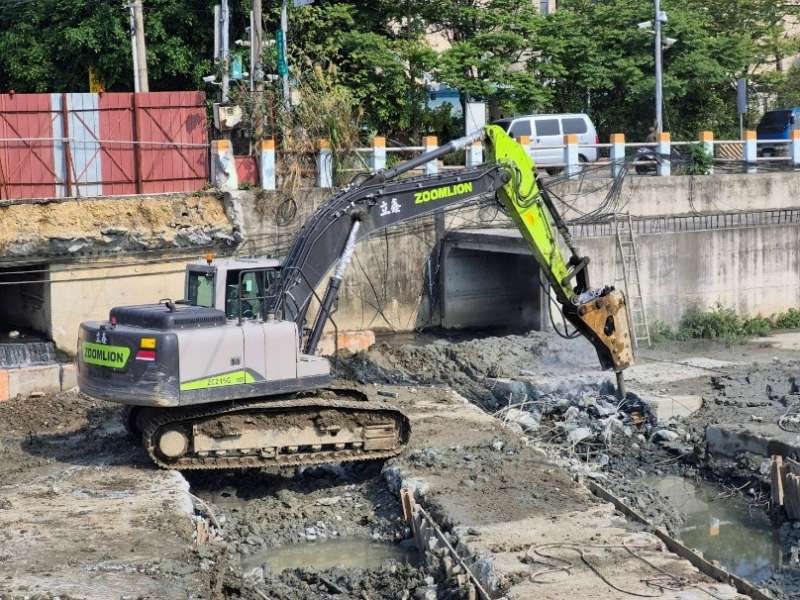

1150330工程現況四號橋溪底纜線及管道室位置既有鋼筋混凝土結構物敲除
1150330工程現況161KV洞道推進井推進機出坑作業
