本日天氣 : 上午雨、下午陰
本日施作項目

1. RD8-3-1既有箱涵敲除。
2. RD8-3-1施工便道施作、土方調運。
3. 第四工區(新北大道側)臨時排水開挖、餘方土調運堆置。
4. RD30M-1 Ba003臨時河道回填及地坪整理。
5. 貴子路改道紐澤西護欄防塵網施作,RD15M-7箱涵抽水。
6. 工區型鋼式護欄及出入口大門吊運回收。
7. 漢口街料場(12號、25號出入口大門)路面及出入車輛輪胎清洗。
8. 台麗街便道路面積水處理。
9. 九號橋位置抽水。
10.協助工務所辦公室座位搬遷。
11.工區灑水。
12.RD10M-25側溝中心放樣。
13.RD30M-1 Ba001鋼線網過磅及物料進場。

橋梁工程
1. 四號橋管道室開挖、餘方土清運。

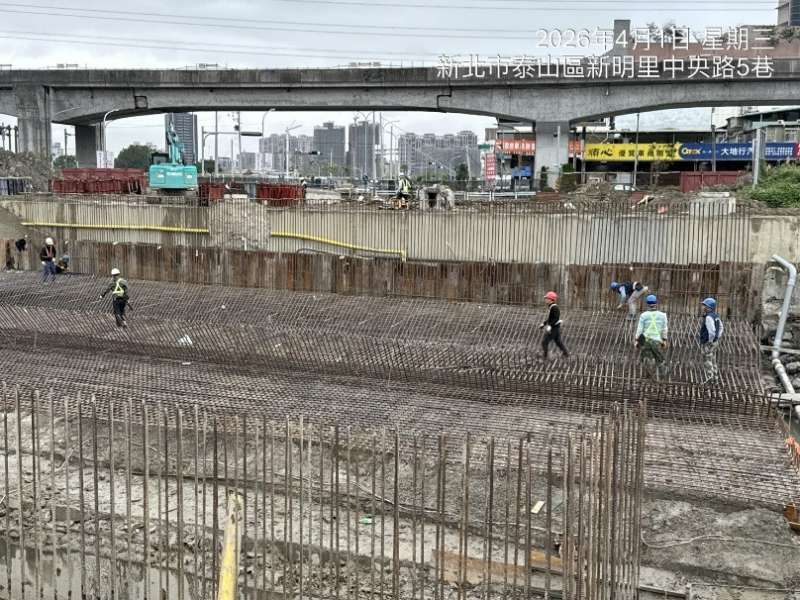

2. 九號橋橋台箱涵底版鋼筋綁紮。
3. 橋梁預鑄場四號橋預鑄節塊鋼筋綁紮、模板組立。

排水工程
1. RD30M-1 Ba001(0K+120~140)底版模板組立及澆置。
2. RD7-1 U581(0K+0~88)、U579(0K+0~75)、U580(0K+0~55)、U578(0K+0~83)側溝PC模板組立及澆置。
3. RD7-2 G530~G531 RCP連接管埋設。
4. RD7-4-3 U341(0K+1~12)側溝底版及牆身模板組立。
5. RD7-9-2 G675集水井牆身模板組立。
6. RD15M-1 U499(0K+0~100)側溝蓋版及路緣石模板組立。
7. 兒二之一滯洪池牆身模板組立,牆身line9(10~11)、line10(8~9)澆置。

共同管道工程
1. RD12M-1-2(E_12M-1_08~E_12M-1_09)TYPE E鋼筋綁紮、排管、模板組立及澆置,(E_12M-1_10)TYPE L橫交管、(E_12M-1_11、E_12M-1_12、E_12M-1_13)TYPE L'橫交管開挖及PC澆置。
2. RD10M-4(E_10M-4_02~E_10M-4_03)TYPE E排管、模板組立。
3. RD7-9-3(T_7-9-3_08~E_7-9-3_10)TYPE I鋼筋綁紮、排管、模板組立及澆置,RD7-9-3(T_7-9-3_03)~RD7-13(E_7-13_15)TYPE G鋼筋綁紮。
4. RD6-1-1(E_6-1-1_10~T_6-1-1_10)TYPE F排管、模板組立,(E_6-1-1_11、T_6-1-1_13)分歧部、(T_6-1-1_10~T_6-1-1_12)TYPE H開挖及PC澆置。
5. RD5-25M(E_5-2_02、E_5-2_04)TYPE L橫交管(南側)開挖及PC澆置。

161KV
1. 161KV洞道推進井物料整理、集中放置。

1150401工程現況兒二之一滯洪池牆身澆置
1150401工程現況九號橋橋台箱涵底版鋼筋綁紮

1150401工程現況8-3-1既有箱涵敲除

1150401工程現況四號橋管道室開挖

1150401工程現況第四工區(新北大道側)臨時排水開挖

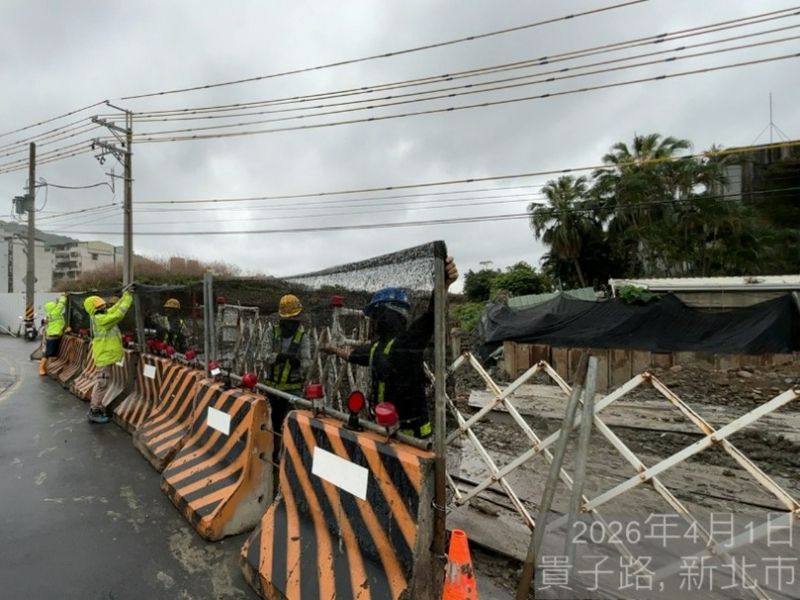

1150401工程現況貴子路改道紐澤西護欄防塵網施作
