本日天氣 : 上午晴、下午陰
本日施作項目

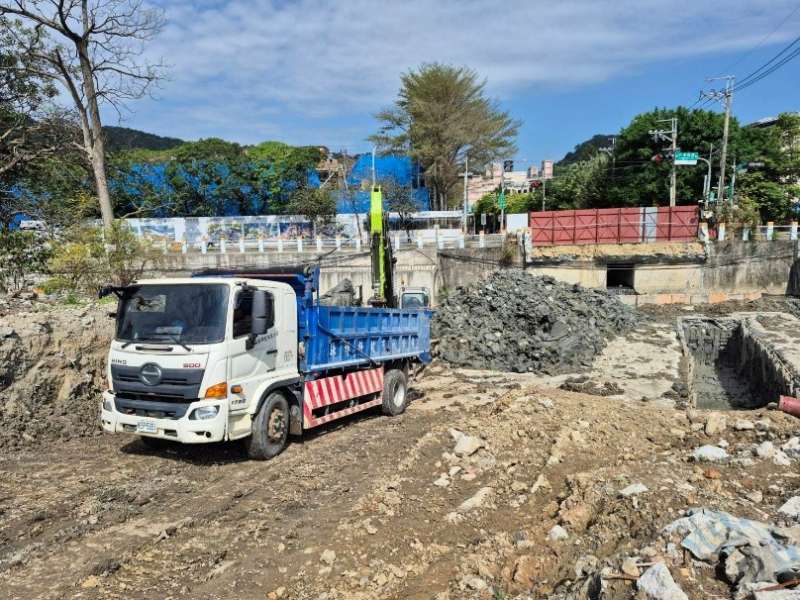

1. RD8-3-1既有箱涵混凝土塊破除及調運。
2. RD8-3-1施工便道夯實。
3.RD10M-33臨時排水開挖、餘方土調運堆置。
4. 貴子路箱涵位置土方調運及地坪整理。
5. RD10M-10 U206、U215側溝位置環境整理。
6. RD4-3-1路基積水處理。
7. RD15M-5臨時排水溝渠雜草清除。

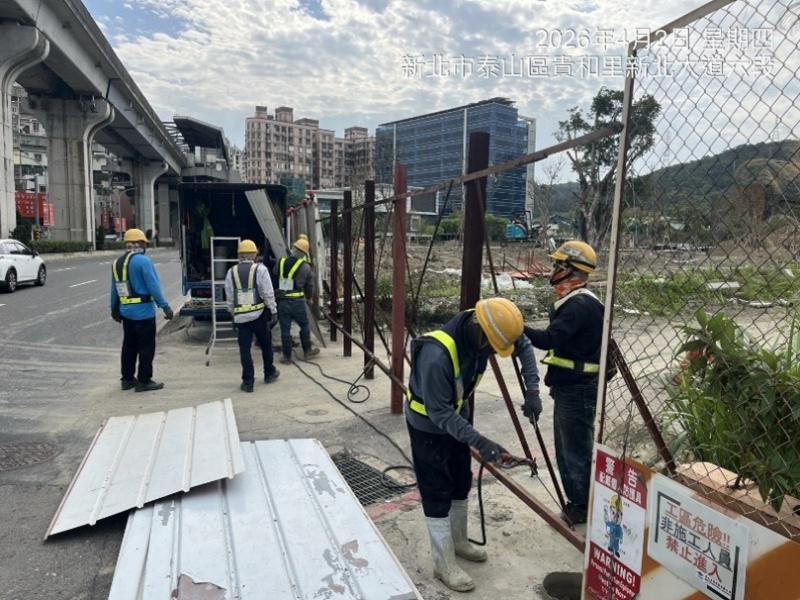

8. RD8-3-1與新北大道口圍籬拆除、出入口大門移設後圍籬缺口封閉,工區出入口大門修繕。
9. RD8-3-1與新北大道口鋼筋切除、出入口環境整理及出入口大門移設、工區內管材分類整理,RD7-4-3側溝環境整理。
10.RD8-3-1壓路機吊運。
11.漢口街料場(25號出入口大門)路面及出入車輛輪胎清洗。
12.漢口街(12號出入口大門)路面及出入車輛輪胎清洗。
13.RD10M-33箱涵抽水。
14.九號橋位置抽水。
15.工區防塵網及安全欄杆施作。
16.工區灑水。
17.RD4-1(T07、T08、E09、E10)分歧部中心及(G431、G425)接箱涵RCP管方向線、RD6-1-1(T11)分歧部中心及高程、貴子路(A1043至A1044)方向線、RD7-2與RD15M-5路口無障礙坡道放樣,RD6-1-1(E11、T13)分歧部PC面位置及高程檢測。
橋梁工程
1. 四號橋管道室餘方土清運。

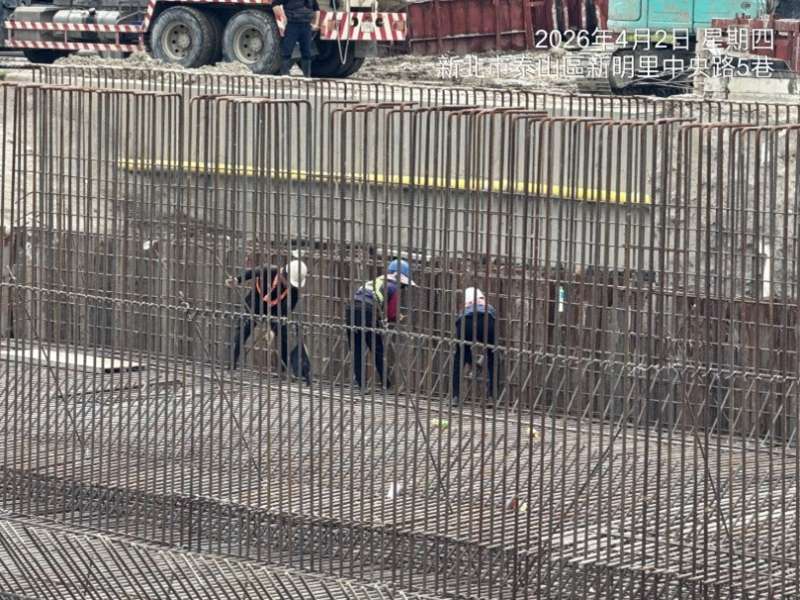

2. 九號橋橋台箱涵底版鋼筋綁紮。
3. 橋梁預鑄場鋼筋加工作業,四號橋預鑄節塊澆置,已完成節塊吊運。
排水工程

1. RD30M-1 Ba001(0K+60~80)腹頂版模板組立。
2. RD7-3 U397(0K+0~20)側溝蓋版、U399(0K+0~39.8)側溝蓋版路緣石模板組立。
3. RD7-4-3 U341(0K+1~12)側溝底版及牆身澆置。
4. RD7-9-2 U672(0K+40~73)側溝蓋版及路緣石模板組立、澆置,G675集水井牆身澆置。
5. RD10M-3 Bb104(0K+148.7~168.7)底版鋼線網綁紮。
6. RD10M-5 U573(0K+20~68.3)側溝底版及牆身鋼筋綁紮。
7. RD10M-65 U470(0K+0~10)側溝底版及牆身澆置。
8. RD15M-1 U499(0K+0~100)側溝蓋版及路緣石澆置,RD15M-1 U498側溝蓋版及路緣石鋼筋綁紮。
9. 兒二之一滯洪池牆身模板組立。
共同管道工程

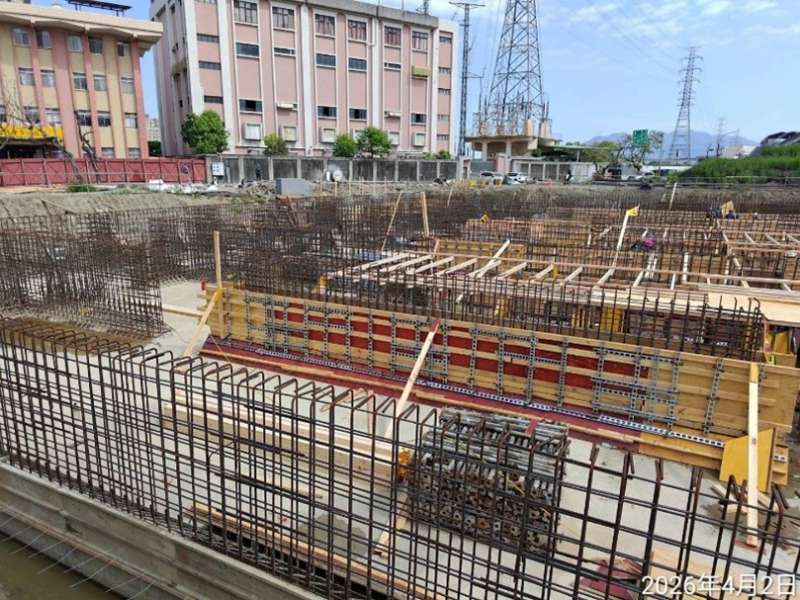

1. RD12M-1-2(E_12M-1_10)TYPE L橫交管、(E_12M-1_11、E_12M-1_12、E_12M-1_13)TYPE L'橫交管鋼筋綁紮、排管、模板組立及澆置。

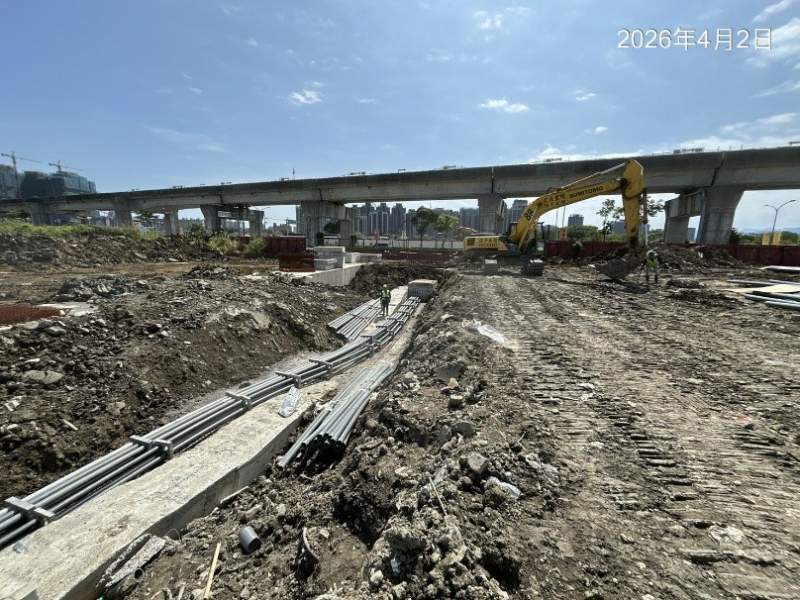

2. RD10M-4(E_10M-4_02~E_10M-4_03)TYPE E澆置,(E_10M-4_02~E_10M-4_03)TYPE I開挖。
3. RD7-9-3(T_7-9-3_03)~RD7-13(E_7-13_15)TYPE J鋼筋綁紮、排管施作。
4. RD7-1共同管道開挖。
5. RD6-1-1(T_6-1-1_10~T_6-1-1_12)TYPE H鋼筋綁紮、排管、模板組立。
6. RD5-25M共同管道開挖。
161KV
1. 161KV洞道推進井機具及物料撤場、路面及出入車輛輪胎清洗。
7-9-2 U672(0K+40~73)側溝蓋版及路緣石澆置
兒二之一滯洪池牆身模板組立
四號橋管道室餘方土清運
九號橋橋台箱涵底版鋼筋綁紮
6-1-1(T_6-1-1_10~T_6-1-1_12)TYPE H排管施作
8-3-1圍籬缺口封閉
