本日天氣 : 上午陰、下午陰
本日施作項目

1. RD7-12至RD15M-7施工動線地坪夯實。
2. 住三A73坵塊既有側溝導水及臨時排水開挖、餘方土調運,RD10M-33鄰房側CLSM澆置回填。
3. RD7-9-2既有結構物敲除、餘方土調運。
4. RD7-15雜草清除。
5. RD7-12箱涵開挖。
6. RD15M-7構造物回填。
7. RD12M-1-2土方回填。
8. RD12M-1-2 Bb133土方回填及夯實。
9. 公兒十三便道施作前垃圾清除及帆布舖設。
10.中正路576巷60號廠房地面至牆面間裂縫修補。
11.RD7-12箱涵淤土清理、混凝土塊敲除及抽水。
12.公兒三雜草清除。
13.貴子路排水溝渠開蓋清淤。
14.中港南路便道路面坑洞修補。
15.漢口街料場(25號出入口大門)路面及出入車輛輪胎清洗。
16.RD7-13箱涵抽水。
17.RD10M-33箱涵抽水。
18.九號橋位置抽水。
19.工區防塵網及安全欄杆施作。
20.工區灑水。
21.RD6-1-1(T11)分歧部四角點及高程、RD12M-1-2 Bb132(0K+195、0K+205~235)箱涵中心及高程、RD10M-33(E05、E06)分歧部中心及(E04)方向線、RD10M-14(G225、G179、G179-1)集水井及(A1165-X2)污水人孔、RD5-25M(E02~T04)坵塊邊界放樣。
22.RD4-1鋼線網物料進場。
23.RD10M-12鋼線網物料過磅及進場。

橋梁工程
1. 四號橋溪底纜線鋼筋綁紮及抽水。
2. 九號橋截流溝開挖、物料整理。
3. 橋梁預鑄場鋼筋加工,預鑄節塊鋼筋綁紮,四號橋及五號橋預鑄節塊澆置。

排水工程
1. RD30M-1 Ba001(0K+80~100)腹頂版、(0K+140~160)底版鋼線網綁紮。
2. RD30M-1 Ba001鋼線網物料調運及PC修整。
3. RD7-1 U581(0K+0~20、0K+40~60)、U580(0K+20~40)側溝底版及牆身模板組立、澆置,U579(0K+0~75)、U578(0K+0~83)側溝底版及牆身鋼線網綁紮。

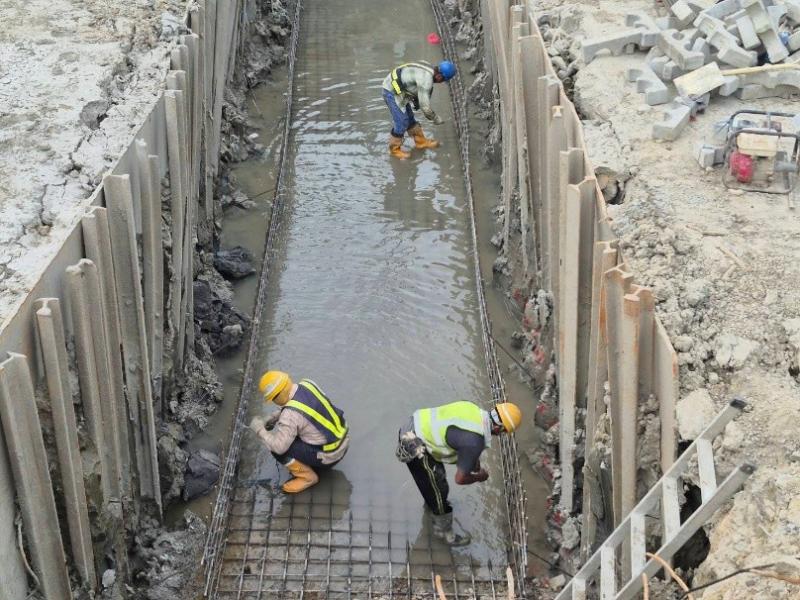

4. RD10M-3 Bb104(0K+148.7~168.7)底版模板組立。
5. 兒二之一滯洪池頂版鋼筋綁紮。
6. 貴子路B10(0K+75~90)開挖及PC澆置。

共同管道工程
1. RD8-3-1(E_8-3-1_02)~RD10M-32(T_10M-32_06)TYPE G鋼筋綁紮、排管、模板組立及澆置。
2. RD6-1-1(E_6-1-1_11)~新北大道TYPE F開挖及PC澆置。
3. RD5-25M(E_5-2_02、E_5-2_04)TYPE L橫交管(南側)排管、模板組立,(T_5-2_02)TYPE M橫交管(南側)開挖及PC澆置。

161KV
1. 161KV洞道(宏安變電站旁)試挖作業。

外部廠商進場
1. RD7-2瓦斯管道開挖。

1150415工程現況10M-3 Bb104(0K+148.7~168.7)底版模板組立

1150415工程現況30M-1 Ba001(0K+140~160)底版鋼線網綁紮

1150415工程現況7-9-2既有結構物敲除

1150415工程現況四號橋溪底纜線鋼筋綁紮

1150415工程現況橋梁預鑄場預鑄節塊鋼筋綁紮
1150415工程現況公兒三雜草清除
