本日天氣 : 上午陰、下午陰
本日施作項目
1. RD7-14地坪夯實。

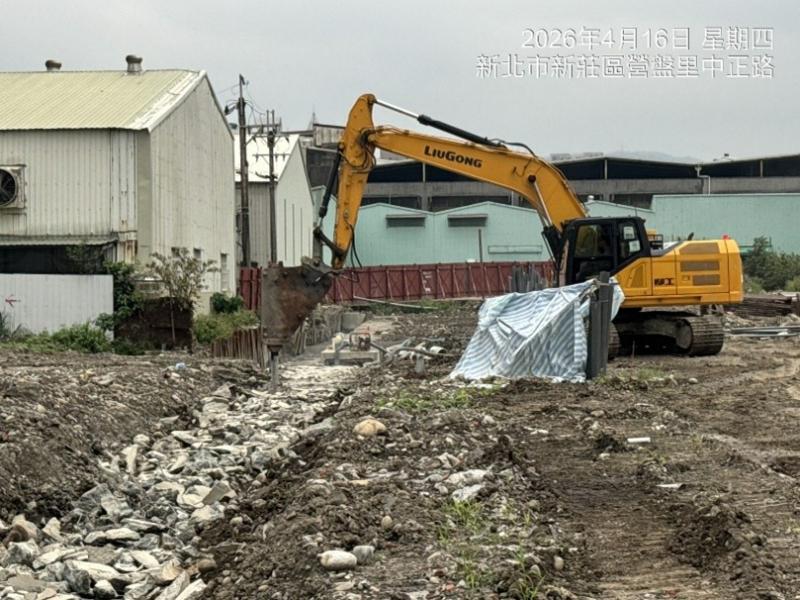

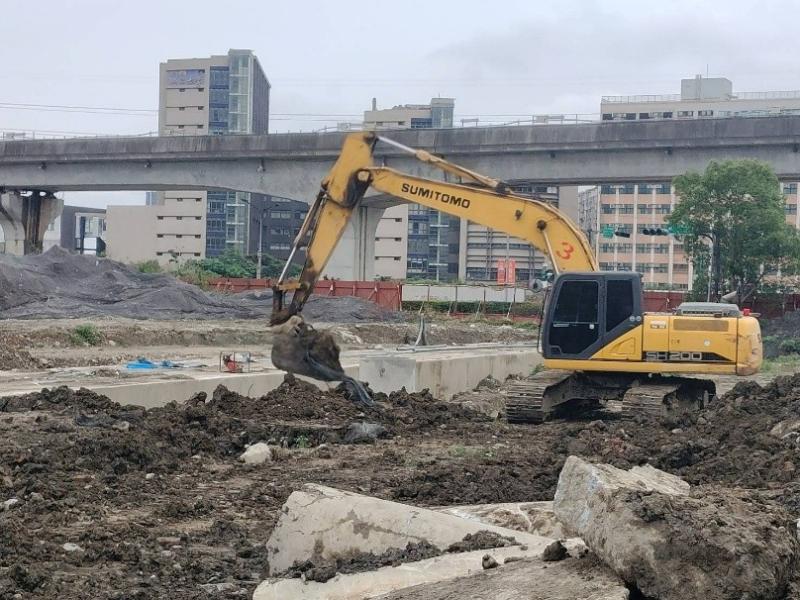

2. RD10M-33 Bb153箱涵沉陷部分敲除。
3. RD7-9-2既有結構物敲除、開挖及餘方土調運。
4. RD7-12既有箱涵敲除、水路改道開挖。
5. 公(兒)十三施工便道施作。
6. RD15M-7構造物回填。
7. RD7-15與RD12M-1-2路口土方回填。
8. RD12M-1-2 Bb133土方回填。
9. RD7-2路燈基礎座安裝及管道開挖。
10.中正路514巷10弄台電低壓纜線搶修。
11.新北大道六段沿線水溝開蓋清淤,RD7-4-3與新北大道口路面裂縫修補,仁義路水利局出入口活動式半阻隔式圍籬吊放封閉。
12.新北大道(漢口街口)人行道地磚修補,中正路576巷60號廠房外地面至牆面間裂縫修補。
13.RD7-12安全護欄拆除。
14.公兒三雜草清除。
15.九號橋休息區吊放。
16.漢口街料場(25號出入口大門)路面及出入車輛輪胎清洗。
17.RD7-9-2(12號出入口大門)路面及出入車輛輪胎清洗。
18.文程路便道水利局出入口大門出入車輛輪胎清洗。
19.宏安變電站旁(28號出入口大門)出入車輛輪胎清洗。
20.RD7-13箱涵抽水。
21.RD10M-33箱涵抽水。
22.RD8-3-1分歧部抽水。
23.工區防塵網及安全欄杆施作。
24.工區灑水。
25.A1181-X1~A1184-X1污水用戶預留管位置及TP高程放樣,RD7-9-2(T07、E09)及RD6-1-1(T11、E11、T13)分歧部四角點、貴子路箱涵(0K+76~85)位置放樣。
26.RD15M-7側溝鋼線網物料過磅及進場。
橋梁工程
1. 四號橋溪底纜線鋼筋綁紮、排管、模板組立及抽水。
2. 住三A28料場九號橋截水溝牆筋加工作業。
3. 九號橋位置抽水及物料整理。

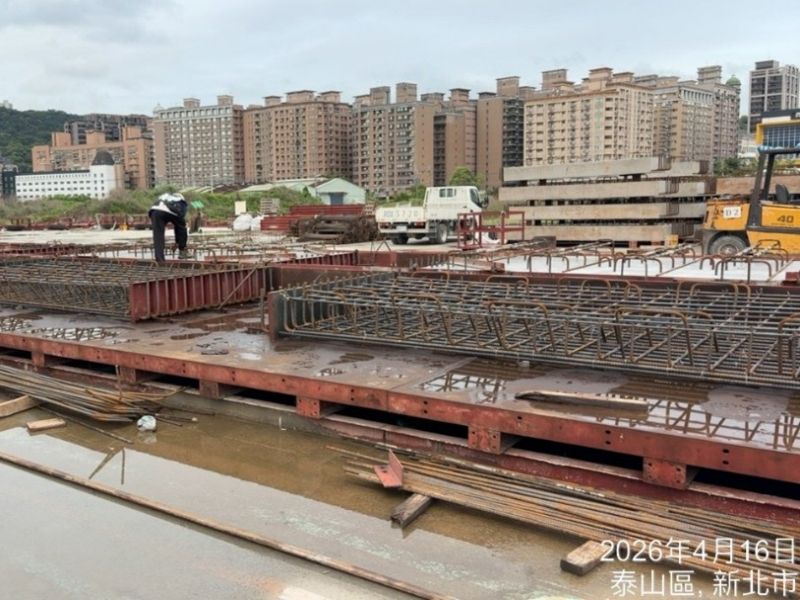

4. 橋梁預鑄場預鑄節塊鋼筋綁紮、模板組立。
排水工程

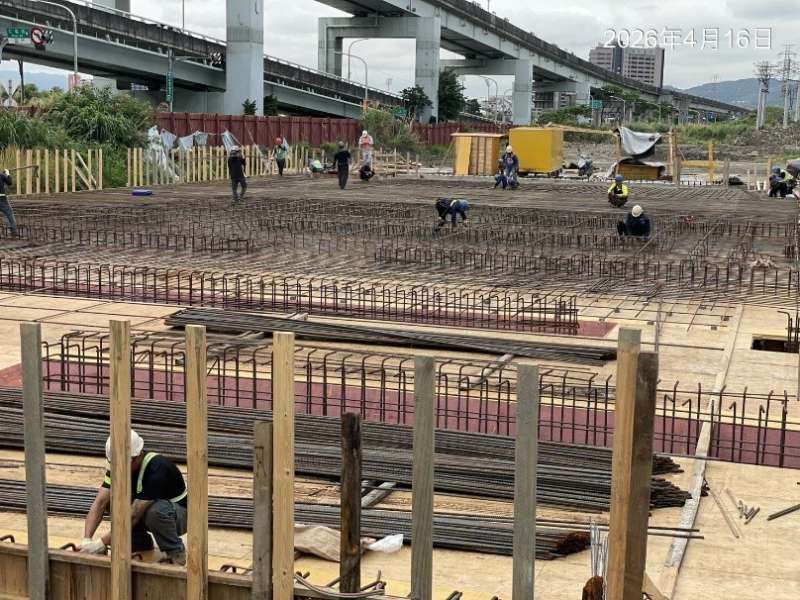

1. RD30M-1 Ba001(0K+80~100)腹頂版、(0K+160~180)底版模板組立。
2. RD7-1 U578(0K+20~60)、U579(0K+10~50)側溝底版及牆身鋼線網綁紮,U578(0K+40~60)、U579(0K+30~50)、U580(0K+0~20)側溝底版及牆身模板組立。
3. RD10M-3 Bb104(0K+148.7~168.7)底版模板組立及澆置。
4. RD10M-10 U206(0K+0~40)側溝底版及牆身鋼線網綁紮。
5. RD15M-5 U479(0K+0~80)、U447(0K+0~81)、U480(0K+80~103)、U481(0K+80~100)側溝PC模板組立及澆置。
6. 兒二之一滯洪池頂版鋼筋綁紮。
共同管道工程
1. RD10M-29(E_10M-29_12)~RD8-2-1(E_8-2-1_02)TYPE E開挖。
2. RD8-3-1(E_8-3-1_01~E_8-3-1_02)TYPE I開挖及PC澆置。
3. RD7-9-2(E_7-9-2_08~T_7-9-2_10)共同管道穿線作業,G673集水井銜接箱涵RCP管PC澆置,(T_7-9-2_07)分歧部PC澆置。
4. RD6-1-1(E_6-1-1_11)~新北大道TYPE F及TYPE H鋼筋綁紮、排管、模板組立,(T_6-1-1_11)分歧部開挖及PC澆置。
5. RD5-25M(E_5-2_02、E_5-2_04)TYPE L橫交管(南側)排管、模板組立,(T_5-2_02)TYPE M橫交管(南側)鋼筋綁紮。
污水工程
1. A1181-X1、A1182-X1、A1183-X1、A1184-X1材料搬運及現地高程放樣,A1181、A1182、A1183、A1183控制點放樣。
10M-10 U206(0K+0~40)側溝底版及牆身鋼線網綁紮
10M-3 Bb104(0K+148.7~168.7)底版模板組立
兒二之一滯洪池頂版鋼筋綁紮
橋梁預鑄場預鑄節塊鋼筋綁紮

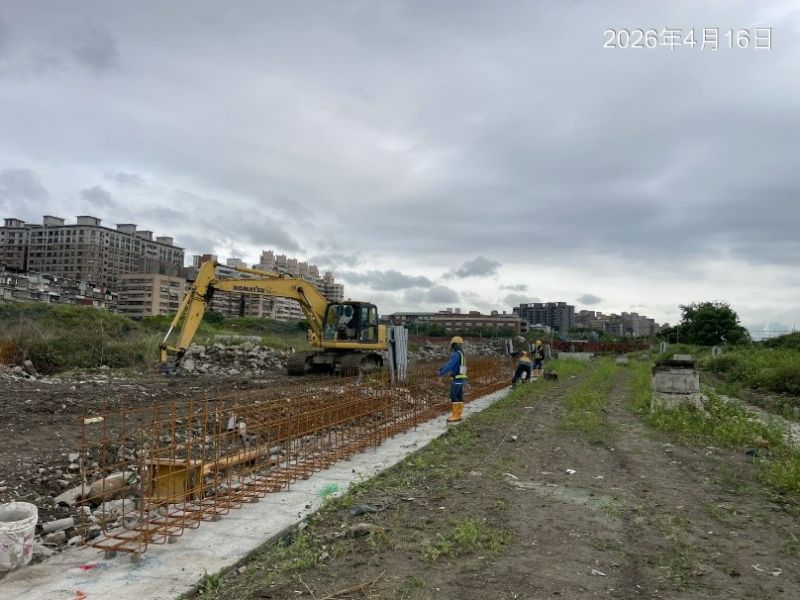

15M-7構造物回填
10M-33 Bb153箱涵沉陷部分敲除
