本日天氣 : 上午晴、下午雨
本日施作項目

1. RD7-1接新北大道台電管線障礙物敲除。
2. RD7-12既有箱涵敲除、混凝土塊破除。
3. RD4-3-2地坪夯實。
4. RD15M-7回填後夯實。
5. RD4-3-2 U354側溝回填。
6. RD7-9-2既有水溝修繕。
7. 貴子路與新北大道口人行道旁雜草清除。
8. RD7-9-2沙包搬運堆置,工區臨時排水溝渠清淤。
9. 第四工區(新北大道側)臨時排水垃圾清除。
10.漢口街料場(25號出入口大門)路面及出入車輛輪胎清洗。
11.RD10M-25抽水。
12.RD7-12箱涵抽水。
13.RD10M-33 Bb103箱涵抽水。
14.RD10M-3分歧部抽水。
15.RD8-3-1分歧部抽水。
16.九號橋管道室位置抽水。
17.工區防塵網及安全欄杆施作。
18.工區灑水。
19.(A1240、A1240-R)污水工作井中心、RD30M-1(T13、T15、E13、E15)分歧部中心、RD10M-65公兒十一滯洪池出流口位置、貴子路U159側溝位置放樣,工區水準控制測量。
20.側溝鋼線網物料進場。

橋梁工程
1. 四號橋臨時河道開挖及澆置。
2. 住三A28料場九號橋鋼筋加工並載運至九號橋現場。
3. 九號橋橋台箱涵牆身鋼筋綁紮。
4. 九號橋底版截水牆模板整理、鋼筋物料吊運。
5. 橋梁預鑄場預鑄節塊鋼筋綁紮、模板組立。

排水工程
1. RD30M-1 Ba001(0K+100~120)腹頂版、(0K+180~195)底版環境整理。
2. RD8-1 Bb1100(0K+380~386.7)腹頂版澆置。
3. RD10M-3 Bb104(0K+108.7~128.7)底版模板組立及澆置,Bb103~Bb104(0K+88.7~108.7)底版鋼線網綁紮。
4. RD10M-6箱涵式側溝底版及牆身鋼筋綁紮。
5. RD10M-10 U206(0K+0~20)側溝底版及牆身模板組立、澆置。
6. RD10M-33 U610(0K+0~20)側溝PC澆置。
7. RD15M-5 U479(0K+40~60)、U447(0K+20~40、0K+60~80)、U481(0K+80~100)側溝底版及牆身模板組立、澆置,RD15M-1 U467(0K+10.8~95)側溝底版及牆身鋼筋綁紮。
8. 兒二之一滯洪池免拆模板安裝及鋼筋調整。

共同管道工程
1. RD10M-4(E_10M-4_02)管道抽水及回填。
2. RD8-3-1(E_8-3-1_03)~RD10M-32 TYPE E開挖及PC澆置。
3. RD7-9-3(T_7-9-3_06~E_7-9-3_08)TYPE H鋼筋綁紮、排管、模板組立及澆置。
4. RD7-12(E_7-12_06、T_7-12_06、E_7-12_08)分歧部開挖及PC澆置。
5. RD7-1(T_7-1_07)~新北大道路口管道開挖。
6. RD6-1-1(T_6-1-1_13)~新北大道路口TYPE J、(E_6-1-1_11~T_6-1-1_13)TYPE H鋼筋綁紮、排管、模板組立,RD6-1-1(T_6-1-1_11~E_6-1-1_11)TYPE F排管、模板組立及澆置。

外部廠商進場
1. 泰山區公所廠商355495、355493、355485路燈拆除。

1150423工程現況8-1 Bb1100(0K+380~386.7)腹頂版澆置

1150423工程現況10M-33 U610(0K+0~20)側溝PC澆置

1150423工程現況四號橋臨時河道開挖

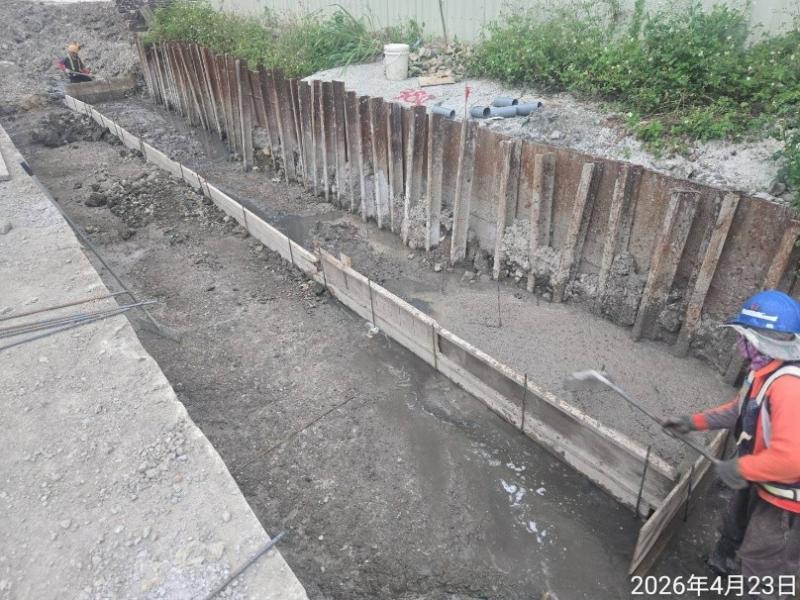

1150423工程現況九號橋橋台箱涵牆身鋼筋綁紮
1150423工程現況4-3-2地坪夯實

1150423工程現況7-1接新北大道台電管線障礙物敲除
