本日天氣 : 上午陰、下午陰
本日施作項目
1. 住三A57坵塊回填、垃圾清除。
2. RD7-9-2既有鋼筋混凝土結構物開挖及敲除。
3. RD7-12既有箱涵敲除、Bc301(0k+30~105)箱涵開挖。
4. RD4-3-2地坪整理。
5. 鋼板樁吊運至RD10M-29。
6. 台麗街(2號、21號出入口大門)路面及出入車輛輪胎清洗。

7. RD7-9-2(12號出入口大門)路面及出入車輛輪胎清洗。
8. 住三A57坵塊抽水。
9. RD7-12箱涵及共同管道抽水。
10.RD8-3-1分歧部抽水。
11.161KV洞道抽水。
12.工區防塵網及安全欄杆施作。
13.工區灑水。
14.RD7-2 U454(0K+110~111.6)側溝中心及高程、RD15M-5(U480、U481、U447)溝蓋放樣。
15.RD4-1鋼線網物料進場。
橋梁工程

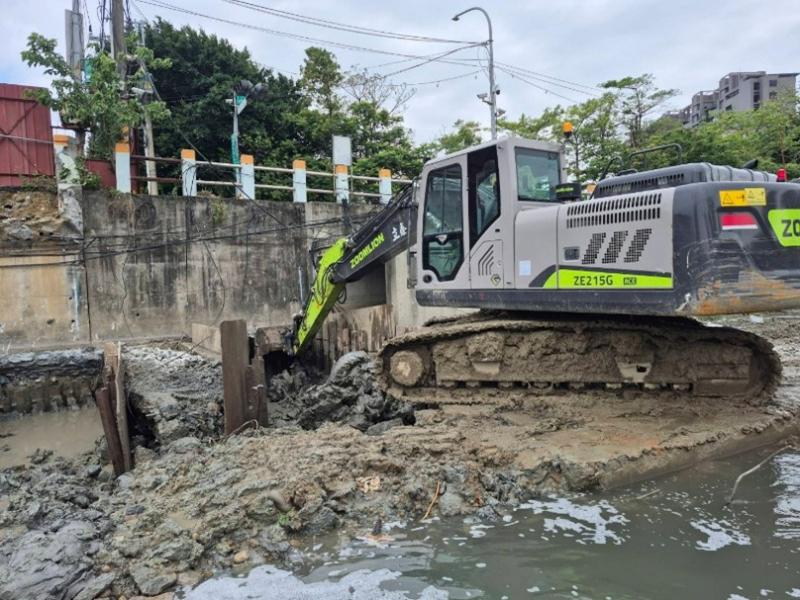

1. 四號橋溪底纜線開挖、餘方土清運。

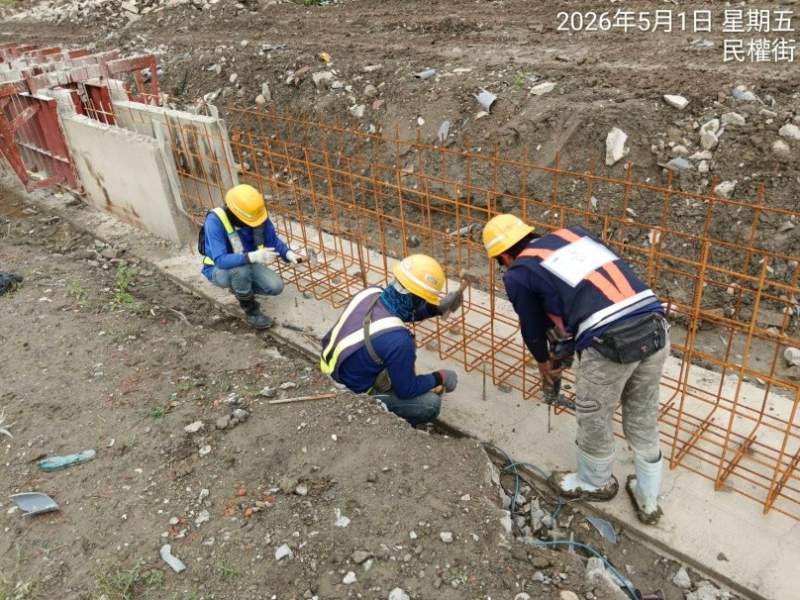

2. 九號橋橋台箱涵底版模板組立、牆身鋼筋綁紮。
3. 九號橋橋台箱涵牆身鋼筋綁紮、施工架搭設,現場模板整理及物料吊運。
排水工程
1. RD30M-1 Ba001(0K+120~140)腹頂版混凝土養護及模板整理。
2. RD10M-6箱涵式側溝底版及牆身鋼筋綁紮。
3. RD10M-10 U215(0K+60~80、0K+120~130)側溝底版及牆身鋼線網綁紮。
4. RD15M-1 U467(0K+0~10)側溝、G412集水井底版及牆身模板組立、澆置。
5. 兒二之一滯洪池導角鋼筋修改。
共同管道工程
1. RD8-3-1(E_8-3-1_02~E_8-3-1_03) TYPE G(第三次)鋼筋綁紮、排管、模板組立及澆置。
2. RD7-12(T_7-12_04~E_7-12_06)TYPE G(第二次)抽水、鋼筋綁紮、排管、模板組立及澆置。
3. RD7-1(T_7-1_07)TYPE J排管、模板組立及澆置,RD7-1(T_7-1_08)~新北大道TYPE G及TYPE H開挖、抽水、PC澆置。
4. RD6-1-1(E_6-1-1_11~T_6-1-1_13)TYPE I排管、模板組立,(E_6-1-1_09~T_6-1-1_11)TYPE H、(T_6-1-1_11~E_6-1-1_11)TYPE I開挖及PC澆置。
10M-10 U215(0K+60~80、0K+120~130)側溝底版及牆身鋼線網綁紮
15M-1 U467(0K+0~10)側溝底版及牆身模板組立
四號橋溪底纜線開挖

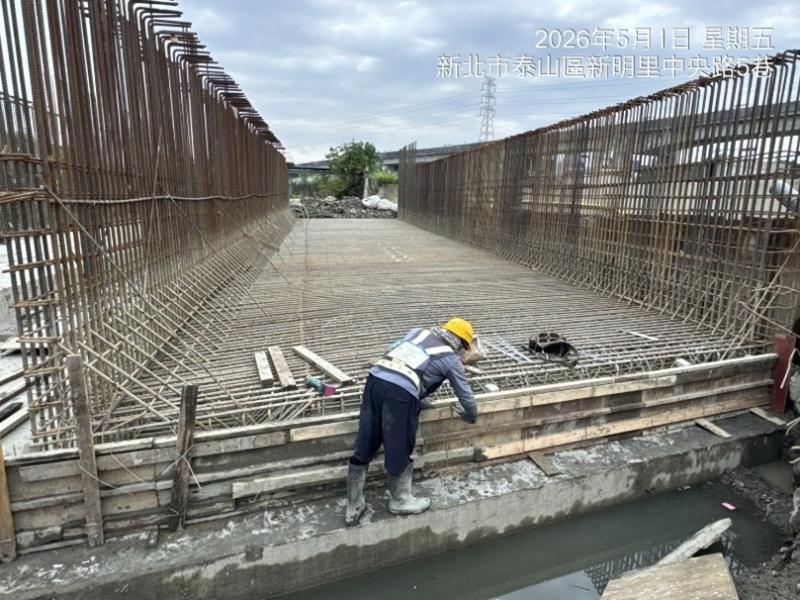

九號橋橋台箱涵底版模板組立

住三A57坵塊回填
7-12既有箱涵敲除
