本日天氣 : 上午雨、下午雨
本日施作項目

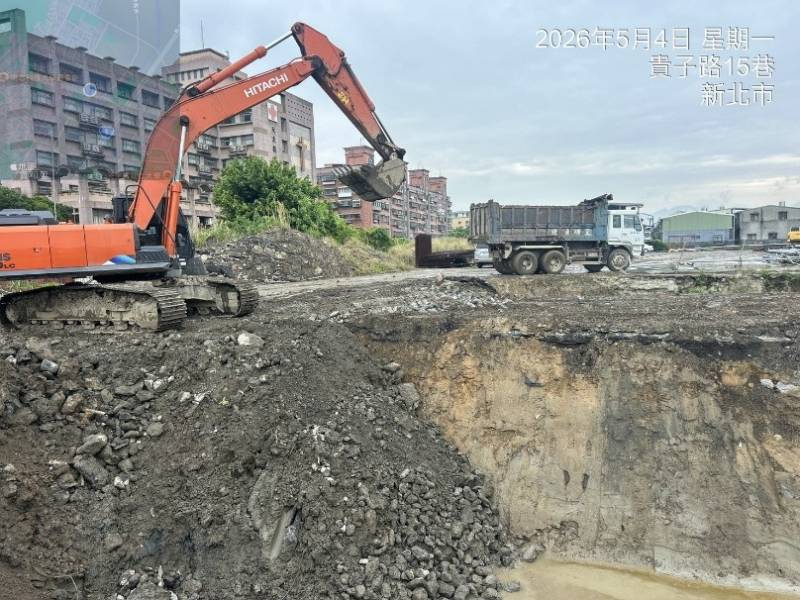

1. RD7-9-2既有鋼筋混凝土結構物敲除。
2. RD7-12 Bc301(0k+30~105)箱涵開挖及細部修整。
3.中港南路便道圍籬修繕及加固。
4. 漢口街25號出入口大門修繕。
5. 新北大道與RD7-4-3路口型鋼式護欄防塵網調整及路面清掃。
6. 漢口街料場(25號出入口大門)路面及出入車輛輪胎清洗。
7. 台麗街(21號出入口大門)路面及出入車輛輪胎清洗。
8. RD7-12箱涵及共同管道抽水。
9. RD7-9-2分歧部及既有側溝抽水。
10.RD8-3-1共同管道抽水。
11.工區防塵網及安全欄杆施作。
12.工區灑水。
13.RD7-12(T1~T2、T3~T4、E1~E2、E3~E4)橫交管、RD15M-1 U467溝蓋、RD4-3-2 U350側溝中心、RD7-4-2 Bc821箱涵中心放樣。
橋梁工程
1. 四號橋溪底纜線澆置。

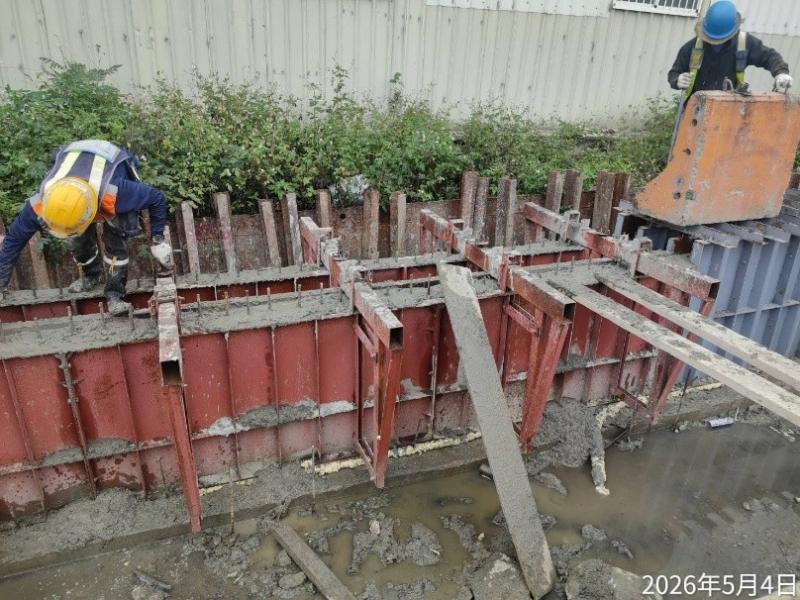

2. 九號橋橋台箱涵底版及子溝模板整理。

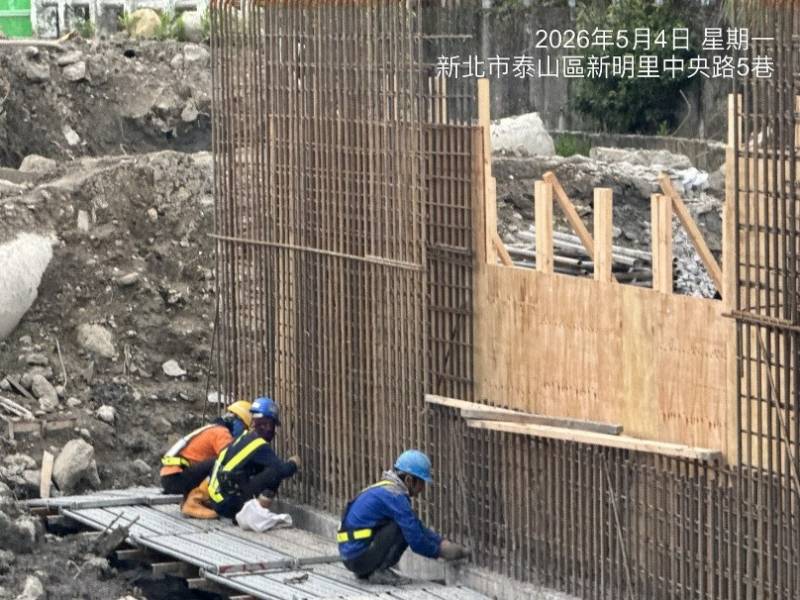

3. 九號橋管道室開挖,現場模板整理及物料吊運,九號橋橋台箱涵牆身鋼筋綁紮。
4. 九號橋三角托架安裝。
5. 橋梁預鑄場預鑄節塊鋼筋綁紮、模板組立、現場整理。
排水工程

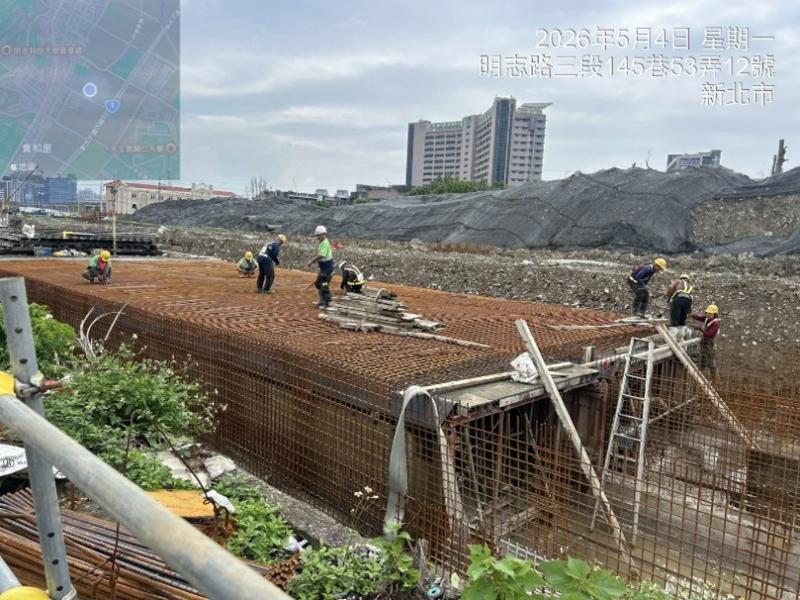

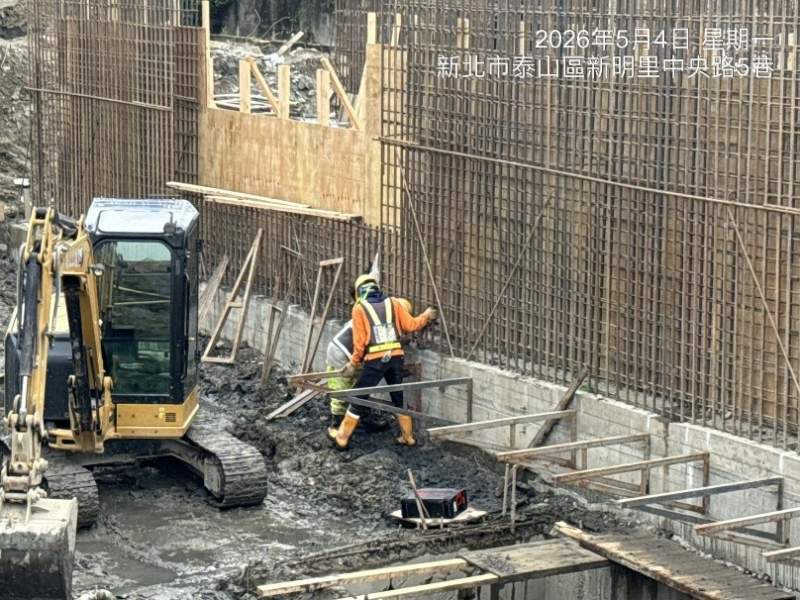

1. RD30M-1 Ba001(0K+140~160)腹頂版鋼線網綁紮。
2. RD7-1(U578、U579、U580)、RD10M-5(U572、U576)側溝蓋版及路緣石模板組立。
3. RD7-9-2 G657 RCP連接管PC澆置。
4. RD10M-6 U463(0K+43~83.7)箱涵式側溝牆身模板組立。
5. RD10M-10 U215(0K+60~80、0K+120~130)側溝底版及牆身模板組立、澆置。
6. RD10M-33 U610(0K+0~20)側溝底版及牆身澆置。
7. RD15M-1 U467側溝蓋版及路緣石免拆模板安裝。
共同管道工程
1. RD10M-29(E_10M-29_12)~RD8-2-1(E_8-2-1_02)TYPE E排管施作。
2. RD8-3-1(E_8-3-1_03)~RD10M-32 TYPE I開挖及PC澆置。
3. RD7-12(E_7-12_01~E_7-12_02、E_7-12_03~E_7-12_04)TYPE L、(T_7-12_03~T_7-12_04)TYPE M、RD7-12(T_7-12_04)~RD30M-1(T_20M-1_16)TYPE F及TYPE H、RD7-12(E_7-12_06)~RD30M-1(T_20M-1_15)TYPE H、RD7-12(T_7-12_06)~RD30M-1(T_20M-1_15)TYPE F開挖及PC澆置。
4. RD7-9-3(T_7-9-3_05~E_7-9-3_05)TYPE H、(T_7-9-3_06~E_7-9-3_08)TYPE J、(E_7-9-3_08~T_7-9-3_06)TYPE I開挖及PC澆置。
5. RD7-1(T_7-1_08)~新北大道TYPE G及TYPE H排管、模板組立及澆置。
6. RD6-1-1(E_6-1-1_09~T_6-1-1_11)TYPE H、(E_6-1-1_11~T_6-1-1_13)TYPE I排管、模板組立及澆置,(T_6-1-1_11~E_6-1-1_11)TYPE I排管、模板組立,RD6-1-1(T_6-1-1_11)~RD10M-13(T_10M-13_17)TYPE D2(前半段)開挖。
161KV
1. 161KV洞道(宏安變電站旁)既有電纜保護作業。
外部廠商進場
1. 161KV自來水檢測。
10M-33 U610(0K+0~20)側溝底版及牆身澆置
30M-1 Ba001(0K+140~160)腹頂版鋼線網綁紮
7-12 Bc301(0k+30~105)箱涵開挖
九號橋橋台箱涵牆身鋼筋綁紮
6-1-1(E_6-1-1_09~T_6-1-1_11)TYPE H排管、模板組立
九號橋三角托架安裝
