本日天氣 : 上午陰、下午陰
本日施作項目

1. RD7-10、RD15M-5回填後夯實。
2. RD8-13 R側人行道紙模鋪設。
3. 兒二之一滯洪池鋼筋混凝土餘料清除。
4. RD10M-33側溝免拆模板物料搬運,新北大道(24號出入口大門前)人行道碎石清掃。
5. RD10M-33既有排水溝渠淤泥清除,RD7-13側溝完成面修飾(缺失改善)。
6. 泰林路人行道積水改善、洩水溝施作。
7. 台麗街便道標線復舊,宏安變電站(28號出入口大門旁)圍籬拆除,貴子路與新北大道口人行道清掃。
8. 宏安變電站旁圍籬材料吊運回收。
9. 漢口街料場(25號出入口大門)路面及出入車輛輪胎清洗。
10.RD7-9-2(12號出入口大門)路面及出入車輛輪胎清洗。
11.RD15M-5箱涵抽水。
12.RD7-9-2(E13)分歧部抽水。
13.RD10M-33 Bb153箱涵抽水。
14.RD10M-3箱涵抽水。
15.RD8-13 Bb203箱涵抽水。
16.161KV洞道抽水。
17.工區防塵網及安全欄杆施作。
18.工區灑水。
19.RD7-9-2 Bb205(0K+410~430)及Bb105(0K+452.1~455)箱涵邊、RD8-3-1北側坵塊邊界、RD10M-33 U610(0K+0.1~15)溝蓋放樣。

橋梁工程
1. 四號橋位置地坪整理。
2. 九號橋橋台箱涵牆身模板組立。
3. 九號橋橋台箱涵模板整理及物料吊運。
4. 九號橋三角托架安裝。
5. 九號橋箱涵銜接位置鋼筋綁紮。
6. 橋梁預鑄場預鑄節塊鋼筋綁紮、模板組立及澆置。

排水工程
1. RD30M-1 Ba001(0K+160~180)腹頂版模板組立。
2. RD7-14 U235(0K+40~60)側溝底版及牆身模板組立、澆置,(0K+60~80)側溝底版及牆身鋼線網綁紮。
3. RD10M-6 U463(0K+23~43)箱涵式側溝底版澆置。
4. RD10M-33 U610(0K+0~20)側溝蓋版及路緣石免拆模板安裝、鋼筋綁紮。
5. RD15M-1 U475(0K+55~65)側溝、G413集水井底版及牆身澆置。
6. 兒二之一滯洪池腹頂版模板組立。
7. 貴子路B10(0K+80~90)底版模板整理。

共同管道工程
1. RD8-3-1(E_8-3-1_03)~新北大道TYPE E抽水及開挖。
2. RD7-12(E_7-12_06~E_7-12_08)TYPE G鋼筋綁紮、排管、模板組立,RD30M-1(T_20M-1_11、T_20M-1_13、E_20M-1_11、E_20M-1_13、E_20M-1_15)分歧部接地系統施作。
3. RD7-12(E_7-12_01~E_7-12_02、E_7-12_03~E_7-12_04)TYPE L、(T_7-12_03~T_7-12_04)TYPE M、RD7-12(T_7-12_04)~RD30M-1(T_20M-1_16)TYPE B(第一次)排管、模板組立。
4. RD7-9-3現場整理、警示帶鋪設。
5. RD7-9-3(E_7-9-3_06)~RD7-13(T_7-13_14)TYPE G鋼筋綁紮、排管、模板組立。
6. RD7-1共同管道通管作業。

污水工程
1. A1240、A1240-R污水工作井開挖及大底澆置。

外部廠商進場
1. 貴子路中華電信進場施作。

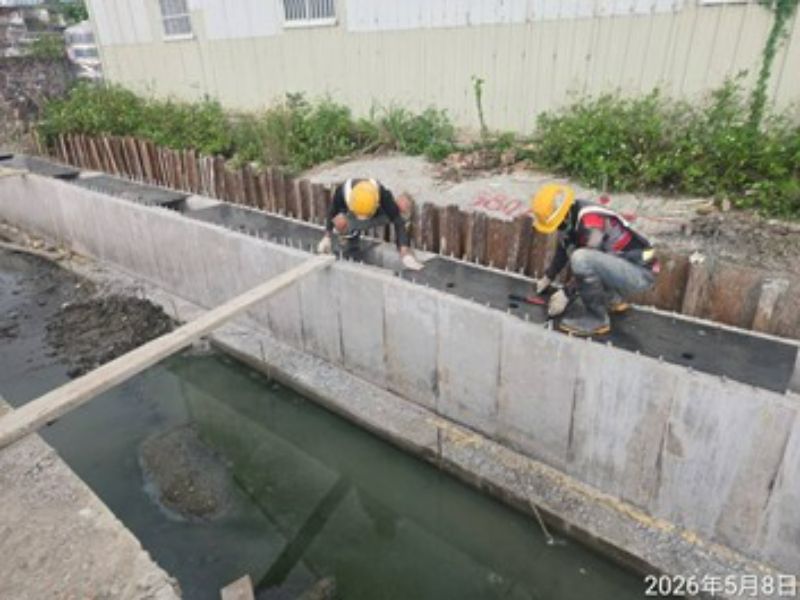

1150508工程現況10M-33 U610(0K+0~20)側溝蓋版及路緣石免拆模板安裝

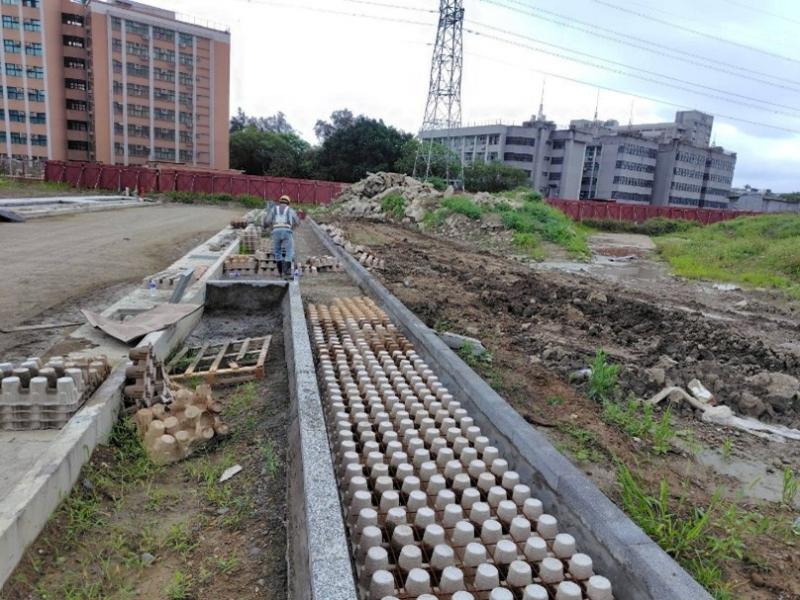

1150508工程現況8-13 R側人行道紙模鋪設

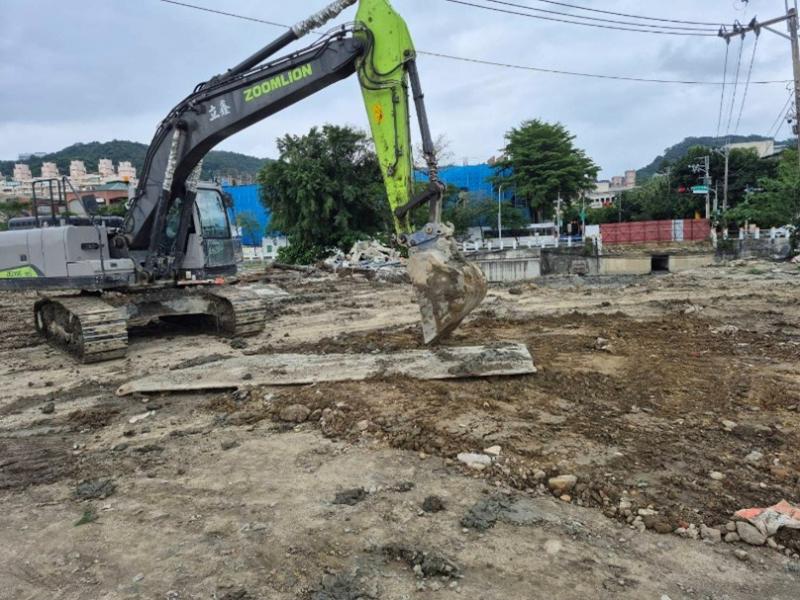

1150508工程現況四號橋位置地坪整理

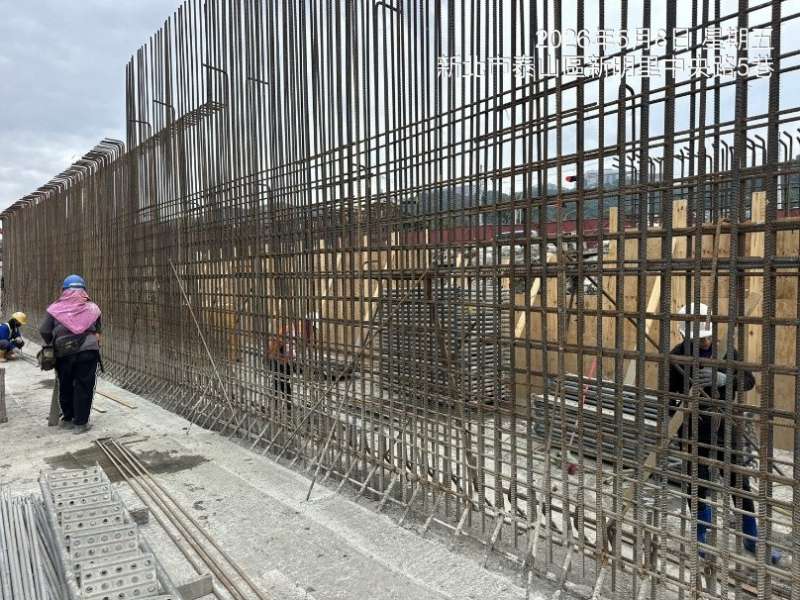

1150508工程現況九號橋橋台箱涵牆身模板組立
1150508工程現況7-9-3(E_7-9-3_06)~7-13(T_7-13_14)TYPE G排管施作

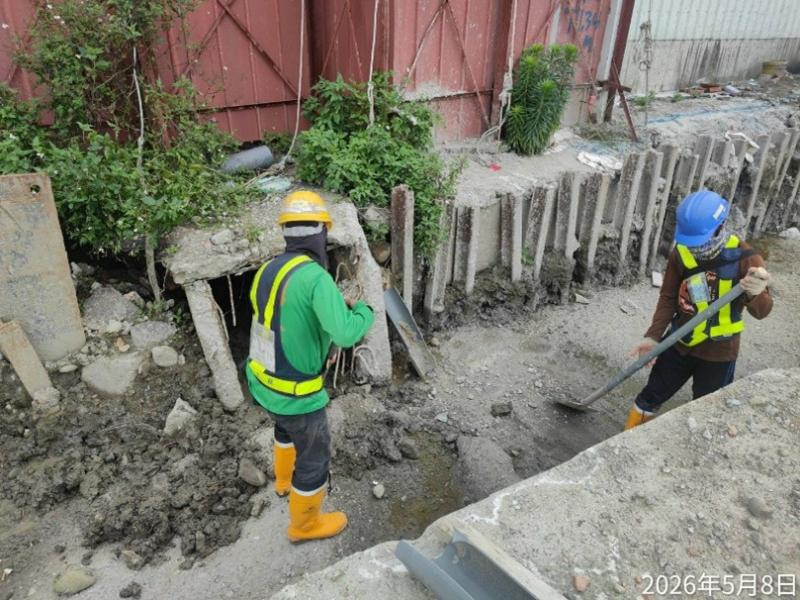

1150508工程現況10M-33既有排水溝渠淤泥清除
