本日天氣 : 上午陰、下午陰
本日施作項目

1. RD7-9-2既有鋼筋混凝土結構物敲除。
2. RD7-4-2施工便道施作。
3. RD15M-7構造物回填後夯實。
4. RD8-13(0K+30~118)R側人行道澆置。
5. 中央路五巷便道號誌線路銜接。
6. 貴子路69號人行道改善作業,中央路五巷便道圍籬加固。
7. 貴子路69號人行道紐澤西護欄吊放,五號橋紐澤西護欄吊運。
8. 漢口街料場(25號出入口大門)路面及出入車輛輪胎清洗。
9. RD7-9-2(12號出入口大門)路面及出入車輛輪胎清洗。
10.RD7-4-3箱涵抽水。
11.RD7-12箱涵及共同管道抽水。
12.RD8-3-1共同管道抽水。
13.工區防塵網及安全欄杆施作。
14.工區灑水。
15.RD7-9-2 U681側溝中心、產專A3坵塊設計高程、RD7-2與新北大道轉彎段側溝中心及坵塊邊界、RD7-12 Bc301箱涵中心放樣。

橋梁工程
1. 四號橋紐澤西護欄搬運至五號橋,五號橋位置土方整理。
2. 九號橋橋台箱涵牆身模板組立。
3. 九號橋管道室開挖、模板整理及物料吊運、流動廁所位置整地。
4. 九號橋三角托架安裝。
5. 九號橋箱涵銜接位置鋼筋綁紮。
6. 橋梁預鑄場預鑄節塊鋼筋綁紮、模板組立。

排水工程
1. RD30M-1 Ba001(0K+160~180)腹頂版模板組立。
2. RD7-9-2 U681(0K+0~70)側溝PC模板組立及澆置。
3. RD7-14 U235(0K+40~60)側溝底版及牆身模板整理,(0K+20~40)側溝底版及牆身模板組立。
4. RD8-1 U582、U583側溝底版及牆身鋼線網綁紮。
5. RD10M-6 U463(0K+43~83.7)箱涵式側溝牆身模板組立及澆置。
6. RD15M-5 U479、U481側溝蓋版及路緣石模板組立。
7. 兒二之一滯洪池牆身模板組立,鋼筋物料吊運。
8. 公(兒)十一滯洪池底版鋼筋綁紮。
9. 貴子路B10(0K+80~90)腹頂版模板組立。

共同管道工程
1. RD30M-1(T_20M-1_13~E_20M-1_15)TYPE F、TYPE B及TYPE H開挖。
2. RD12M-1-1(E_12-1_02)分歧部開挖及PC澆置。
3. RD8-3-1(E_8-3-1_03)~新北大道TYPE E、RD8-3-1(E_8-3-1_03)TYPE L及TYPE L'鋼筋綁紮、排管、模板組立及澆置,土方搬運。
4. RD7-12轉RD30M-1鋼板樁打設。
5. RD7-9-3(E_7-9-3_06)~RD7-13(T_7-13_14)TYPE G排管、模板組立及澆置。
6. RD6-1-1共同管道已完成位置模板拆除,(E_6-1-1_11~T_6-1-1_13)TYPE J鋼筋綁紮、排管、模板組立及澆置,(E_6-1-1_09~T_6-1-1_11、T_6-1-1_11~E_6-1-1_11)TYPE J開挖、PC澆置、鋼筋綁紮。

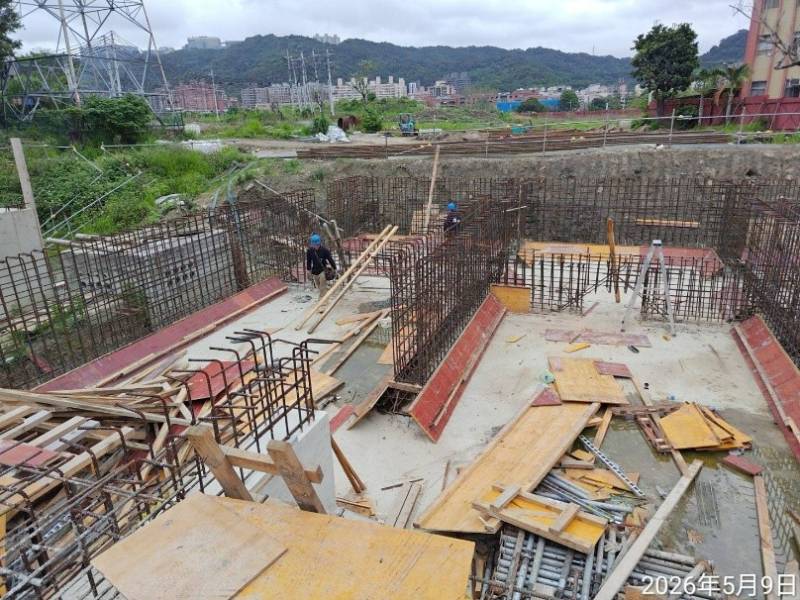

1150509工程現況30M-1 Ba001(0K+160~180)腹頂版模板組立
1150509工程現況7-9-2 U681(0K+0~70)側溝PC澆置
1150509工程現況兒二之一滯洪池牆身模板組立
1150509工程現況九號橋橋台箱涵牆身模板組立

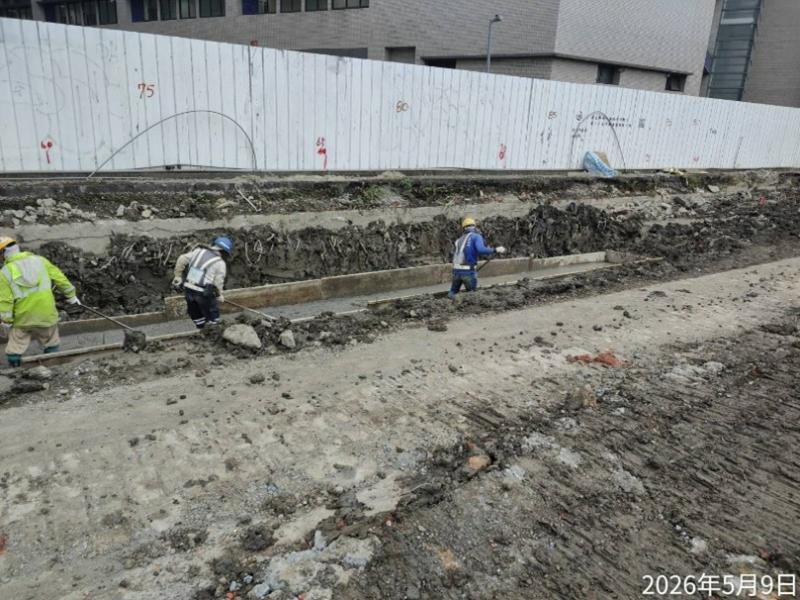

1150509工程現況7-9-2既有鋼筋混凝土結構物敲除

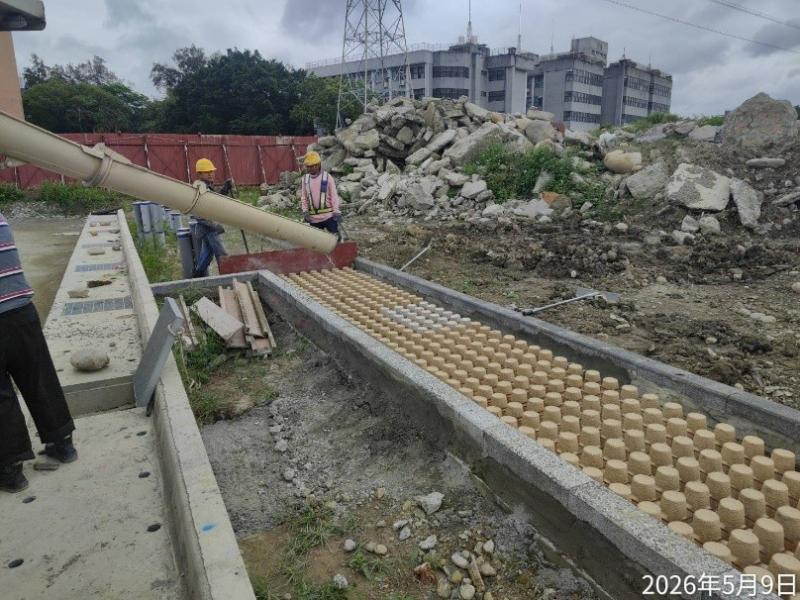

1150509工程現況8-13(0K+30~118)R側人行道澆置
