本日施作項目

1. RD10M-29鋼板樁分料及施工動線整地。
2. RD8-13(0K+30~118)R側人行道紙模開孔、細碎石及不織布鋪設。
3. A5泰山站草坪紅火蟻防治作業。
4. 新北大道與貴子路口碎石清掃。
5. 文程路流動廁所吊運至九號橋。
6. 漢口街料場(25號出入口大門)路面及出入車輛輪胎清洗。
7. RD7-9-2(12號出入口大門)路面及出入車輛輪胎清洗。
8. 新生路(水利局出入口大門)路面及出入車輛輪胎清洗。
9. Bb413箱涵抽水。
10.RD7-4-3箱涵抽水。
11.RD7-12箱涵施工架搭設及抽水。
12.RD7-9-2(E13)分歧部抽水。
13.RD8-3-1共同管道抽水。
14.工區防塵網及安全欄杆施作。
15.工區灑水。
16.RD8-3-1(E03~F1)電力基礎台位置放樣,161KV到達井高程收測,RD7-9-2 U681(0K+10~70)側溝、RD12M-1-1(E02)分歧部PC面位置及高程檢測。

橋梁工程
1. 五號橋位置破堤作業。
2. 九號橋橋台箱涵牆身模板組立、水平支撐固定及澆置。
3. 九號橋施工架搭設、模板水平支撐固定及物料吊運。
4. 橋梁預鑄場鋼筋加工、環境整理,預鑄節塊澆置。

排水工程
1. RD30M-1 Ba001(0K+160~180)腹頂版、(0K+195~205)底版鋼線網綁紮。
2. RD4-3-2 U350、U351側溝PC模板組立。
3. RD7-9-2 U681(0K+0~70)側溝底版及牆身鋼筋綁紮。
4. RD7-12 Bc301(0K+30~104.5)PC高程放樣及模板組立。
5. RD7-12箱涵銜接位置植筋作業。
6. RD7-14 U235(0K+20~40)側溝底版及牆身模板組立、澆置。
7. RD8-1 U582(0K+0~70)、U583(0K+0~77)側溝底版及牆身模板組立。
8. RD10M-3 Bb104(0K+148.7~168.7)腹頂板模板組立。
9. RD10M-6 U463(0K+43~83.7)箱涵式側溝牆身模板整理,U463、U464箱涵式側溝底版及牆身鋼筋綁紮、模板組立。
10.RD15M-5 U479(0K+0~80)、U481(0K+80~100)側溝蓋版及路緣石澆置。
11.兒二之一滯洪池牆身模板組立。
12.公(兒)十一滯洪池進流箱涵(0K+0~4)底版澆置。
13.貴子路B10(0K+80~90)腹頂版模板組立。

共同管道工程
1. RD30M-1(E_20M-1_13~E_20M-1_15)TYPE F、TYPE H及TYPE B開挖、PC澆置。
2. RD12M-1-1(E_12-1_02)分歧部接地系統施作及吊放,(E_12M-1_01~E_12M-1_02)TYPE E開挖及PC澆置。
3. RD8-3-1(E_8-3-1_03)~新北大道TYPE I開挖及PC澆置,RD8-3-1(E_8-3-1_03)~新北大道TYPE t及TYPE F1開挖。
4. RD7-12(E_7-12_06~E_7-12_08)TYPE G排管、模板組立。
5. RD7-9-2(E_7-9-2_13)分歧部位置修整及分歧部吊放。
6. RD6-1-1(E_6-1-1_09~T_6-1-1_11、T_6-1-1_11~E_6-1-1_11)TYPE J排管、模板組立及澆置。

161KV
1. 161KV洞道(宏安變電站旁)既有鋼筋混凝土結構物敲除。

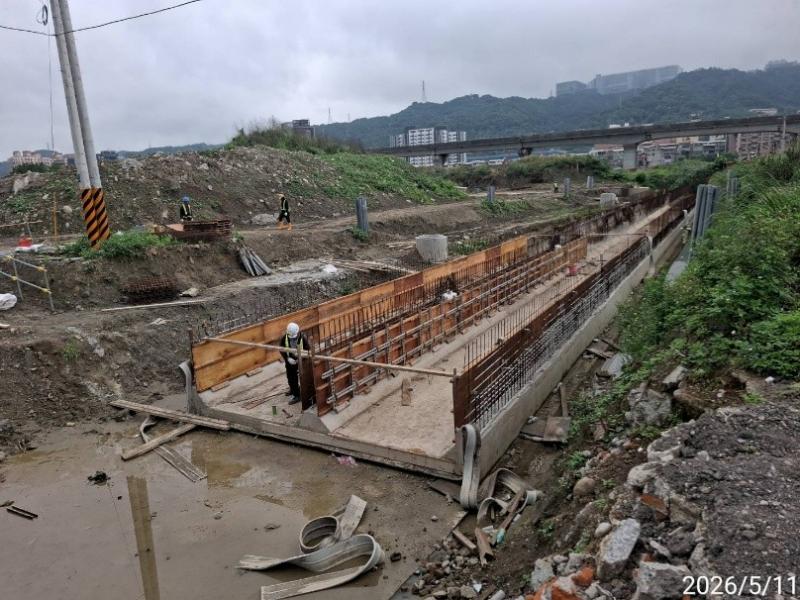

1150511工程現況7-14 U235(0K+20~40)側溝底版及牆身澆置

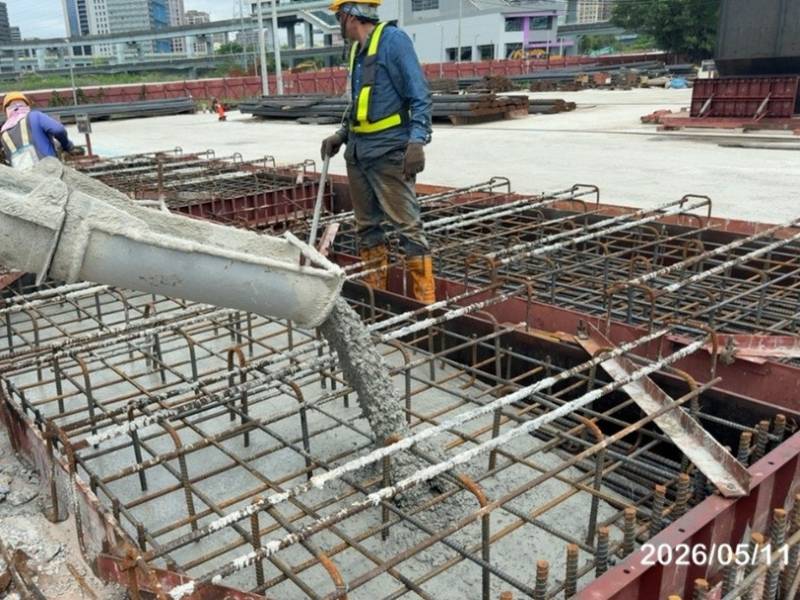

1150511工程現況10M-3 Bb104(0K+148.7~168.7)腹頂板模板組立

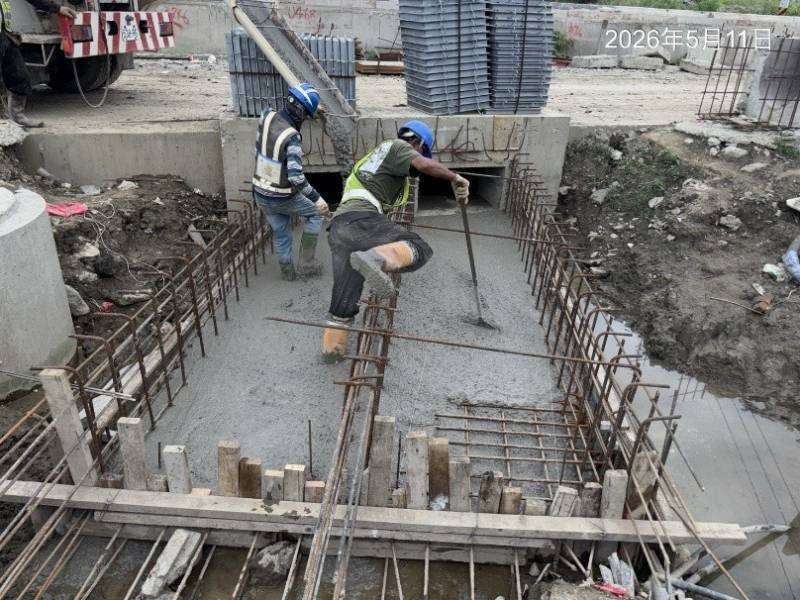

1150511工程現況公(兒)十一滯洪池進流箱涵(0K+0~4)底版澆置

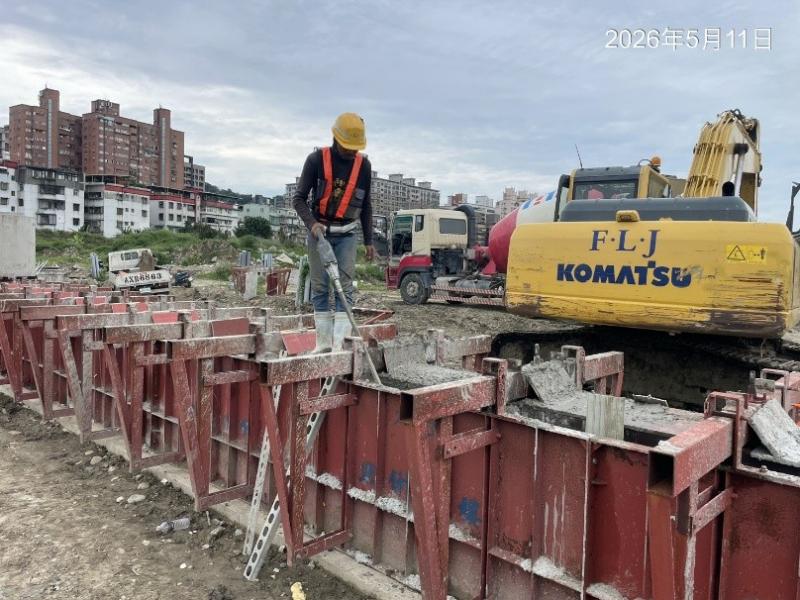

1150511工程現況橋梁預鑄場預鑄節塊澆置

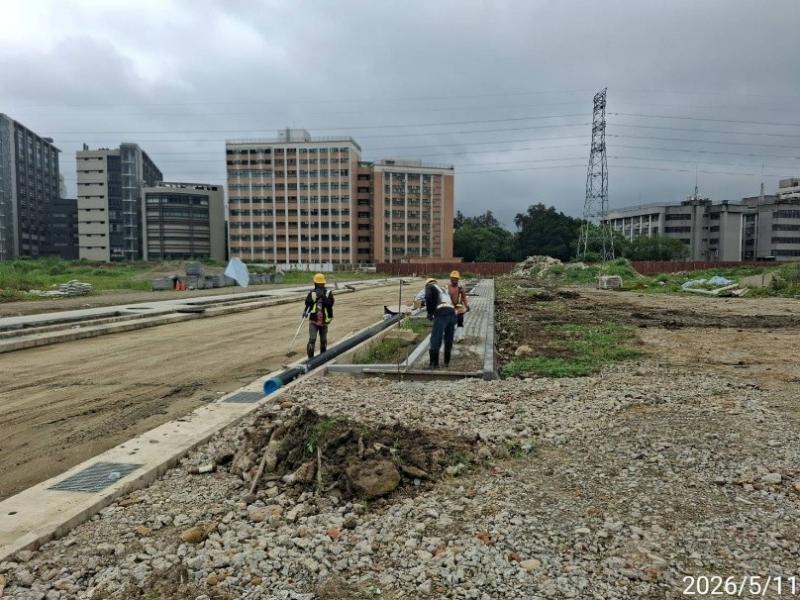

1150511工程現況8-13(0K+30~118)R側人行道紙模開孔及碎石鋪設

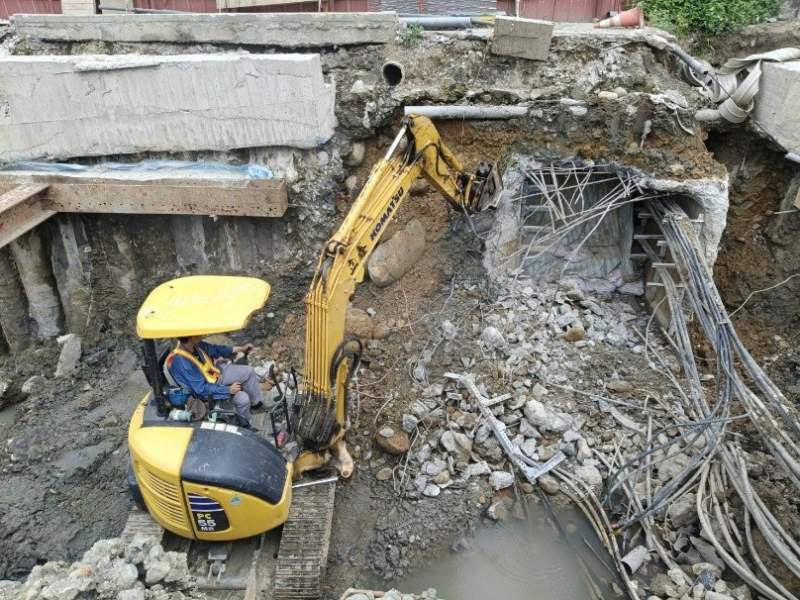

1150511工程現況161KV洞道(宏安變電站旁)既有鋼筋混凝土結構物敲除
