本日天氣 : 上午晴、下午晴
本日施作項目
1. 住三A57坵塊回填、臨時排水開挖。
2. RD4-3-2土方整理及搬運。
3. RD7-9-2既有鋼筋混凝土結構物敲除。
4. RD7-4-2地坪整理。
5. RD10M-4水路改道開挖、既有結構物敲除。
6. RD10M-29鋼板樁打設。
7. RD8-3-1 Bc101、Bb111箱涵回填。

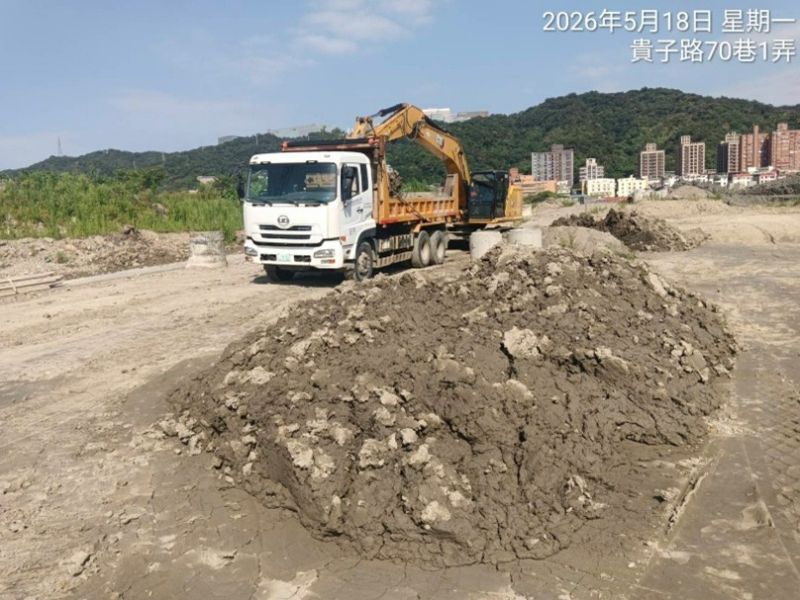

8. 貴子路70號紅火蟻防治作業。
9. RD7-12工區環境整理、垃圾清除、防塵網及帆布覆蓋。
10.漢口街料場(25號出入口大門)路面及出入車輛輪胎清洗。
11.Bb413箱涵抽水。
12.RD7-12箱涵抽水。
13.RD8-3-1共同管道抽水。
14.RD7-4-3箱涵抽水。
15.工區防塵網及安全欄杆施作。
16.工區灑水。
17.RD7-14 U207-1側溝中心、泰林路鋼便橋、RD10M-33(T21、T23)分歧部中心點放樣。
18.RD10M-33配合自來水預埋,側溝內線型放樣。
19.PVC管物料進場。
20.九號橋鋼管支撐物料進場。
橋梁工程
1. 五號橋位置河床淤泥清除、溪底纜線位置既有結構物敲除。
2. 九號橋橋台箱涵牆身及頂版模板組立。
3. 九號橋管道室位置既有結構物敲除、鋼筋切除。
4. 九號橋管道室抽水、環境整理、鐵板及物料吊運。
5. 橋梁預鑄場預鑄節塊鋼筋綁紮、模板組立。
排水工程

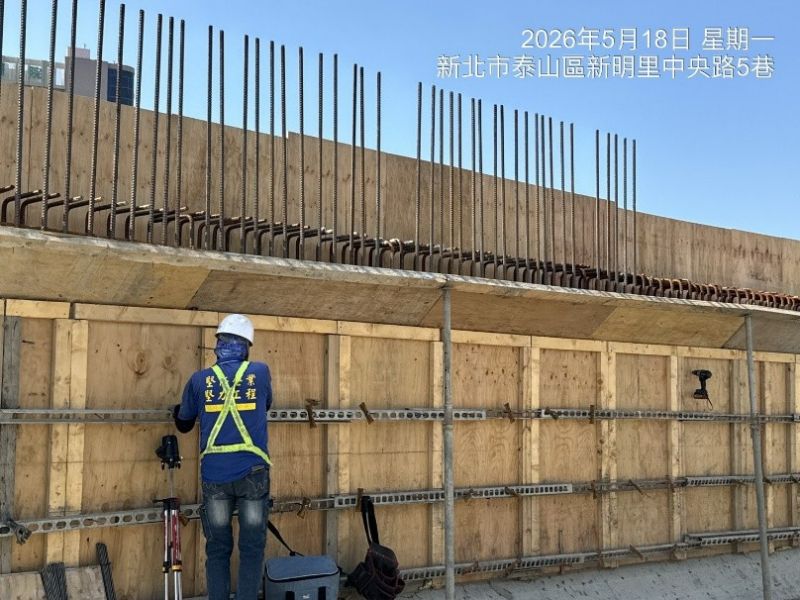

1. RD30M-1 Ba001(0K+180~195)腹頂版鋼線網綁紮、模板組立。
2. RD7-9-2 U681(0K+40~60)側溝底版及牆身模板組立、澆置。

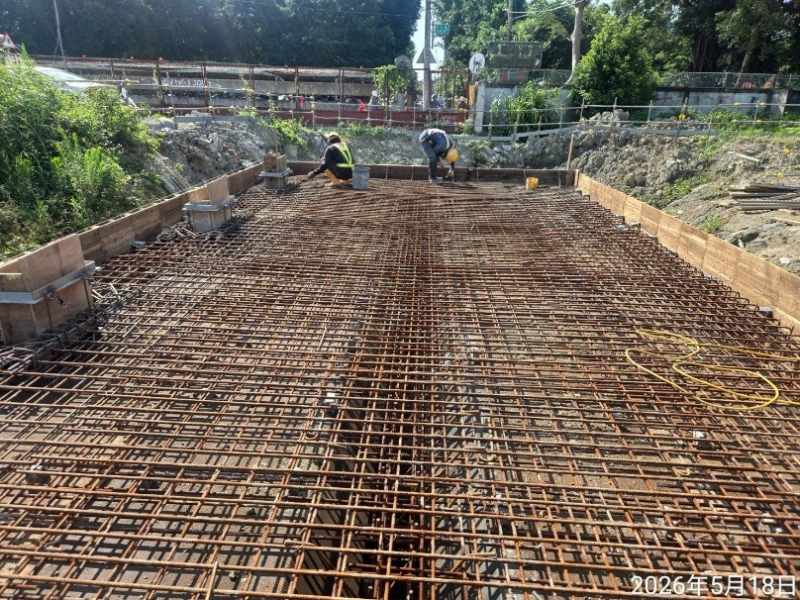

3. RD7-12 Bc301(0K+64.4~84.4)底版模板組立及澆置。
4. RD7-14 U204(0K+50~60)側溝底版及牆身模板組立、澆置,U204(0K+60~78)側溝底版及牆身鋼線網綁紮。
5. RD8-1 U494(0K+40~100)側溝底版及牆身鋼線網綁紮,RD10M-5 U572(0K+0~49)側溝蓋版及路緣石模板組立。
6. RD10M-3 Bb104(0K+148.7~168.7)腹頂版模板組立及澆置。
7. RD15M-1 U465、U467側溝蓋版及路緣石鋼筋綁紮。
8. 兒二之一滯洪池頂版模板組立及鋼筋加工作業。
共同管道工程
1. RD30M-1(T_20M-1_13~E_20M-1_15)TYPE F、TYPE B及TYPE H澆置。
2. RD12M-1-1(E_12M-1_01~E_12M-1_02)TYPE I、(E_12M-1_02)TYPE L及TYPE L'鋼筋綁紮、排管、模板組立、澆置。
3. RD7-12(T_7-12_06~E_7-12_08)TYPE J、(E_7-12_08~T_7-12_06)TYPE I、(E_7-12_06)TYPE F2開挖及PC澆置。
4. RD7-14(T_7-14_14)TYPE J(轉彎段)、RD7-13(E_7-13_06)TYPE I(轉彎段)鋼筋綁紮、排管施作,RD7-9-3(T_7-9-3_06~E_7-9-3_06)TYPE G(直線段)、(T_7-9-3_06~E_7-9-3_06)TYPE H(轉彎段)開挖及PC澆置。
5. RD6-1-1共同管道通管作業。
外部廠商進場
1. RD10M-13欣泰瓦斯管線遷移。

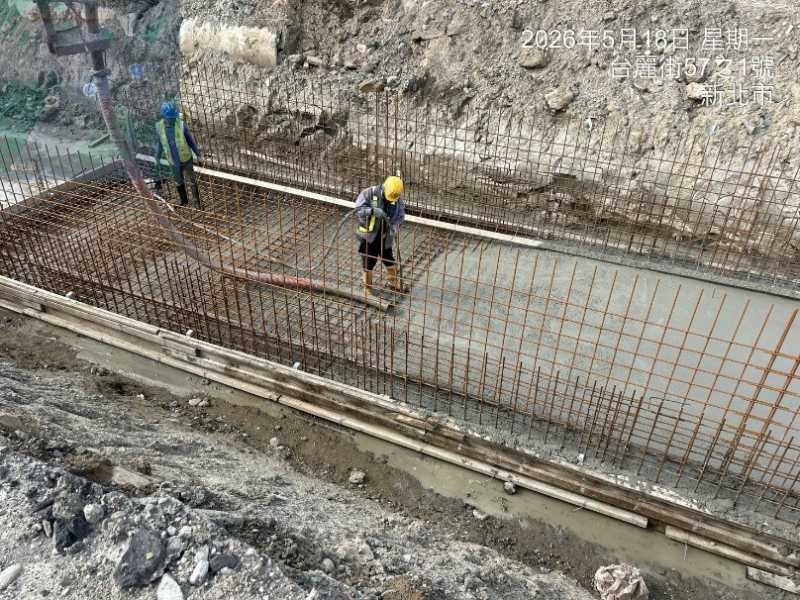

7-12 Bc301(0K+64.4~84.4)底版澆置
10M-3 Bb104(0K+148.7~168.7)腹頂版澆置前準備

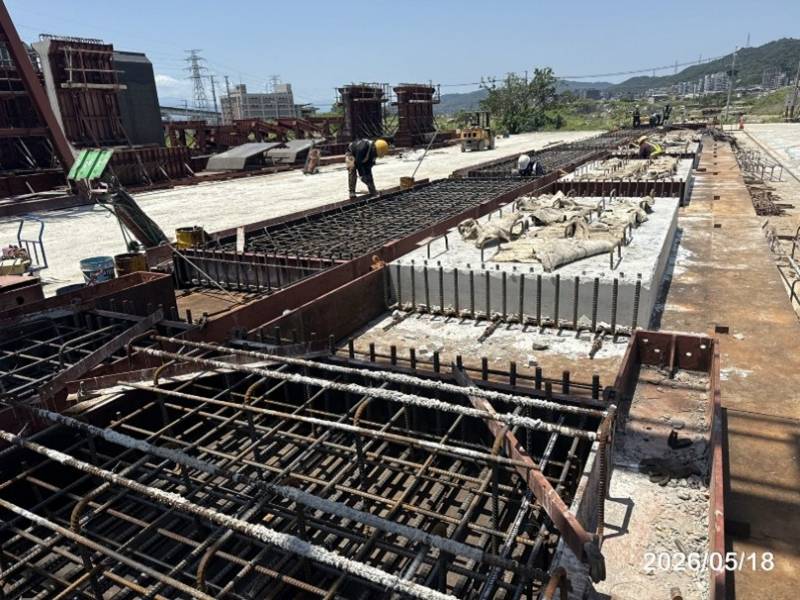

九號橋橋台箱涵牆身及頂版模板組立
橋梁預鑄場預鑄節塊鋼筋綁紮、模板組立

五號橋位置河床淤泥清除、溪底纜線位置既有結構物敲除
4-3-2土方整理及搬運
