本日天氣 : 上午晴、下午雨
本日施作項目

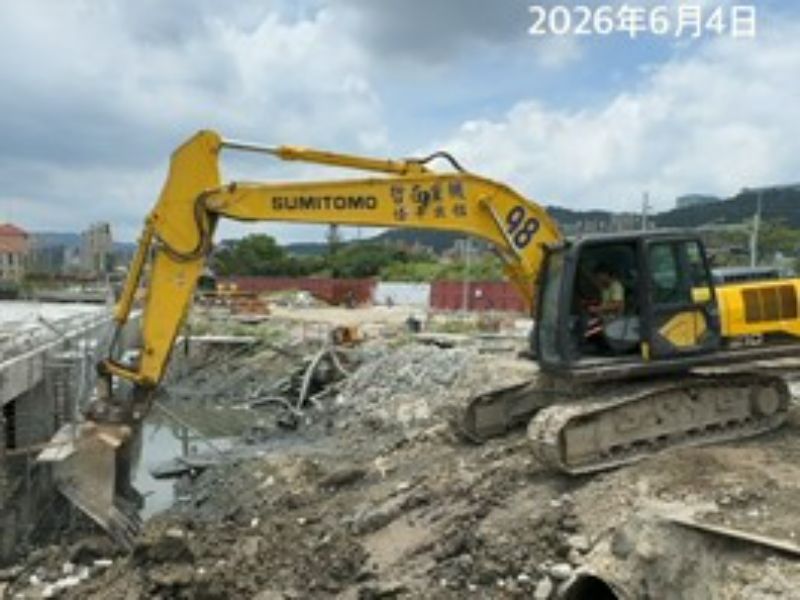

1. RD7-9-2既有鋼筋混凝土結構物敲除。

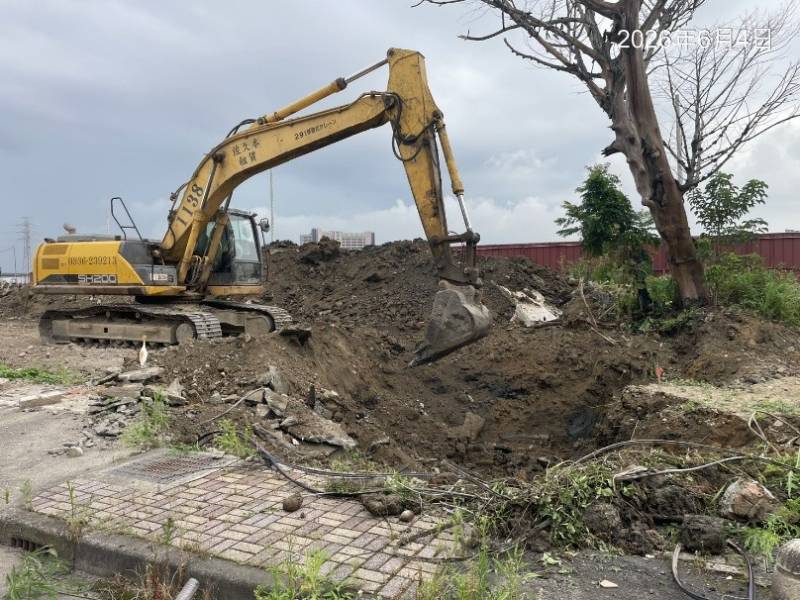

2. RD6-1 Bc1001箱涵開挖。
3. RD6-1-1地坪夯實。
4. 中正路514巷試挖位置施工公告張貼及交通錐設置。
5. 九號橋上游紐澤西護欄吊運。
6. 公兒三公園樹木枯枝清除;工區內及移工宿舍周邊環境消毒作業;泰林路與新北大道口圍籬缺口封閉。
7. 漢口街料場(25號出入口大門)路面及出入車輛輪胎清洗。
8. RD10M-29污水人孔抽水。
9. 工區防塵網及安全欄杆施作。
10.工區灑水。
11.RD5-25M(E02~T04)南側邊界、(A1084-R1~R4)污水人孔及邊界、RD4-1高程、RD7-12與RD30M-1坵塊邊界、RD15M-7(U315、U316)側溝中心、RD30M-1(E12、T12、E14)分歧部中心放樣,RD4-3-2 U353(0K+20~50.7)側溝PC完成面位置及高程檢測。
橋梁工程

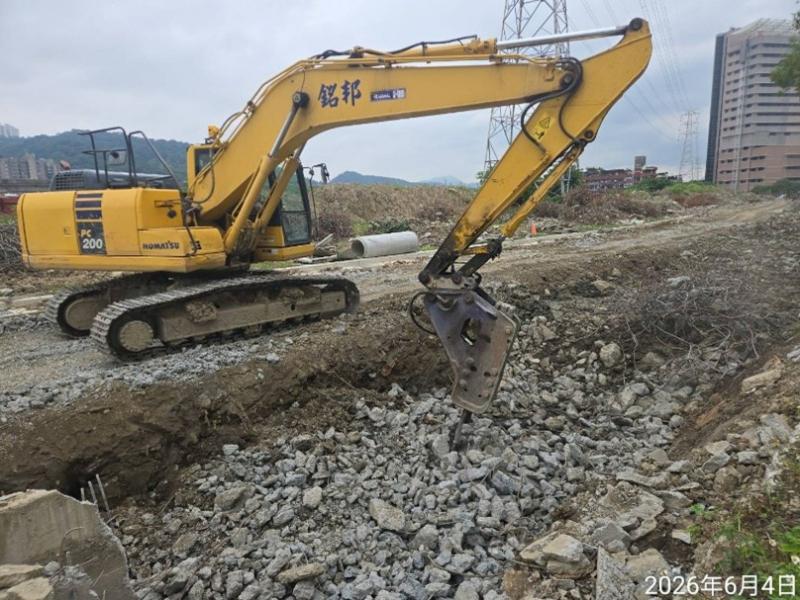

1. 四號橋底版位置結構物敲除、餘方土清運。
2. 四號橋預鑄節塊吊運。
3. 九號橋橋台箱涵頂版混凝土養護。
4. 九號橋管道室抽水、環境整理、物料整理及吊運,九號橋上游配合河道改道圍水作業吊放紐澤西護欄。
5. 九號橋下游段臨時導水路徑修改。
6. 橋梁預鑄場預鑄節塊鋼筋綁紮、模板組立。
排水工程

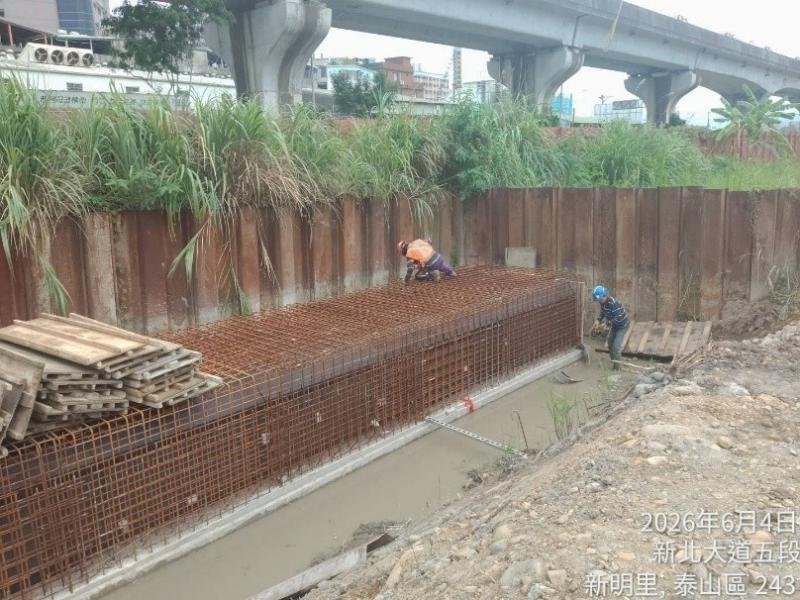

1. Bb413(0K+81~97)腹頂版鋼線網綁紮。
2. RD4-3-2 U350(0K+20~48.8)、U351(0K+0~70)、U353(0K+20~50)、U354(0K+0~40)側溝底版及牆身鋼線網綁紮。
3. RD7-4-3銜接新北大道暗溝牆身模板組立及澆置,G517及G518集水井牆身模板組立,G517 RCP管安裝。
4. RD7-9-2 U679(0K+0~10)、U681(0K+70~76.2)側溝底版及牆身模板組立、澆置。
5. RD8-1 U583(0K+0~10)、RD10M-5 U573(0K+60~68.3)側溝牆身模板組立,RD8-1 U583(0K+70~77)、RD7-1 U578(0K+70~82.2)、RD7-1 U579(0K+60~74.4)側溝底版及牆身澆置,RD10M-5 U567(0K+60~109)、U568(0K+60~80)側溝蓋版及路緣石澆置。
6. RD8-3-1 Bc101(0K+30~50)腹頂版模板組立,Bb111(0K+110~123)PC澆置。
7. RD10M-6箱涵式側溝牆身模板組立。
8. RD10M-33 U611(0K+77~102.2)側溝PC澆置,U608側溝開挖。
9. RD15M-7 U315(0K+20~70)、U316(0K+20~70)側溝PC澆置。
共同管道工程
1. RD30M-1(E_20M-1_14、T_20M-1_14、E_20M-1_16、T_20M-1_16)分歧部開挖,環境整理。
2. RD10M-4(E_10M-4_01、E_10M-4_03、E_10M-4_06)TYPE t鋼筋綁紮、排管、模板組立。
3. RD7-12(E_7-12_08~T_7-12_08)TYPE G鋼筋綁紮、排管、模板組立。

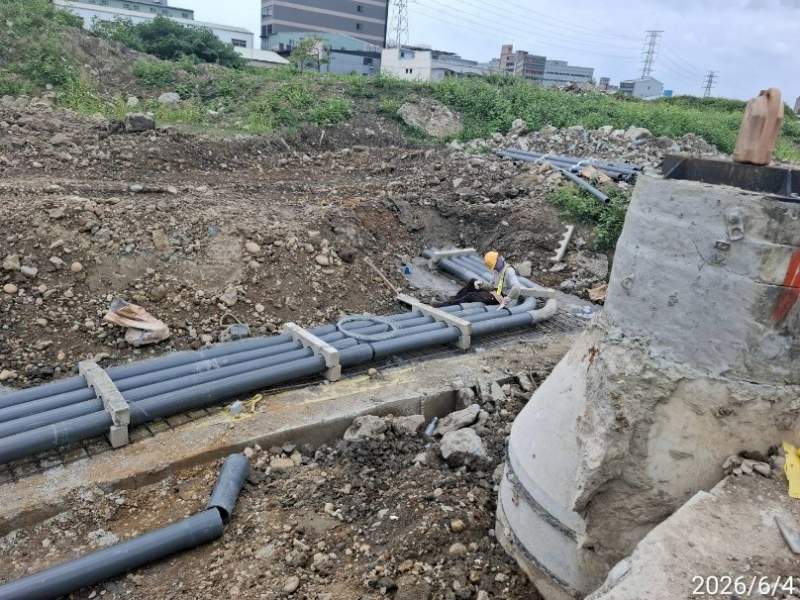

4. RD7-9-3(E_7-9-3_05~T_7-9-3_05)TYPE I鋼筋綁紮、排管、模板組立及澆置。
5. RD5-25M(E_5-2_02~T_5-2_02)TYPE H、(T_5-2_02~E_5-2_04、E_5-2_04~T_5-2_04)TYPE J排管、模板組立及澆置。
污水工程
1. A1087污水工作井立坑。
2. A1070-01、A1070-02、A1070-03、A1070-04陰井用戶連接管回填砂、警示帶鋪設、CLSM澆置回填、RC陰井組立。
161KV
1. 161KV洞道(宏安變電站旁)第十二單元底版模板組立。
2. 161KV洞道(宏安變電站旁)第十三單元水平支撐加壓作業。
3. 161KV洞道推進井RCP管內管架安裝。
外部廠商進場
1. 五號橋自來水管線開挖。
10M-33 U611(0K+77~102.2)側溝PC澆置
Bb413(0K+81~97)腹頂版鋼線網綁紮
6-1 Bc1001箱涵開挖
九號橋下游段臨時導水路徑修改
7-9-3(E_7-9-3_05~T_7-9-3_05)TYPE I排管施作
7-9-2既有鋼筋混凝土結構物敲除
