本日天氣 : 上午雨、下午雨
本日施作項目

1.RD6-1 Bc1002、Bc1003箱涵位置地坪敲除。
2. 料場路燈基礎座(預鑄)澆置。
3. 料場鐵板加工作業。
4. 新北大道沿線積水處理。
5. 文程路路面清掃。
6. 漢口街料場(25號出入口大門)路面及出入車輛輪胎清洗。
7. RD7-9-2(12號出入口大門)路面及出入車輛輪胎清洗。
8. RD10M-3 Bb104箱涵抽水。
9. 工區防塵網及安全欄杆施作。
10.工區灑水。

橋梁工程
1. 九號橋環境整理、物料整理及吊運。
2. 橋梁預鑄場預鑄節塊鋼筋綁紮、模板組立。

排水工程
1. RD4-3-2 U350(0K+0~20)、U353(0K+40~50)、U354(0K+0~30)側溝底版及牆身鋼線網綁紮。
2. RD7-4-3銜接新北大道暗溝蓋版模板組立及澆置,RD7-4-3 G315、G316集水井牆身模板組立,現場交通維持。
3. RD7-9-2 Bb304預鑄箱涵底版模板組立及澆置。
4. RD7-9-2 U679(0K+70~90)側溝底版及牆身模板組立。
5. RD10M-5 U573(0K+60~68.3)側溝牆身、RD7-1 G436集水井底版及牆身、RD8-1 U495(0K+0~20)側溝底版及牆身澆置,RD8-1 U494(0K+20~40)、U495(0K+20~40)側溝底版及牆身模板組立,RD10M-5側溝蓋版及路緣石鋼筋綁紮、模板組立,RD15M-1 U576(0K+0~15)側溝、U577(0K+0~15)側溝、RD7-1 G437集水井底版及牆身模板組立。
6. RD10M-33 U611(0K+77~102.2)側溝蓋版模板組立。
7. RD10M-33 U608(0K+0~69.9)側溝PC澆置。
8. 兒二之一滯洪池鋼筋物料進場。

共同管道工程
1. RD10M-29(E_10M-29_02~E_10M-29_04)TYPE E鋼筋綁紮、排管、模板組立及澆置。

1150612工程現況7-9-2 Bb304預鑄箱涵底版模板組立

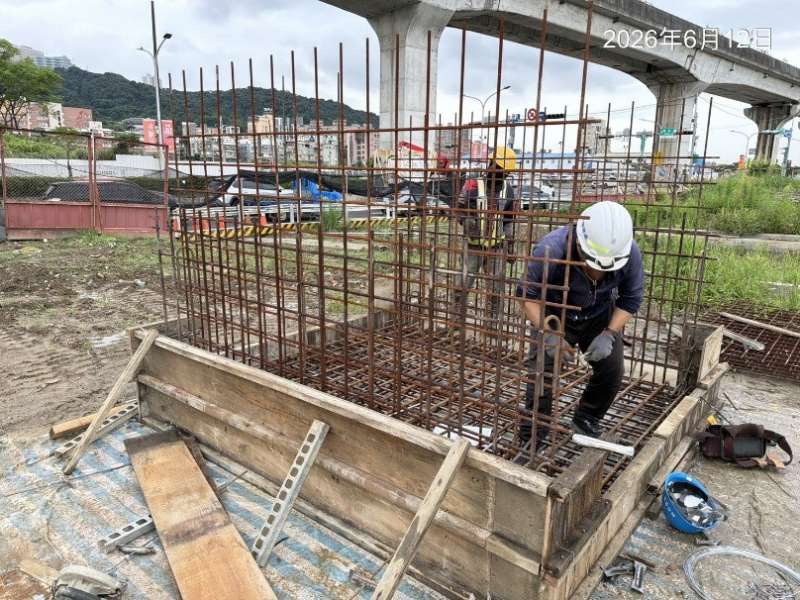

1150612工程現況10M-33 U611(0K+77~102.2)側溝蓋版模板組立

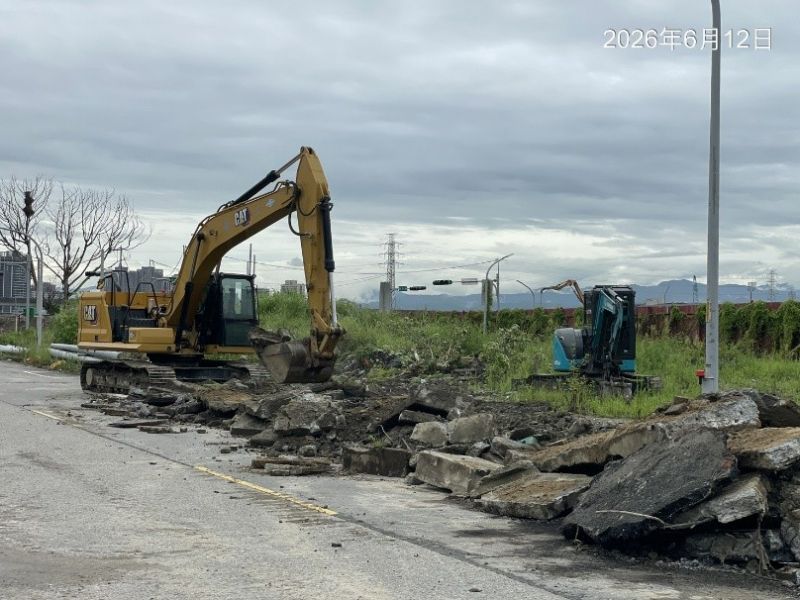

1150612工程現況6-1 Bc1002、Bc1003箱涵位置地坪敲除

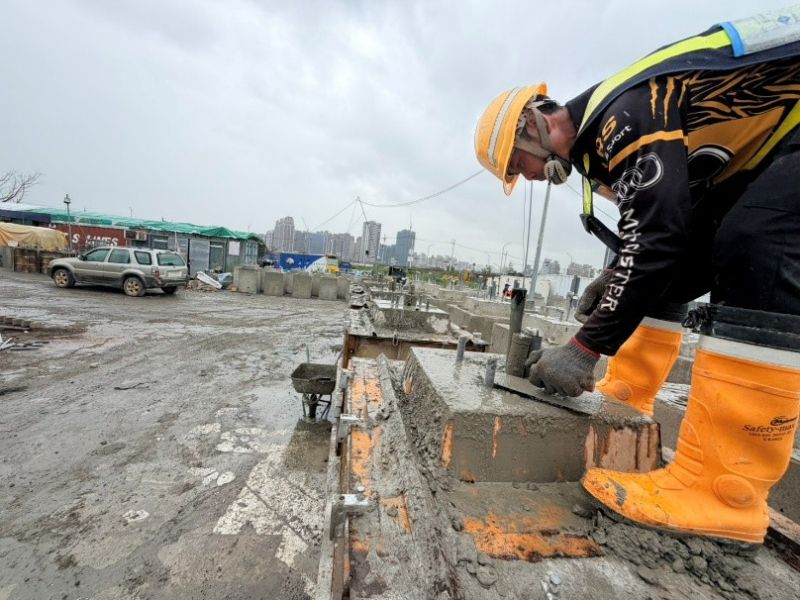

1150612工程現況料場路燈基礎座(預鑄)澆置

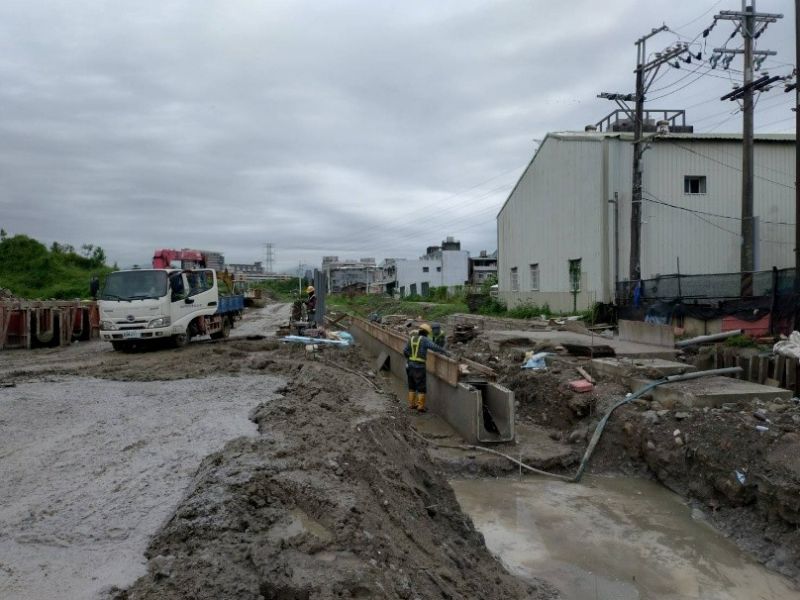

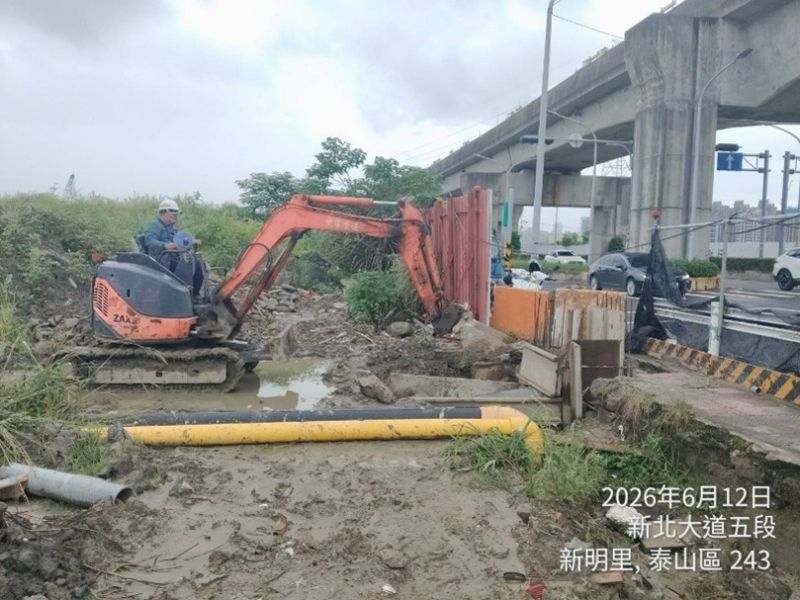

1150612工程現況7-4-3銜接新北大道暗溝蓋版澆置

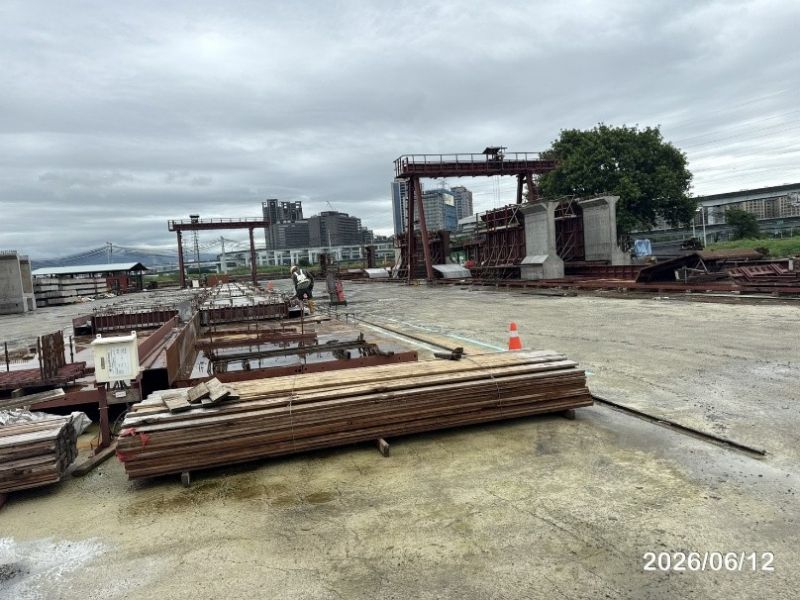

1150612工程現況橋梁預鑄場預鑄節塊鋼筋綁紮、模板組立
