本日天氣 : 上午陰、下午陰
本日施作項目

1. RD7-9-2與貴子路既有箱涵銜接位置臨時人行道回填、雜物及垃圾清除。
2. 商一A52坵塊混凝土軋碎料搬運至RD7-9-2臨時人行道回填。
3. RD7-13 U641側溝位置地坪整理。
4. RD15M-1、RD15M-5臨時排水開挖。
5. 十一號橋位置臨時排水開挖及擋水作業。
6. RD7-4-3銜接新北大道路口CLSM澆置回填及現場交通維持。
7. RD10M-14預鑄分歧部吊運。
8. RD15M-7側溝鐵模吊運。
9. 公兒三公園往民權街41巷通道溝蓋加固。
10.漢口街料場(25號出入口大門)路面及出入車輛輪胎清洗。
11.RD7-9-2(12號出入口大門)路面及出入車輛輪胎清洗。
12.文程路出入口大門出入車輛輪胎清洗。
13.RD7-12共同管道抽水。
14.RD8-3-1箱涵抽水。
15.RD7-4-1抽水。
16.兒二之一滯洪池抽水。
17.RD7-4-3箱涵及側溝抽水。
18.RD15M-1箱涵抽水。
19.明志路三段145巷鄰房側高架防塵網施作。
20.工區灑水。
21.工區導線控制測量,RD10M-33 U608側溝PC面、RD5-25M(E01、E03、E05、T01、T03、T05)分歧部中心、RD7-13 U642側溝中心放樣,RD7-4-2分歧部及161KV四縫線人孔收測,RD10M-29(E08、E10)分歧部PC完成面位置及高程檢測。

橋梁工程
1. 九號橋管道室抽水,圍水作業、環境整理、物料整理及吊運。
2. 九號橋管道室位置結構物敲除及淤泥清除。
3. 橋梁預鑄場預鑄節塊鋼筋綁紮、模板組立。

排水工程
1. Bb413(0K+81~97)腹頂版模板組立。
2. RD4-3-2 U350(0K+20~40)、U353(0K+20~40)側溝底版及牆身模板組立。
3. RD8-1 U495(0K+80~100)側溝牆身(第一次)模板組立及澆置,RD10M-5 U572(0K+49~60)側溝、G434集水井底版及牆身模板組立,RD8-1 U494、U582側溝蓋版及路緣石鋼筋綁紮,RD15M產專道路U591(0K+20~36.1)側溝PC模板組立及澆置。
4. RD10M-33 U608(0K+0~30)側溝底版及牆身鋼筋綁紮。
5. RD15M-7 U315(0K+20~40)側溝底版及牆身模板組立及澆置,U315(0K+10~20、0K+70~80)、U316(0K+10~20、0K+70~80)側溝開挖及PC澆置。
6. 兒二之一滯洪池頂版鋼筋綁紮、支撐架固定。

共同管道工程
1. RD30M-1(E_20M-1_13)~RD7-10(E_7-10_06)TYPE G排管、模板組立。
2. RD10M-29(E10M-29_02~E_10M-29_04)TYPE I鋼筋綁紮、排管、模板組立及澆置。

污水工程
1. A1089、A1090、A1091污水工作井立坑。

161KV

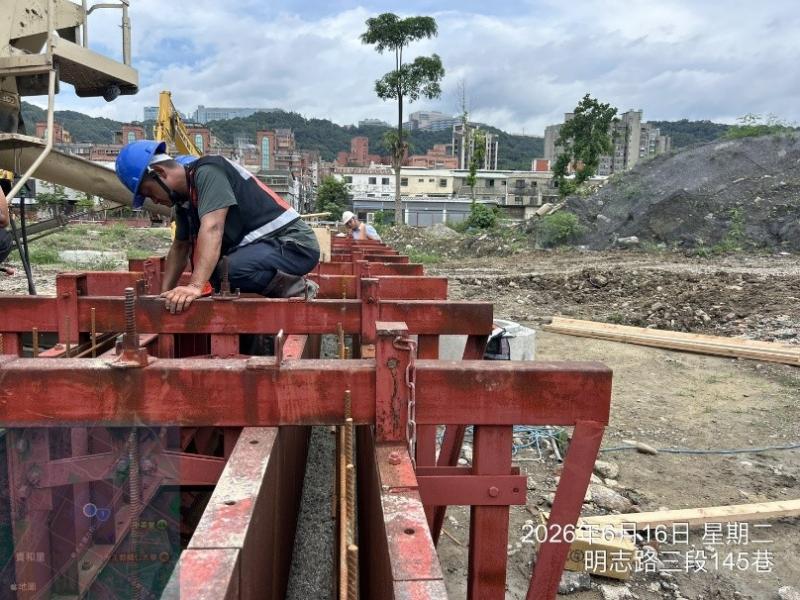

1. 161KV洞道(宏安變電站旁)第十二單元牆身(第一昇層)澆置。

外部廠商進場
1. RD15M-1自來水(得意)進場施作。

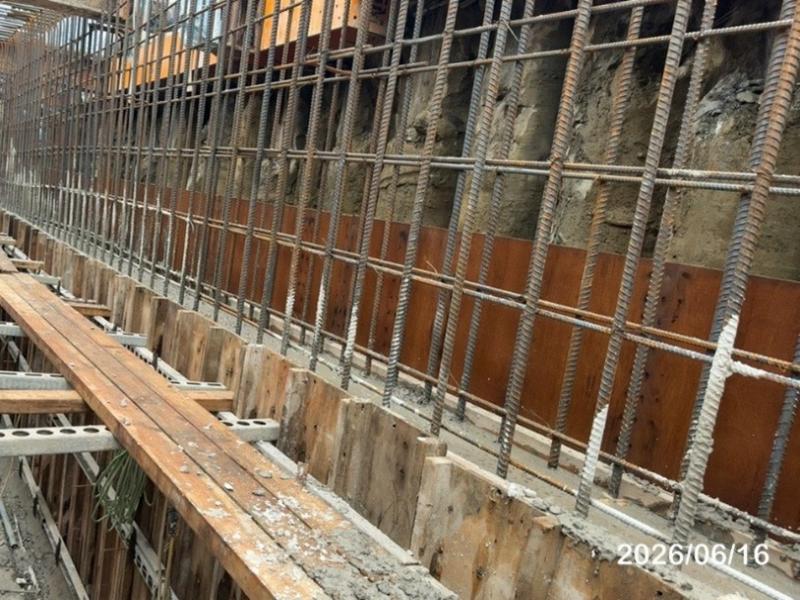

1150616工程現況10M-33 U608(0K+0~30)側溝底版及牆身鋼筋綁紮
1150616工程現況15M-7 U315(0K+20~40)側溝底版及牆身澆置

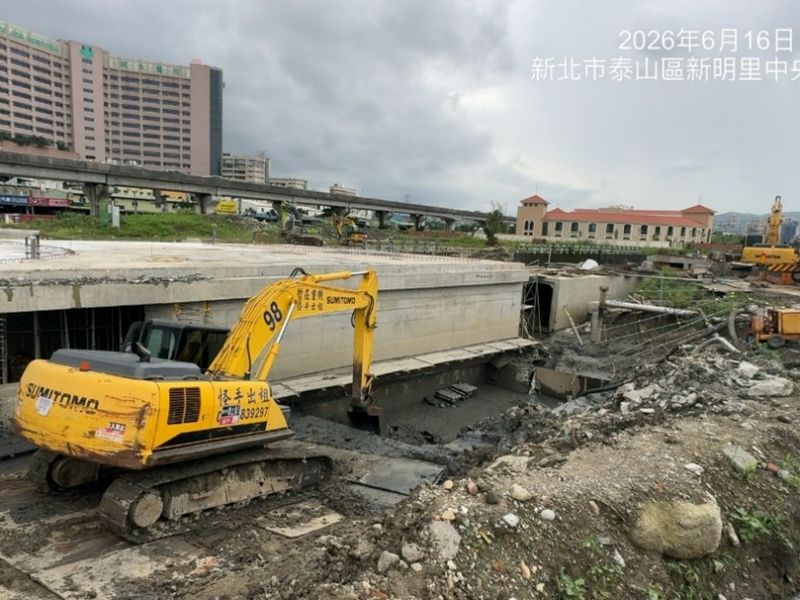

1150616工程現況九號橋管道室位置淤泥清除
1150616工程現況161KV洞道(宏安變電站旁)第十二單元牆身(第一昇層)澆置

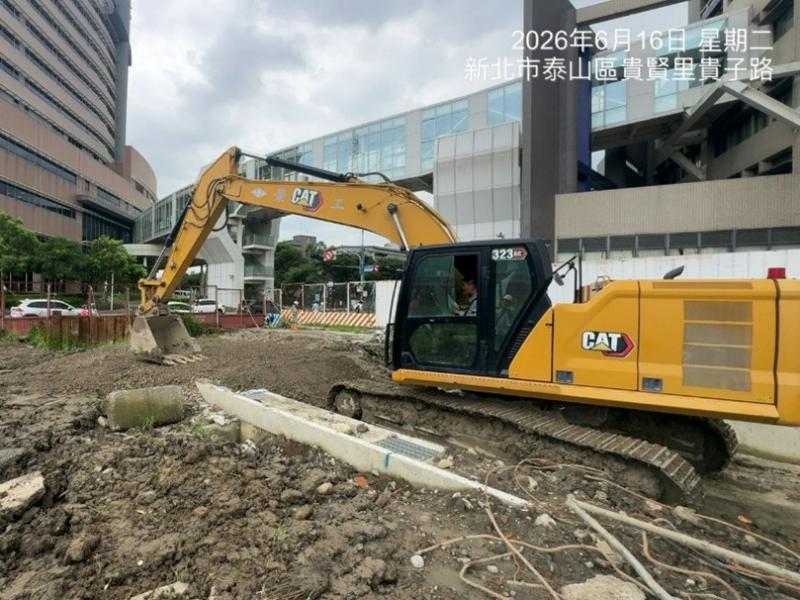

1150616工程現況7-9-2與貴子路既有箱涵銜接位置臨時人行道回填

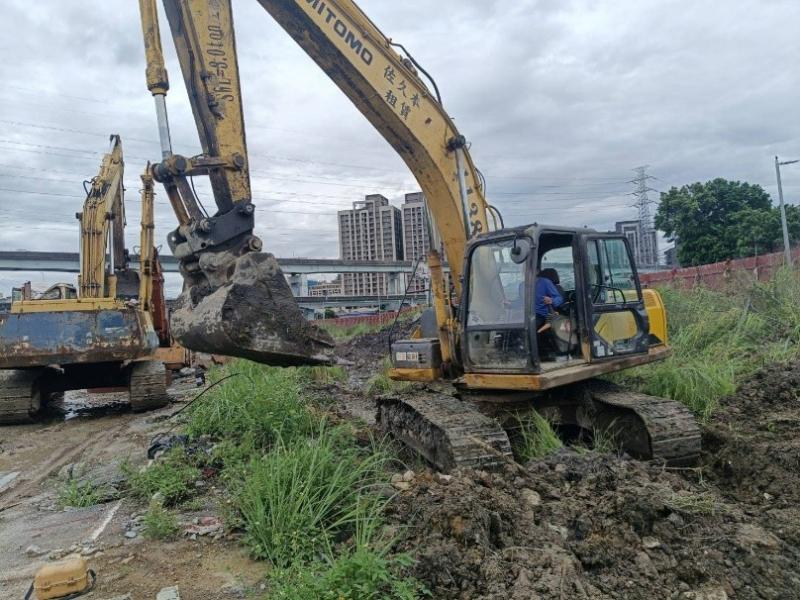

1150616工程現況15M-1、15M-5臨時排水開挖
