本日天氣 : 上午晴、下午晴
本日施作項目

1. RD7-9-2鋼筋混凝土既有結構物敲除。
2. RD6-1-1地坪整理。
3. RD8-3-1 Bb111臨時水路改善開挖。
4. RD8-1箱涵導溝開挖。
5. RD7-9-2 Bb105、Bb205箱涵開挖。
6. RD15M-7 U310側溝開挖及細部修整。
7. RD8-1(破堤銜接段)鋼板樁打設。
8. Bb412鋼板樁打設。
9. RD7-15地坪夯實。
10.RD7-9-3構造物回填。
11.RD4-3-1~RD4-3-2穿越新北大道(中央快車道)號誌過路管道埋設及澆置。
12.RD10M-29抽水機位置調整。
13.RD8-13人行道手孔收縫作業。
14.豐華路及新生路圍籬修復。
15.漢口街料場(25號出入口大門)路面及出入車輛輪胎清洗。
16.RD15M-1箱涵抽水。
17.RD10M-29污水人孔抽水。
18.工區防塵網及安全欄杆施作。
19.工區灑水。
20.RD15-1與RD10M-65路口斜坡道放樣。
21.RD7-12側溝鋼線網物料進場。
22.十一號橋鋼筋物料進場。

橋梁工程
1. 四號橋中牆水線放樣及預埋件埋設。
2. 九號橋橋台箱涵左岸管道室位置抽水、營建混合物清運及既有結構物敲除。
3. 橋梁預鑄場預鑄節塊鋼筋綁紮、模板組立及澆置。

排水工程
1. Bb413(0K+81~97)腹頂版模板整理。
2. RD4-3-1 U474(0K+0~20、0K+40~60)側溝底版及牆身、RD15M-1 U467(0K+55~65)側溝底版澆置。
3. RD4-3-2 U350(0K+40~48.8)、U353(0K+40~50)側溝底版及牆身模板組立、澆置。
4. RD7-4-3銜接新北大道人行道電信人孔部分敲除、假溝蓋修繕。
5. RD7-9-2 U679(0K+40~60)側溝蓋版及路緣石鋼筋綁紮。
6. RD8-1 U494(0K+0~10)、U582(0K+60~70)、U583(0K+20~60)側溝蓋版及路緣石澆置,RD8-1 U495側溝牆身(第一次)、RD15M產專道路U591(0K+20~36.1)側溝牆身、RD7-1側溝底版及牆身、RD7-1(G535、G536)集水井牆身模板組立,U591(0K+0~20)側溝位置路面切割。
7. RD8-3-1 Bb111(0K+74~93、0K+111~122)底版鋼線網綁紮、模板組立及澆置,Bc101(0K+30~50)腹頂版模板組立、鋼線網綁紮。
8. RD10M-33 U611(0K+77~102.2)側溝路緣石模板組立,U608(0K+0~40)側溝蓋版及路緣石鋼筋綁紮。
9. RD15M-7 U315(0K+40~60)側溝底版及牆身模板整理,U316(0K+60~70)側溝底版及牆身鋼線網綁紮。

共同管道工程
1. RD15M-7(E_15M-7_02)~RD8-2-2(E_8-2-2_08)TYPE E(第一次)PC、RD15M-7(E_15M-7_01)~RD30M-1(T_20M-1_08)TYPE H(第一次)開挖及PC澆置。
2. RD10M-14(E_10M-14_02、E_10M-14_04)分歧部開挖及PC澆置。
3. RD7-12(E_7-12_08~T_7-12_08)TYPE G排管、模板組立,RD7-12(E_7-12_05)~RD30M-1(T_20M-1_15)TYPE I開挖及PC澆置。
4. RD5-25M(T_5-2_02~E_5-2_02)TYPE J、 (T_5-2_02~E_5-2_04)TYPE I通管作業,(T_5-2_03)TYPE M(北側)、(T_5-2_02~E_5-2_02)TYPE I開挖及PC澆置。

污水工程
1. A1064污水工作井開挖。

外部廠商進場
1. 四號橋自來水子溝高程修改。

1150624工程現況8-3-1 Bb111(0K+111~122)底版鋼線網綁紮

1150624工程現況7-4-3銜接新北大道假溝蓋澆置

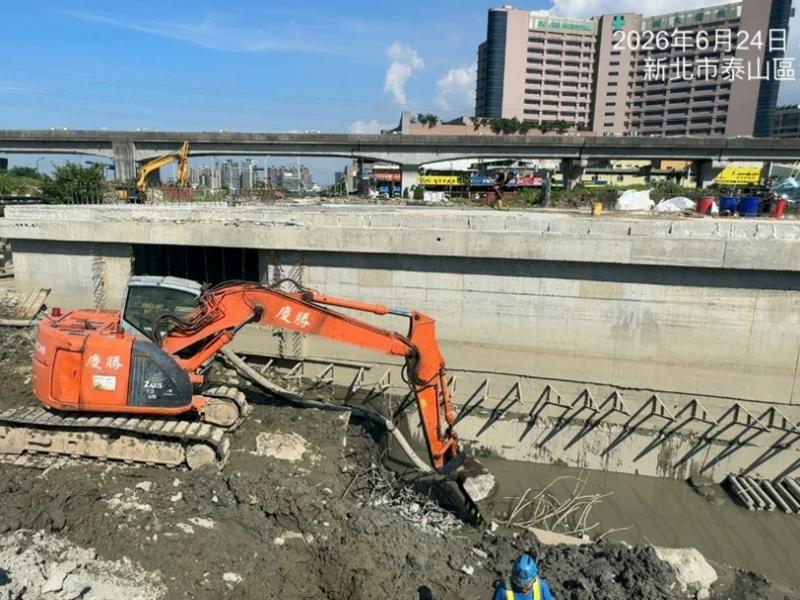

1150624工程現況九號橋左岸管道室位置既有結構物敲除

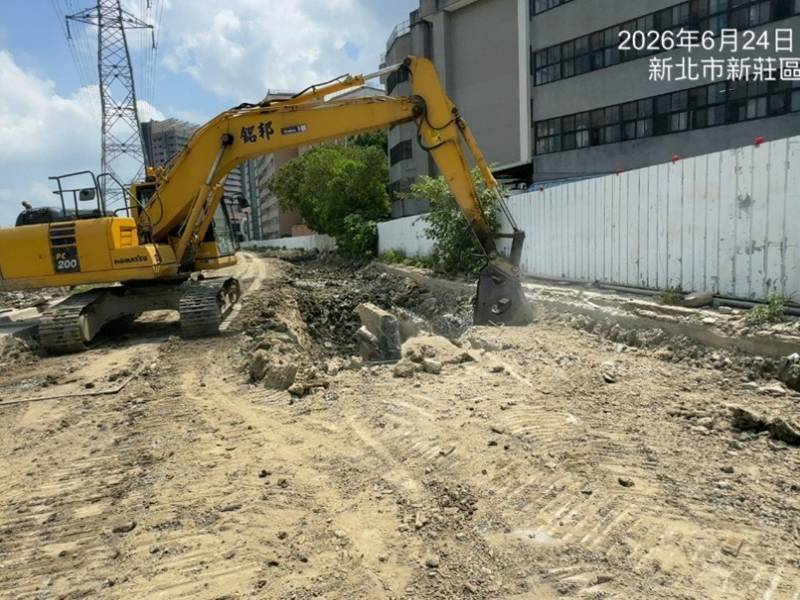

1150624工程現況7-9-2鋼筋混凝土既有結構物敲除

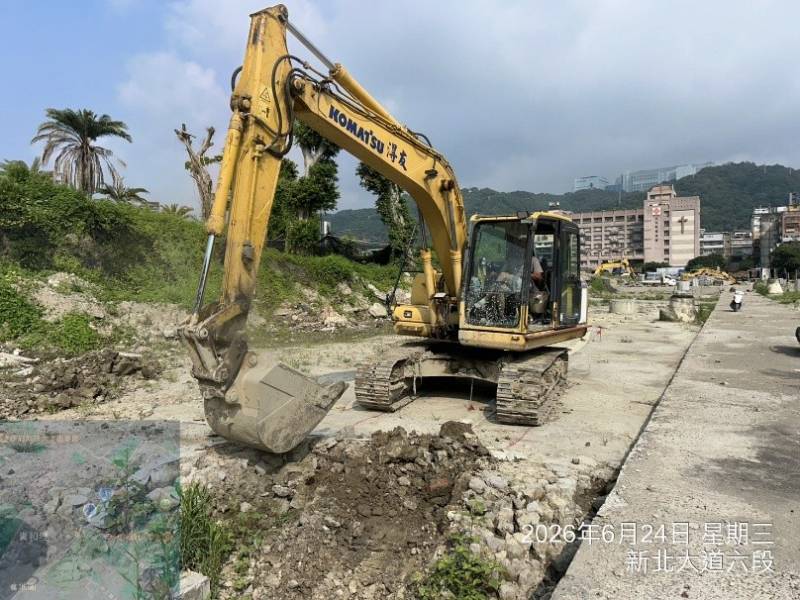

1150624工程現況15M-7 U310側溝開挖及細部修整

1150624工程現況橋梁預鑄場預鑄節塊鋼筋綁紮、模板組立
