本日天氣 : 上午雨、下午陰
本日施作項目

1. RD7-9-2鋼筋混凝土既有結構物敲除。
2. RD7-9-3清除掘除。
3. RD10M-34鋼軌樁打設前整地。
4. RD7-9-2 Bb105、Bb205箱涵開挖。
5. Bb412鋼板樁打設。
6. 料場路燈基礎座(預鑄)澆置。
7. RD4-3-1~RD4-3-2穿越新北大道(中央快車道)號誌過路管道澆置(清晨施作)。
8. 移工宿舍生活廢棄物清運。
9. 明志路三段145巷8弄排水溝渠雜草清除。
10.RD7-9-2(12號出入口大門)路面及出入車輛輪胎清洗。
11.九號橋臨時排水路安全護欄施作,住三A17、A18工區覆蓋防塵網。
12.工區灑水。
13.五號橋範圍角點方向線、RD7-10(U310、U311)側溝中心及PC高程、RD7-9-2 U679溝蓋及停車格、RD7-9-2 Bb105銜接Bb205箱涵兩側PC高程、泰林路新自來水工作井位置放樣。
14.RD7-4-3與新北大道口交通維持。

橋梁工程
1. 四號橋L5預鑄中牆基礎鋼筋綁紮、模板組立及(第一層)PC澆置,五號橋臨時河道改道補強澆置。
2. 九號橋橋台箱涵左岸管道室既有結構物敲除。

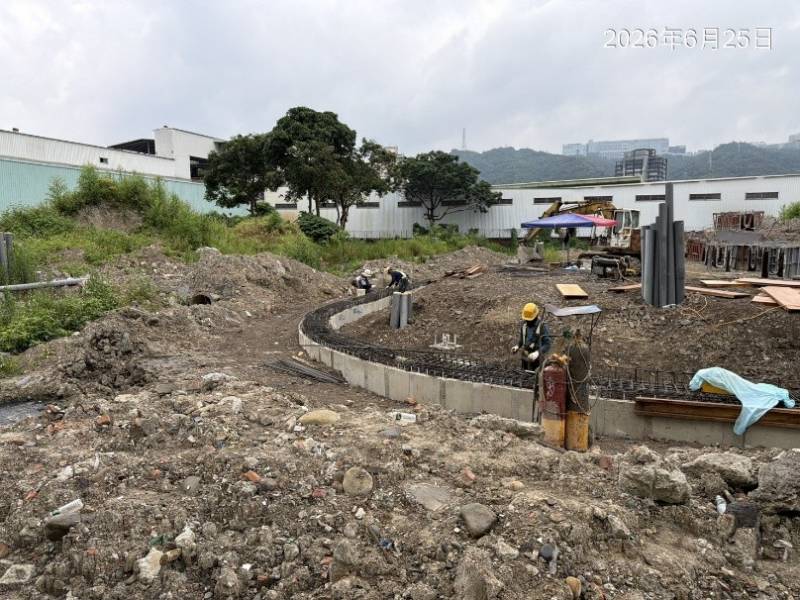

3. 九號橋右岸抽水、管道室(鄰近污水管位置)開挖及臨時擋土設施施作。
4. 九號橋管道室位置抽水、臨時排水溝渠安全護欄施作、工區環境整理。
5. 橋梁預鑄場預鑄節塊鋼筋綁紮、模板組立。

排水工程
1. RD4-3-1 U474(0K+0~20、0K+40~60)側溝底版及牆身模板整理。
2. RD4-3-2 U354(0K+50~60)側溝PC模板組立及澆置,U351(0K+0~60)側溝底版及牆身鋼線網綁紮。
3. RD15M產專道路U591(0K+20~36.1)側溝牆身澆置,RD8-1 U494(0K+0~10)、U582(0K+60~70)、U583(0K+20~60)側溝蓋版及路緣石模板整理,RD8-1 U582、U583側溝蓋版及路緣石鋼筋綁紮,RD8-1 U495側溝牆身(第一次)、RD7-1側溝底版及牆身、RD7-1(G535、G536)集水井牆身模板組立。
4. RD10M-3 Bb104(0K+128.7~148.7)腹頂版模板拆除,RD7-9-2 Bb205(0K+430~444.2)PC澆置。
5. RD10M-6 U427(0K+0~15)側溝、U430(0K+0~15)側溝、(G391、G392)集水井蓋版模板組立及澆置。
6. RD10M-33 U608(0K+0~40)側溝蓋版及路緣石鋼筋綁紮。
7. RD15M-7 U315(0K+40~60)側溝底版及牆身模板拆除,U316(0K+60~70)側溝底版及牆身鋼線網綁紮、模板組立。

共同管道工程
1. RD15M-7(E_15M-7_02)~RD8-2-2(E_8-2-2_08)TYPE E(第一次)、RD15M-7(E_15M-7_01)~RD30M-1(T_20M-1_08)TYPE H(第一次)鋼筋綁紮、排管、模板組立及澆置。
2. RD7-12(E_7-12_08~T_7-12_08)TYPE G(轉彎段)鋼筋綁紮、排管、模板組立及澆置。
3. RD5-25M(T_5-2_03)TYPE M(北側)、、(T_5-2_02~E_5-2_02)TYPE I鋼筋綁紮,(T_5-2_04~E_5-2_06)TYPE E1(第一次)抽水、鋼筋綁紮、排管施作。

污水工程
1. A1090污水工作井立坑。
2. A1064污水工作井大底澆置。

161KV
1. 161KV洞道(宏安變電站旁)第十二單元上下設備安裝。
2. 161KV洞道(宏安變電站旁)第十三單元PC澆置。

外部廠商進場
1. RD7-4-3與新北大道口中華電信(漢維)管線銜接。
2. RD15M-1、RD7-2自來水進場施作。
3. 十一號橋欣泰瓦斯管線預埋。

1150625工程現況10M-33 U608(0K+0~40)側溝蓋版及路緣石鋼筋綁紮

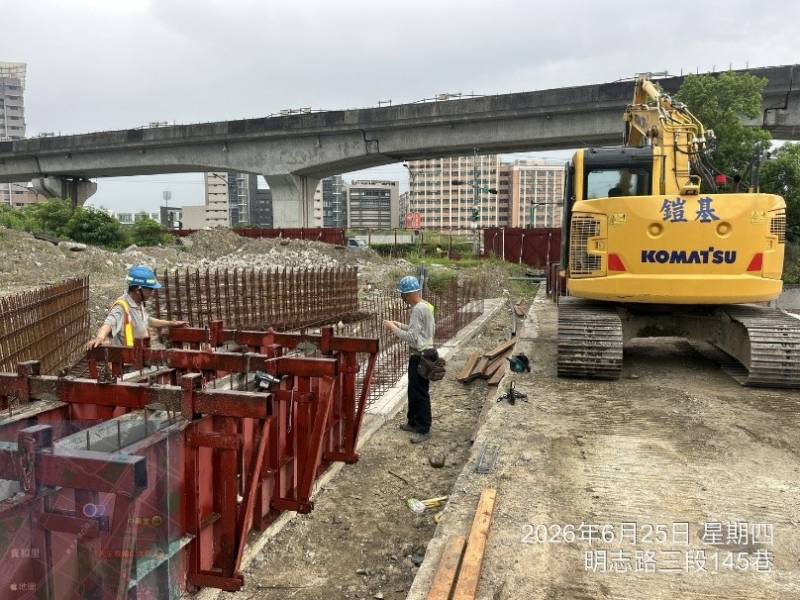

1150625工程現況15M-7 U316(0K+60~70)側溝底版及牆身鋼線網綁紮、模板組立

1150625工程現況九號橋橋台箱涵左岸管道室既有結構物敲除

1150625工程現況7-9-2鋼筋混凝土既有結構物敲除
1150625工程現況A1064污水工作井大底澆置
1150625工程現況4-3-2 U354(0K+50~60)側溝PC澆置
