本日天氣 : 上午晴、下午晴
本日施作項目

1. RD10M-33施工便道施作。
2. RD10M-33與中正路576、586巷口臨時迴轉動線(第一單元)模板組立。

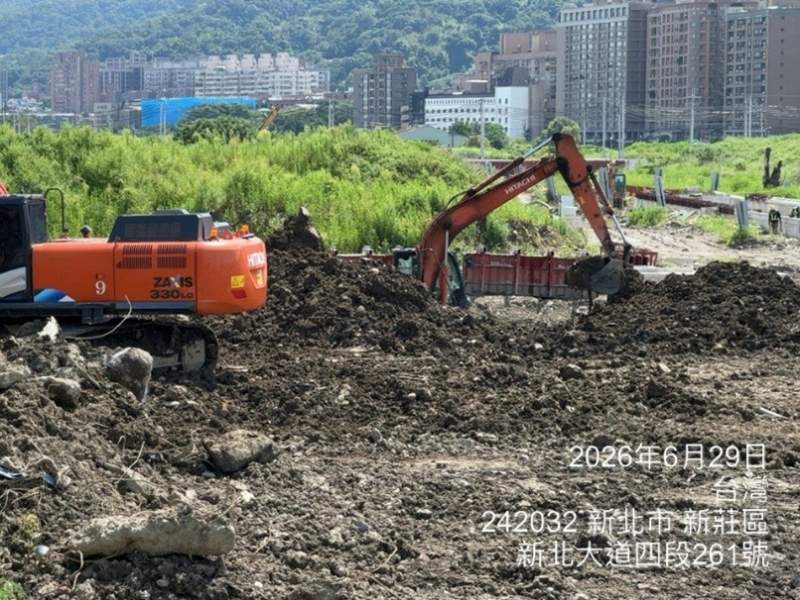

3. RD7-4-2施作空間整地及土方土搬運。
4. RD10M-5人行道回填。
5. RD7-2(0K+300)過路管道及智慧共桿基礎座(場鑄)澆置。
6. RD10M-3、九號橋抽水機吊運。
7. 新北大道沿線圍籬旁及坵塊內雜草清除。
8. 漢口街料場(25號出入口大門)路面及出入車輛輪胎清洗。
9. RD7-9-2(12號出入口大門)路面及出入車輛輪胎清洗。
10.文程路出入口大門出入車輛輪胎清洗。
11.仁義路旁抽水。
12.RD8-3-1箱涵抽水。
13.Bb413箱涵抽水。
14.RD6-1-1共同管道抽水。
15.RD12M-1-2箱涵抽水。
16.RD12M-1-2~RD10M-3箱涵抽水。
17.RD7-12箱涵抽水。
18.兒二之一滯洪池抽水。
19.新生路抽水。
20.RD10M-29污水人孔抽水。
21.工區防塵網及安全欄杆施作。
22.工區灑水。
23.RD4-3-1(U474、U489)側溝中心放樣,工區導線控制測量。

橋梁工程
1. 四號橋圍水作業及積水清除。
2. 四號橋物料整理。
3. 五號橋圍水作業及積水清除。
4. 橋梁預鑄場預鑄節塊鋼筋綁紮、模板組立及澆置。

排水工程
1. RD4-3-1 U474(0K+20~40)側溝底版及牆身、RD15M-1 U467(0K+55~65)側溝牆身模板組立及澆置。
2. RD4-3-2 U351(0K+0~20)側溝底版及牆身模板組立。
3. RD15M產專道路U591(0K+20~36.1)側溝蓋版鋼筋綁紮、模板組立,RD10M-5 U572(0K+49~60)側溝、RD10M-5 G434集水井、RD8-1 U583(0K+60~77)側溝、RD8-1 U495(0K+0~20)側溝蓋版及路緣石鋼筋綁紮。

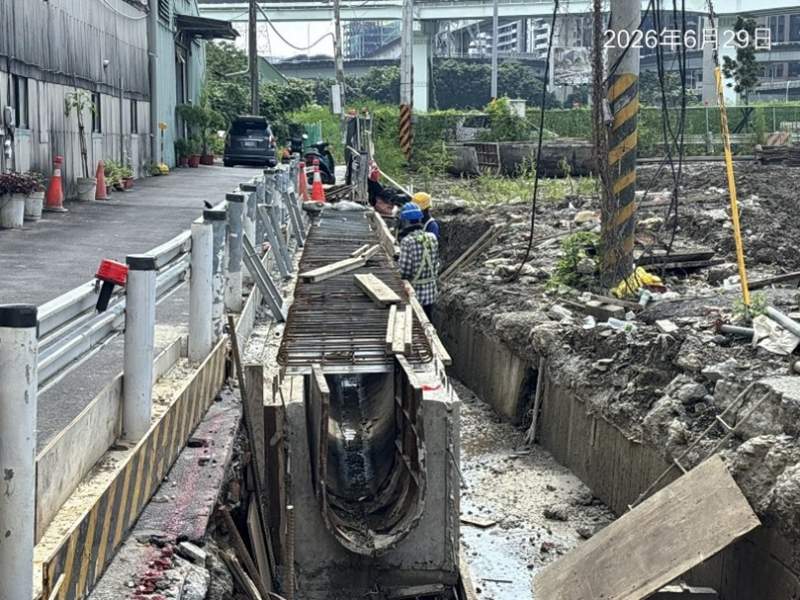

4. RD8-3-1 Bb111(0K+74~93)腹頂版模板組立。
5.RD10M-6 U464(0K+20~40)箱涵式側溝蓋版及路緣石鋼筋綁紮。
6. RD15M-7 U315、U316側溝牆身(第二昇層)模板組立及環境整理,U315(0K+10~20、0K+60~70)、U316(0K+10~20、0K+60~70)側溝底版及牆身模板組立。

共同管道工程
1. RD30M-1(T_30M-1_14~E_30M-1_16)TYPE F開挖及PC澆置,RD30M-1(E_20M-1_13)~RD7-10(E_7-10_06)TYPE I鋼筋綁紮。
2. RD10M-14(E_10M-14_02~E_10M-14_04)TYPE E鋼筋綁紮、排管施作。
3. RD7-12(E_7-12_08~T_7-12_08)TYPE G(直線段)、RD7-12(E_7-12_05)~RD30M-1(T_20M-1_15)TYPE I鋼筋綁紮。
4. RD7-4-3共同管道通管作業。
5. RD5-25M(T_5-2_03)TYPE M(北側)、(T_5-2_02~E_5-2_02)TYPE I抽水及排管施作。

污水工程

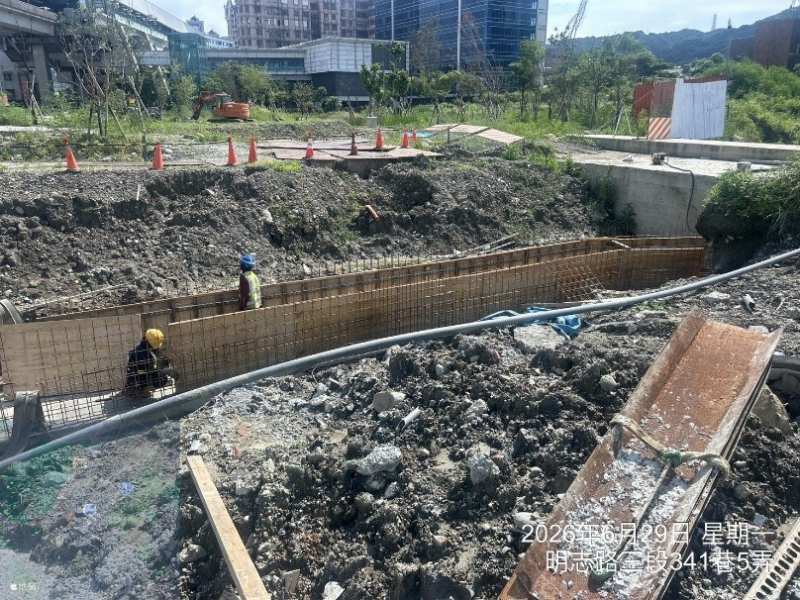

1. A1090污水工作井大底澆置。
2. A1063污水工作井立坑。

1150629工程現況8-3-1 Bb111(0K+74~93)腹頂版模板組立
1150629工程現況15M產專道路U591(0K+20~36.1)側溝蓋版鋼筋綁紮
1150629工程現況10M-5人行道回填

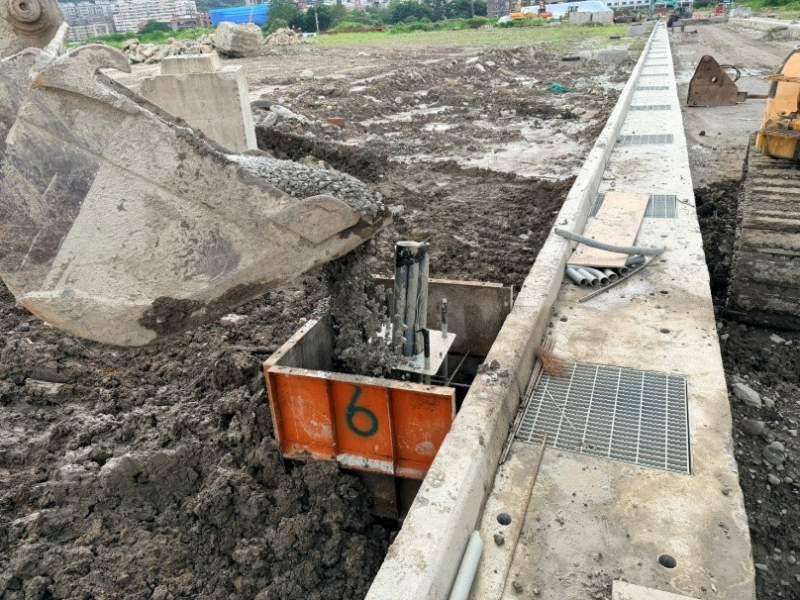

1150629工程現況7-2(0K+300)智慧共桿基礎座澆置
1150629工程現況A1090污水工作井大底澆置

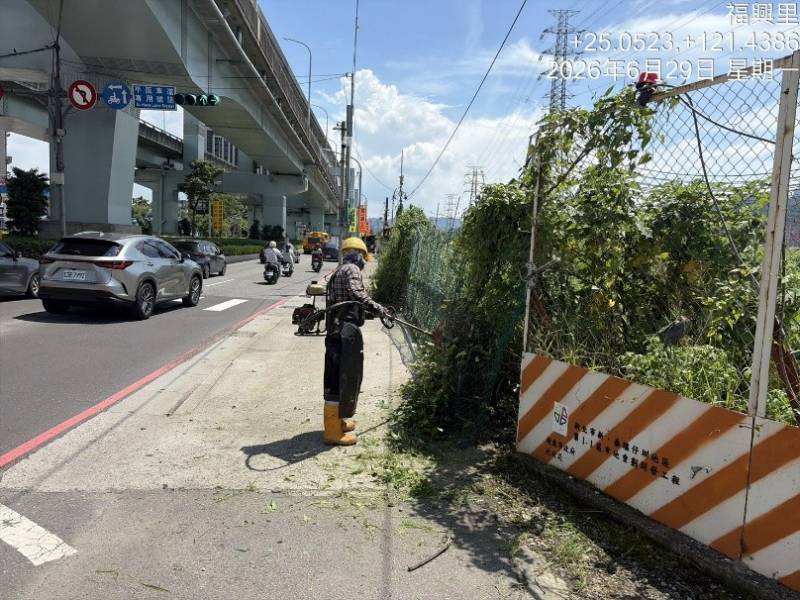

1150629工程現況新北大道雜草清除
